Отчёт о ходе строительства ЖК «Западные Аллеи» за март 2024г.
  • Главная
  • О компании
  • Новости
  • Отчёт о ходе строительства ЖК «Западные Аллеи» за март 2024г.

Отчёт о ходе строительства ЖК «Западные Аллеи» за март 2024г.

02 апр. 2024 г.
Отчёт о ходе строительства ЖК «Западные Аллеи» за март 2024г.

Информация от 31.03.24 г.

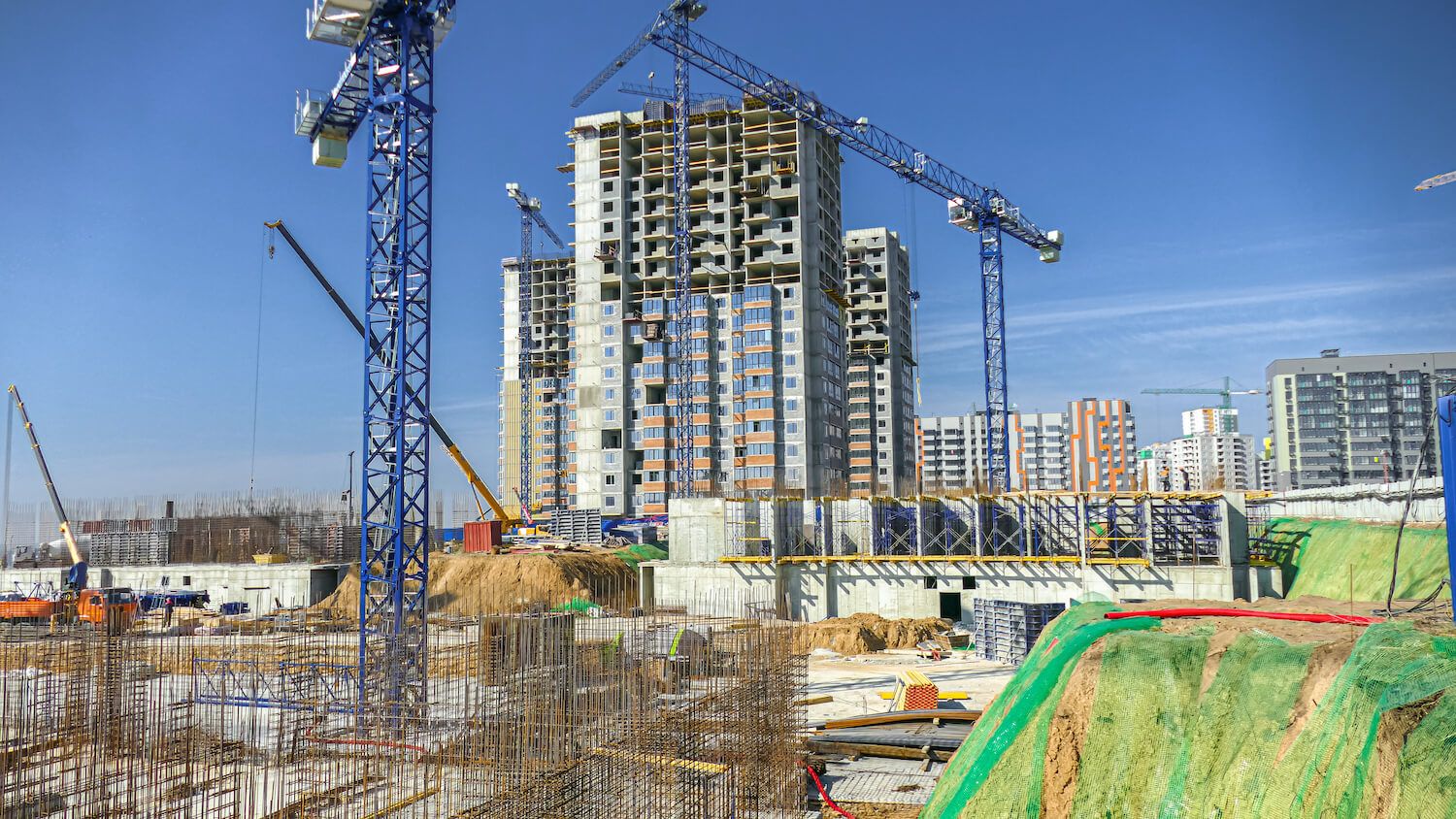

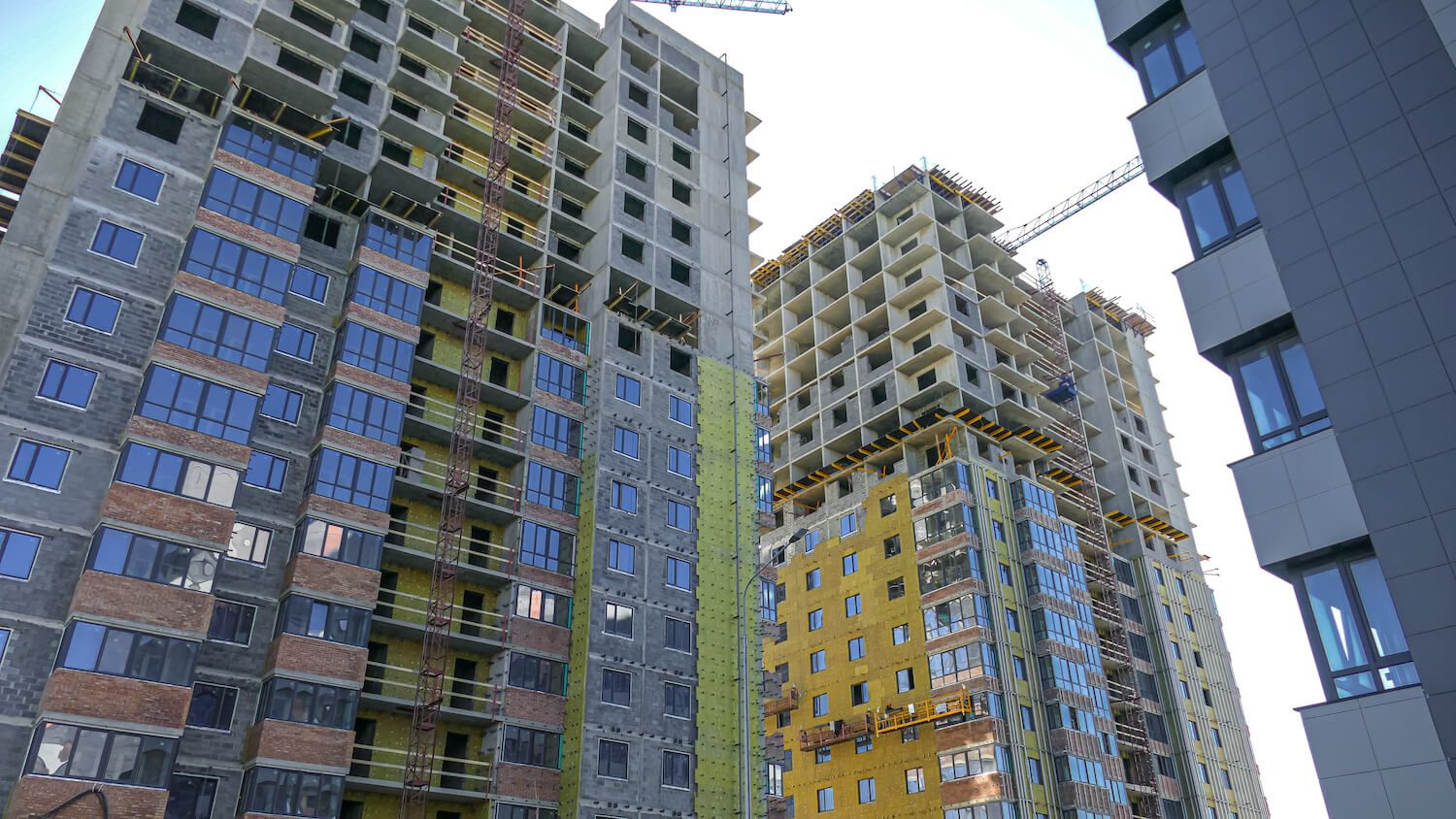

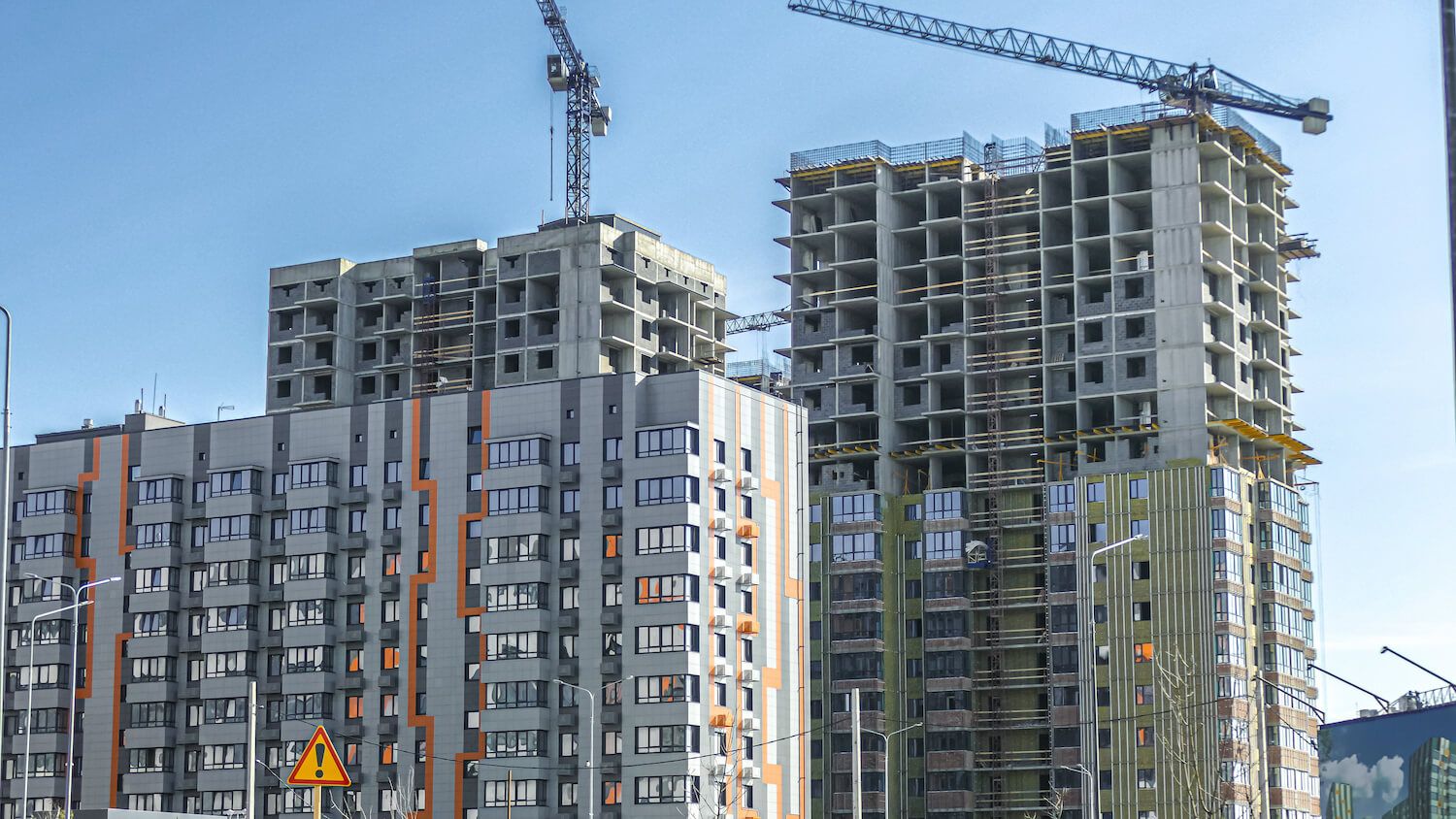

Общее состояние домов 11-5:

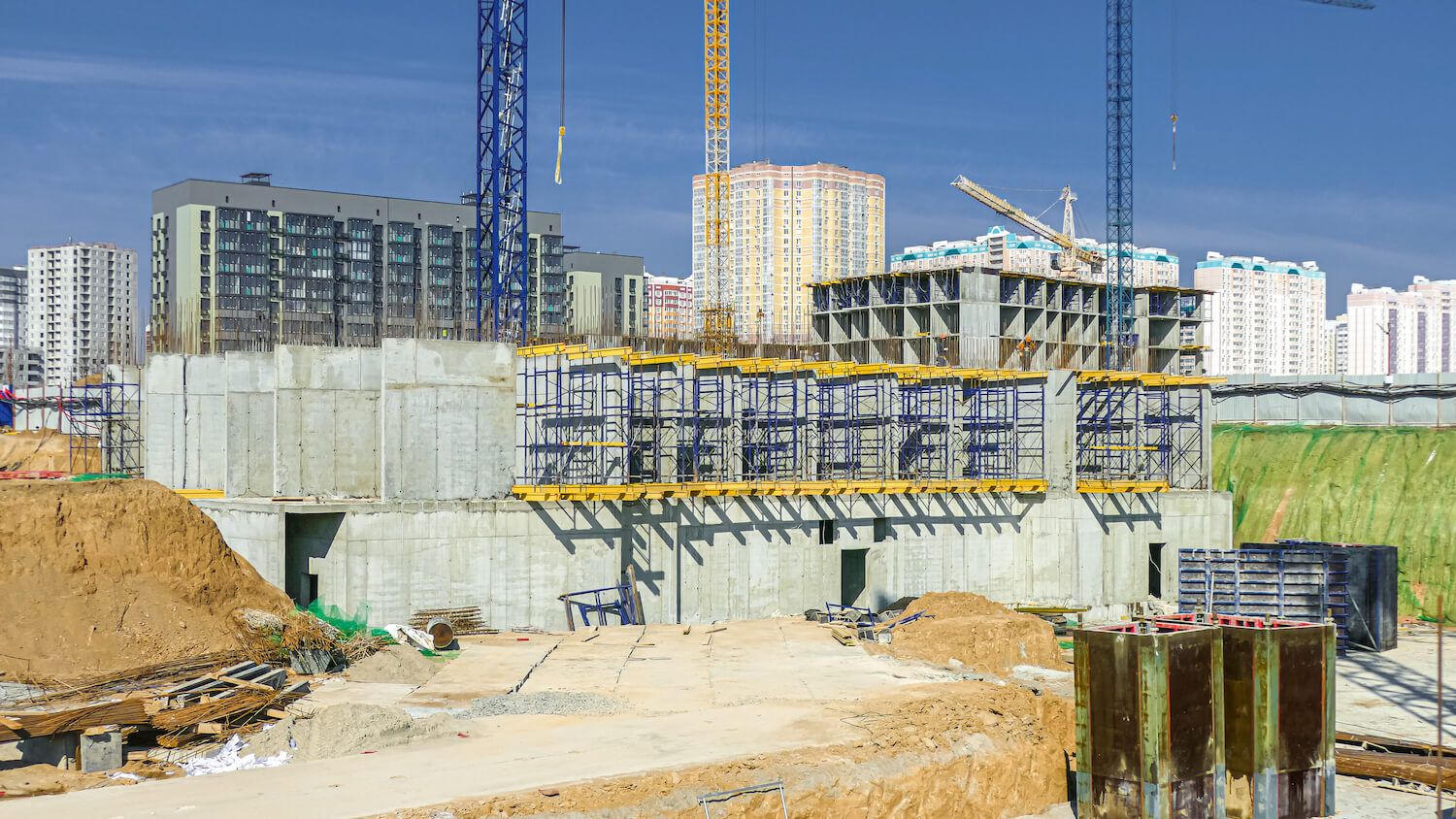

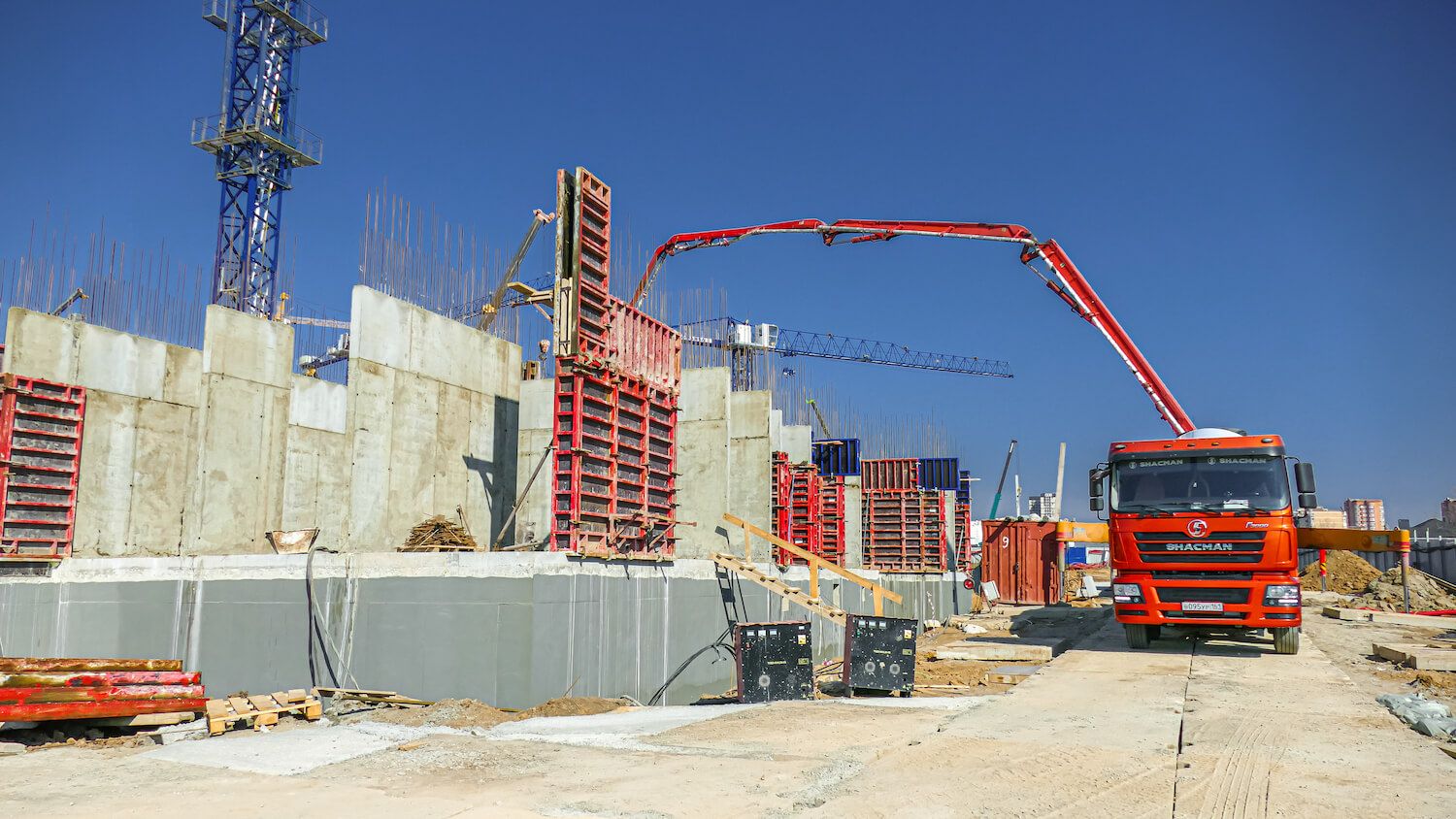

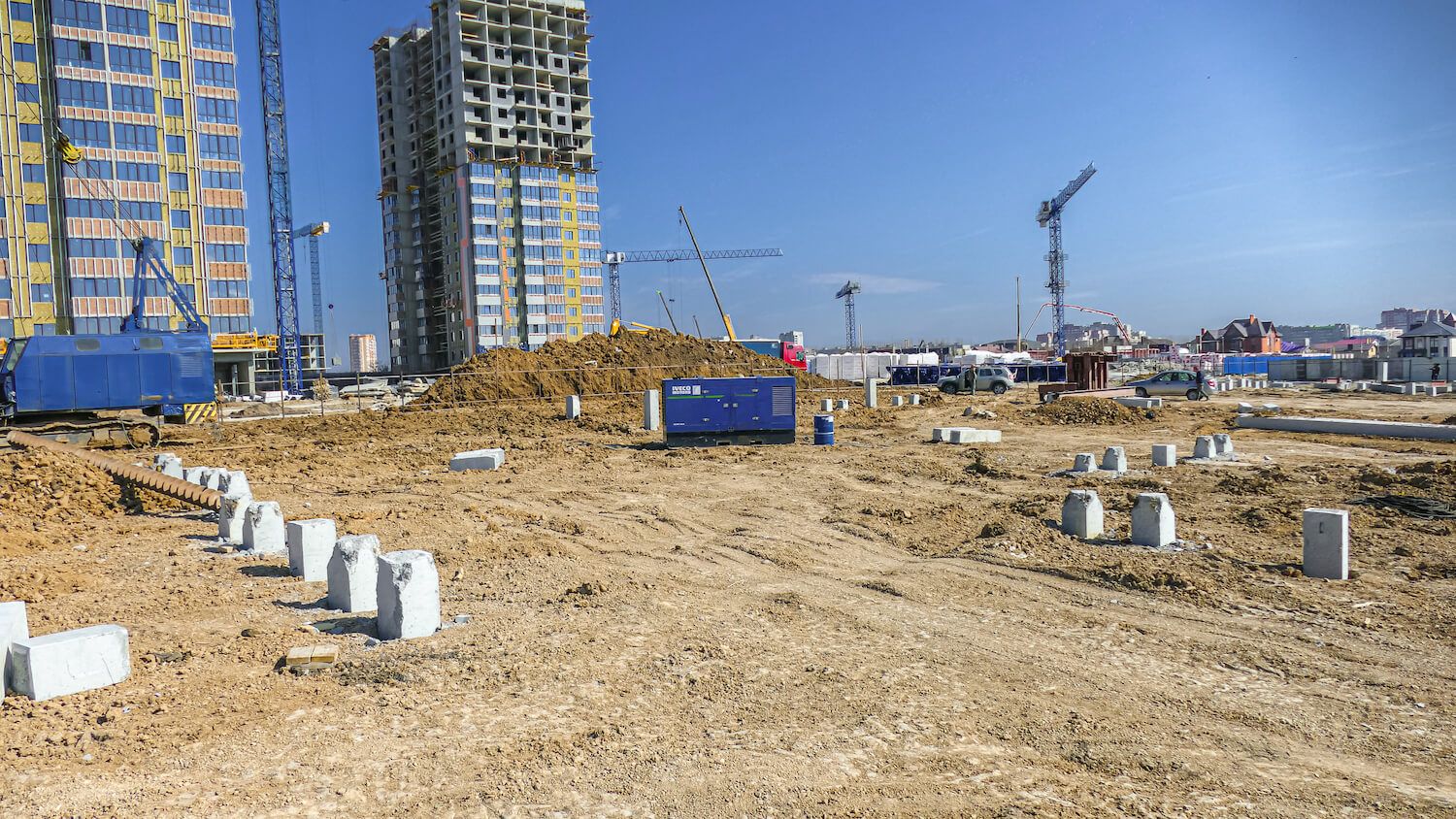

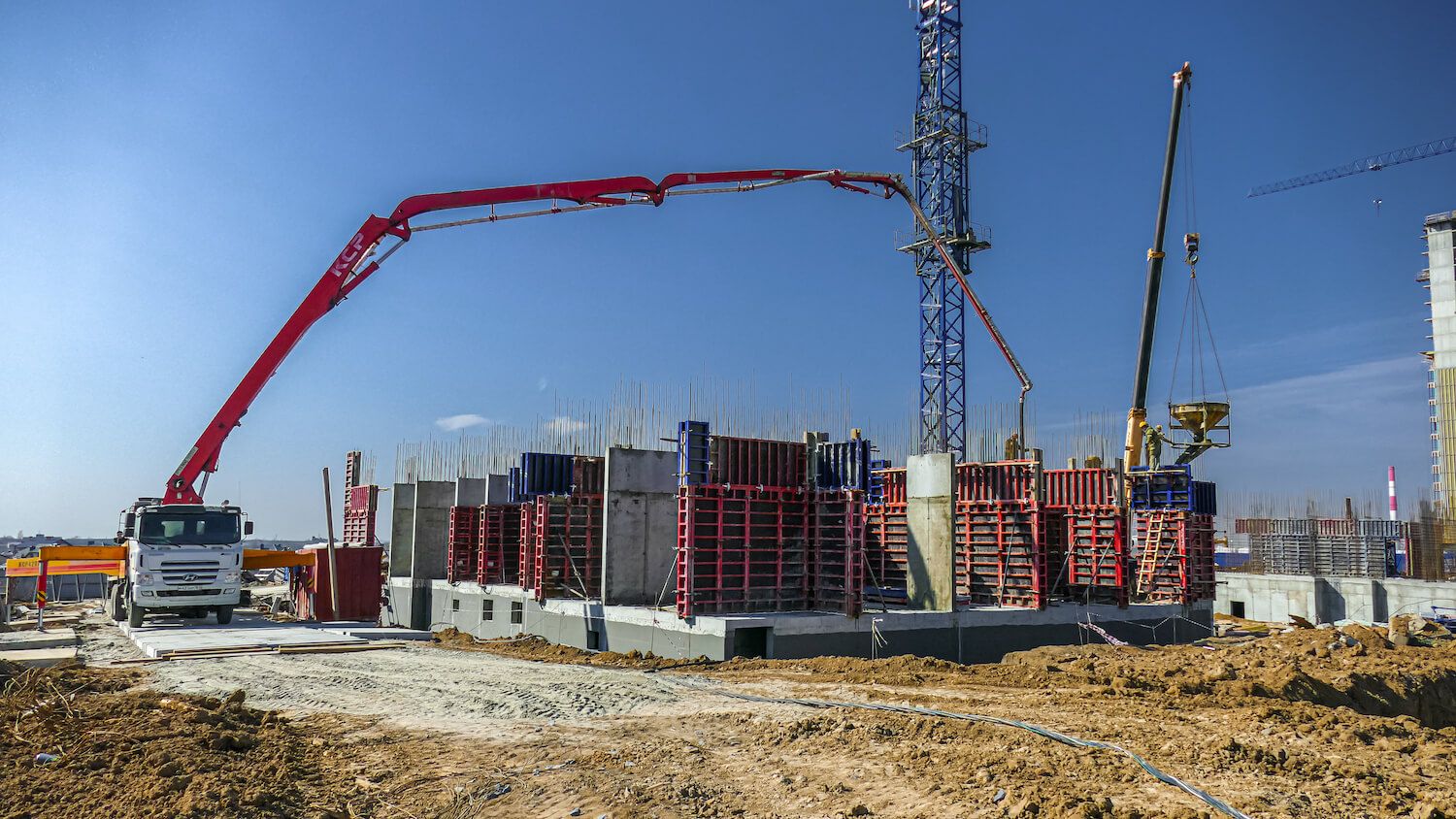

Устройство подбетонки Парковка: подвал - 100%;

Монолит БС-1: подвал - 100%, 1-17 этаж - 100%, 19 этаж - 100%, тех.этаж - 100%;
Монолит БС-2: подвал - 100%, 1-18 этаж - 100%, тех этаж - 100%;
Монолит БС-3: подвал - 100%, 1-19 этаж - 100%, тех.этаж - 100%;
Монолит Парковка: подвал - 80%;

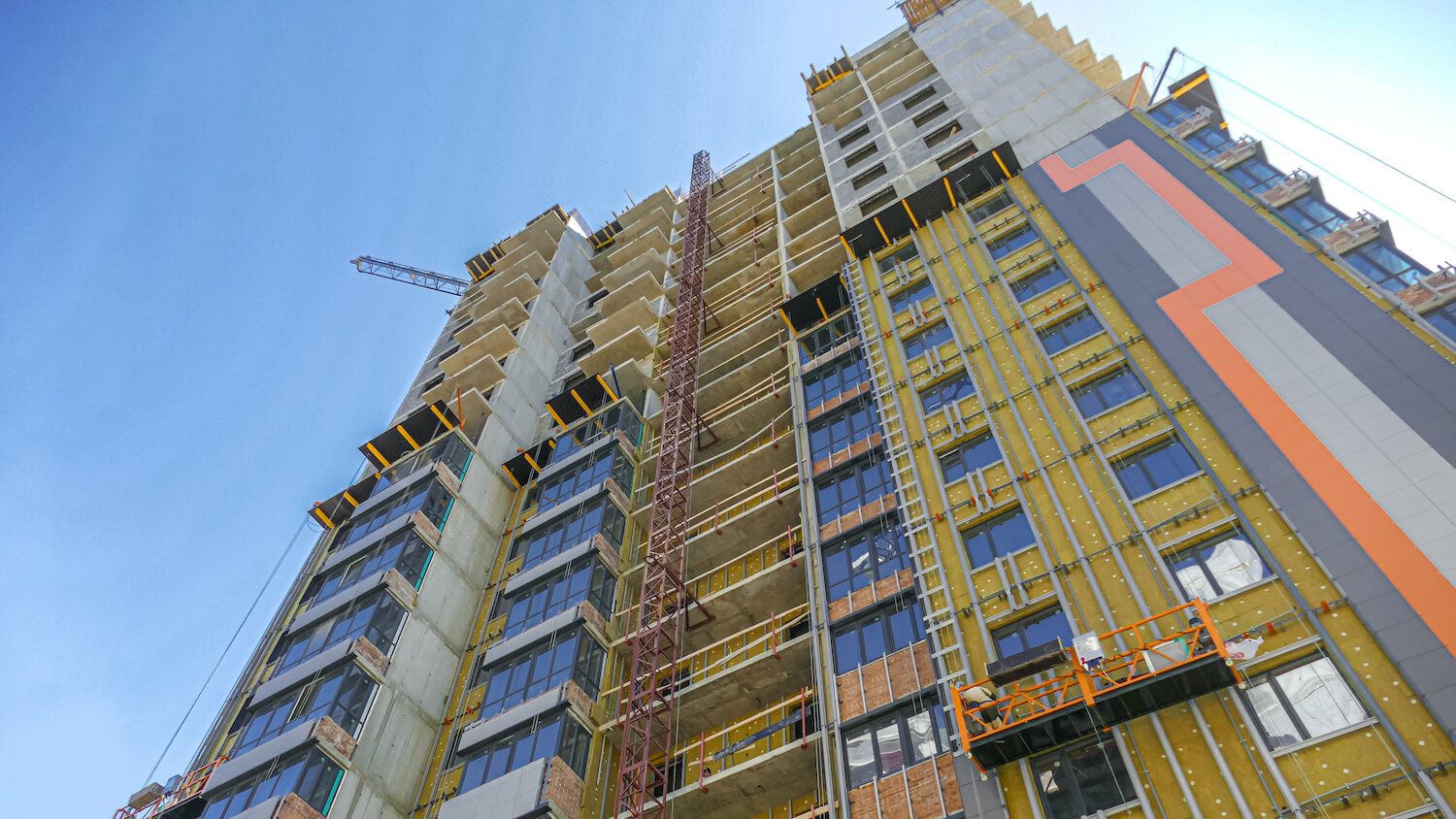

Каменная кладка БС-1: подвал - 100%, 2-3 этаж - 100%, 4 -6 этаж - 99%, 7 этаж - 100%, 8 этаж - 100%, 9 этаж - 90%, 10 этаж - 60%, 11 этаж - 99%, 12 этаж - 33%, 14-16 этаж - 65%;

Каменная кладка БС-2: подвал - 100%, 1 этаж - 37%, 2-7 этаж - 99%, 8 этаж - 65%, 9 этаж - 55%, 10 этаж - 92%, 11 этаж - 73%, 13 этаж - 20%, 14 этаж - 99%, 15 этаж - 99%, 16 этаж - 69%, 17 этаж - 71%, 18 этаж - 67%, тех.этаж - 67%;

Каменная кладка БС-3: подвал - 100%, 1 этаж - 99%, 2 этаж - 100%, 3-4 этаж - 99%, 5 этаж - 90%, 6 этаж - 95%, 8 этаж - 80%, 8 этаж - 60%, 9-11 этаж - 100%, 13-15 этаж - 99%, 16 этаж - 80%, 17 этаж - 50%, 18 этаж - 23%;

Омоноличивание МОП БС-1: 2 -14 этаж - 100%;
Омоноличивание МОП БС-2: 2-10 этаж - 100%;
Омоноличивание МОП БС-3: 2-10 этаж - 100%;

Омоноличивание квартир БС-1: 2-12 этаж - 100%, 13-17 этаж - 50%;
Омоноличивание квартир БС-2: 2-8 этаж - 100%, 9-16 этаж - 50%;
Омоноличивание квартир БС-3: 2-7 этаж - 100%, 8-16 этаж - 50%;

Закладка ниш ВД и ПД БС-1: 2-10 этаж - 100%;
Закладка ниш ВД и ПД БС-2: 2-11 этаж - 100%;
Закладка ниш ВД и ПД БС-3: 2-4 этаж - 100%;

Закладка выносных площадок БС-1: 2-11 этаж - 100%;
Закладка выносных площадок БС-2: 2-11 этаж - 100%;
Закладка выносных площадок БС-3 : 2-3 этаж - 100%;

Усиление балконов БС-1: 2-11 этаж - 100%;
Усиление балконов БС-2: 2-11 этаж - 100%;
Усиление балконов БС-3: 2-11 этаж - 100%;

Монтаж окон БС-1: 2-11 этаж - 100%;
Монтаж окон БС-2: 2-7 этаж - 100%, 8 этаж - 90%, 9-10 этаж - 100%, 11 этаж - 60%;
Монтаж окон БС-3: 2-11 этаж - 100%;

Монтаж витражей БС-1: 2-11 этаж - 100%;
Монтаж витражей БС-2: 2-11 этаж - 100%;
Монтаж витражей БС-3: 2-11 этаж - 100%;

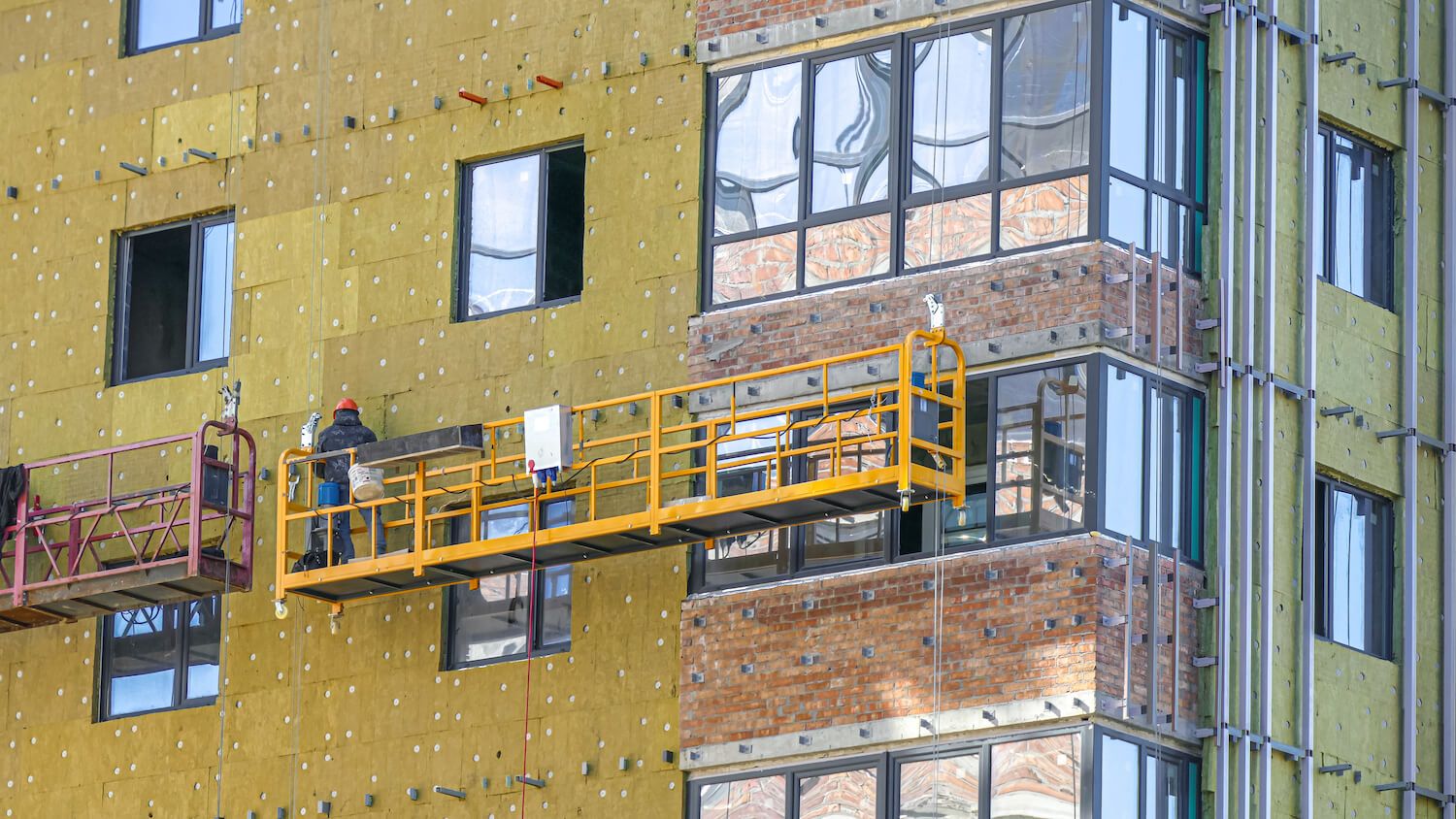

Штукатурка БС-1: 2-3 этаж - 100%;
Штукатурка БС-2: 2 этаж - 100%, 3 этаж - 50%;
Штукатурка БС-3: 2-3 этаж - 100%;

01/17
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных.
Фотография Дарья Матвеева
Дарья МатвееваМенеджер отдела продаж
