Ход строительства «Клубный дом на Мечникова» за Май 2022г.
  1. Главная
  2. О компании
  3. Новости
  4. Ход строительства «Клубный дом на Мечникова» за Май 2022г.

Ход строительства «Клубный дом на Мечникова» за Май 2022г.

10 июн. 2022 г.
Ход строительства «Клубный дом на Мечникова» за Май 2022г.

Рады представить новый отчет о ходе строительства проекта бизнес-класса ЖК «Клубный дом на Мечникова» за май 2022г. Информация от 30.05.2022г.

  • Монолит БС-1: цоколь - 100%, 1-24 этаж - 100%, тех. этаж - 90%;
  • Монолит БС-2: цоколь - 100%, 1-23 этаж - 100%, 24 этаж - 50%;
  • Каменная кладка БС-1: цоколь - 100%, 1 этаж - 85%, 2-15 этаж - 100%, 16-19 этаж - 95%, 20 этаж - 85%, 21 этаж - 55%, 22 этаж - 2%;
  • Каменная кладка БС-2: цоколь - 100%, 1 этаж - 35%, 2-11 этаж - 100%, 12-14 этаж - 95%, 15 этаж - 80%, 16 этаж - 30%, 17 этаж - 50%, 18 этаж - 40%, 19 этаж - 25%, 20 этаж - 10%;
  • Готовность под омоноличивание БС-1 (полы): 1-19 этаж - 100%, 20 этаж - 80%;
  • Готовность под омоноличивание БС-2 (полы): 1-15 этаж 100%;
  • Замоноличивание отверстий БС-1 (полы): 2-18 этаж - 100%;
  • Замоноличивание отверстий БС-2 (полы): 2-15 этаж - 100%;
  • Каменная кладка ниш и зон МГН БС-1: 2-15 этаж - 100%, 16 этаж - 70%, 17 этаж - 20%;
  • Каменная кладка ниш и зон МГН БС-2: 2-11 этаж - 100%;
  • Усиление балконов БС-1: 2-18 этаж - 100%;
  • Усиление балконов БС-2: 2-13 этаж - 100%;
  • Остекление БС-1: 2-4 этаж - 100%, 5-8 этаж - 97%, 9 этаж 95%, 10-11 этаж - 97%, 12 этаж - 95%, 13 этаж - 80%, 16 этаж - 75%, 17-18 этаж - 80%;
  • Остекление БС-2: 2-4 этаж - 100%, 5-8 этаж - 97%, 9 этаж - 90%, 10 этаж - 95%, 11 этаж - 97%, 12 этаж - 70%;
  • Штукатурка МОП БС-1: 2-13 этаж - 100%, 14 этаж - 30%, 15 этаж - 10%;
  • Штукатурка МОП БС-2: 2-11 этаж - 100%;
  • Стяжка пола БС-1: 3-10 этаж - 100%;
  • Стяжка пола БС-2: 3-10 этаж - 100%;
  • Амстронг БС-1: 3-10 этаж - 70%;
  • Амстронг БС-2: 3-8 этаж - 70%;
  • Керамогранит МОПы БС-1: 4-5 этаж - 100%, 6 этаж - 45%;
  • Керамогранит МОПы БС-2: 4 этаж - 90%;
  • Квартирные двери БС-1: 4 этаж 11%;
  • Пожарные двери БС-1: 4 этаж - 100%;
  • Утепление и штукатурка на балконах БС-1: 4 этаж 60%, 5-11 этаж - 100%, 12-13 этаж - 55%;
  • Утепление и штукатурка на балконах БС-2: 3-7 этаж - 100%, 8 этаж - 40%, 9-10 этаж - 70%, 11 этаж - 100%;
Видео-отчет о ходе строительства
Видео-отчет о ходе строительства
01/01

Инженерные системы

  • Прокладка слаботоч. систем (АПС) БС-1: 6 этаж - 80%; 7-16 этаж - 100%, 17-20 этаж - 80%;
  • Прокладка слаботоч. систем (АПС) БС-2: 6 этаж - 80%; 7-16 этаж - 100%, 17-18 этаж - 80%;
  • ХВС БС-1: цоколь - 25%, 5 этаж - 90%, 6 - 23 этаж - 70%, 24 этаж - 35%;
  • ХВС БС-2: 5 этаж - 90%, 6-19 этаж - 70%;
  • ГВС БС-1: цоколь - 25%, 5 этаж - 90%, 6-23 этаж - 70%, 24 этаж - 35%;
  • ГВС БС-2: 5 этаж - 90%, 6-19 этаж - 70%;
  • Бытовая канализация БС-1: 5 этаж - 90%, 6-23 этаж - 70%, 24 этаж - 35%;
  • Бытовая канализация БС-2: 5-12 этаж - 90%, 13-19 этаж - 70%;
  • 2-я зона ХГВС БС-1: цоколь - 25%, 5-13 этаж - 90%, 14 - 23 этаж -70%, 24 этаж - 35%;
  • 2-я зона ХГВС БС-2: 5-13 этаж - 90%, 14 - 19 этаж -70%;
  • Обратное горячее водоснабджение БС-1: цоколь - 25%, 5 этаж - 90%, 6-12 этаж -100%, 13-23 этаж - 90%, 24 этаж - 35%;
  • Обратное горячее водоснабджение БС-2: 5 этаж - 90%, 6 -14 этаж - 100%; 15-19 этаж - 70%;
  • Пожаротушение БС-1: цоколь - 80%, 4 этаж - 90%, 5 этаж - 100%, 6-23 этаж - 85%, 24 этаж - 35%;
  • Пожаротушение БС-2: цоколь - 80%, 4 этаж - 90%, 5 этаж - 100%, 6-17 этаж - 85%, 18-21 этаж - 70%;
  • Стояки отопления БС-1: цоколь - 30%, 5 этаж - 100%, 6-23 этаж - 85%, 24 этаж - 35%;
  • Стояки отопления БС-2: цоколь - 30%, 5 этаж - 100%, 6-17 этаж - 85%, 18-21 этаж - 70%;
  • Ливневая канализация БС-1: 4 этаж - 35%, 5 этаж - 100%, 6-23 этаж - 90%;
  • Ливневая канализация БС-2: 4 этаж - 35%, 5 этаж - 100%, 6-22 этаж - 90%;
  • Вентиляция (все три шахты) БС-1: 4 этаж - 45%, 5-20 этаж - 80%, 21-22 этаж - 55%, 23-24 этаж - 30%;
  • Вентиляция (все три шахты) БС-2: 4 этаж - 80%, 5-16 этаж - 85%, 17 этаж - 60%, 18-21 этаж - 50%;
  • Раскатка отопления под радиаторы БС-1: 7-13 этаж - 100%;
  • Раскатка отопления под радиаторы БС-2: 6-15 этаж - 100%;
  • Врезки на радиаторы МОП БС-1: 7-16 этаж - 100%;
  • Врезки на радиаторы МОП БС-2: 6-15 этаж - 100%;

Территория ЖК

  • Сети теплоснабжения - 100%
  • Сети водоснабжения - 100%
  • Сети ливневой канализации - 95%
  • Сети бытовой канализации - 95%

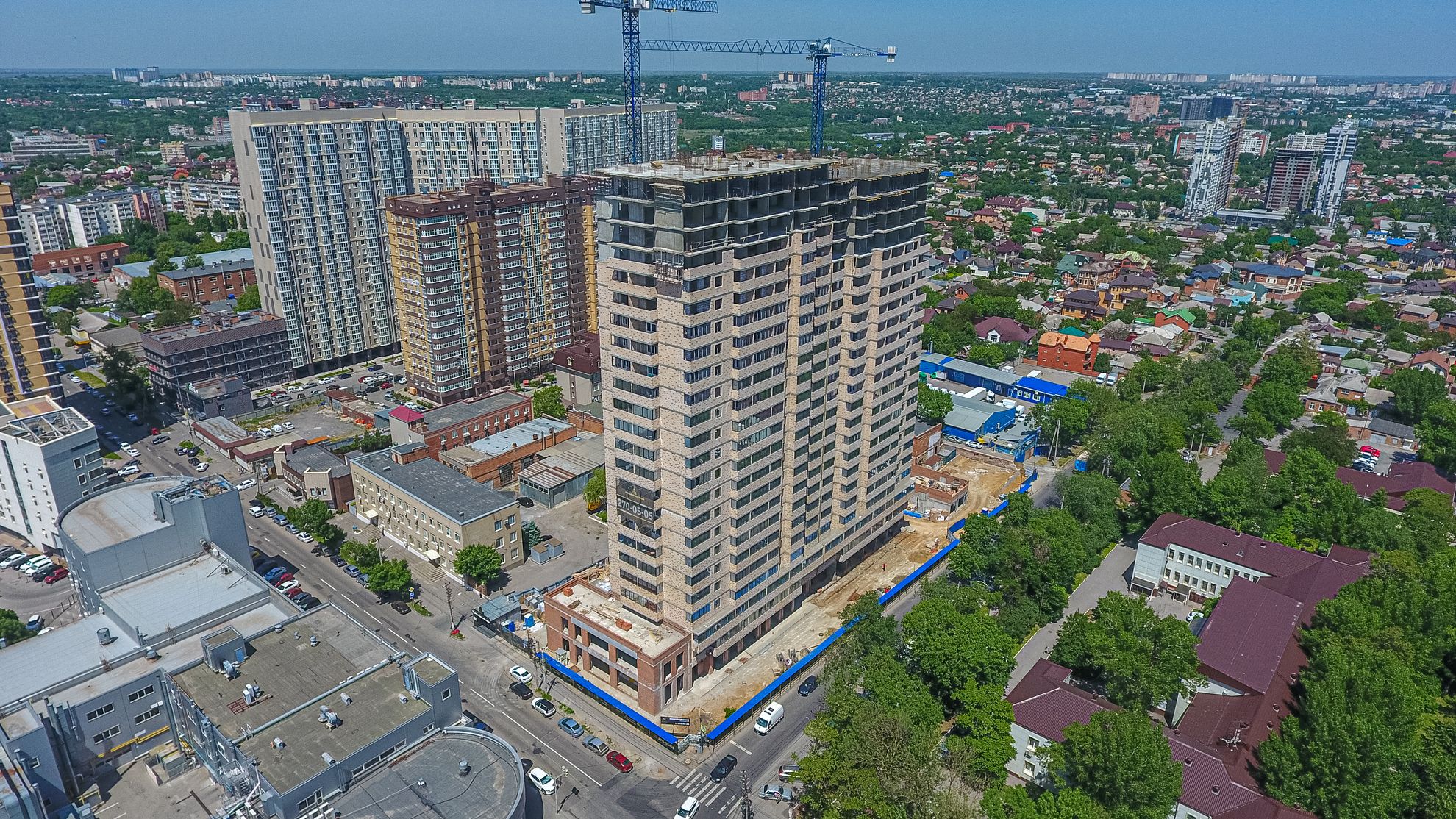

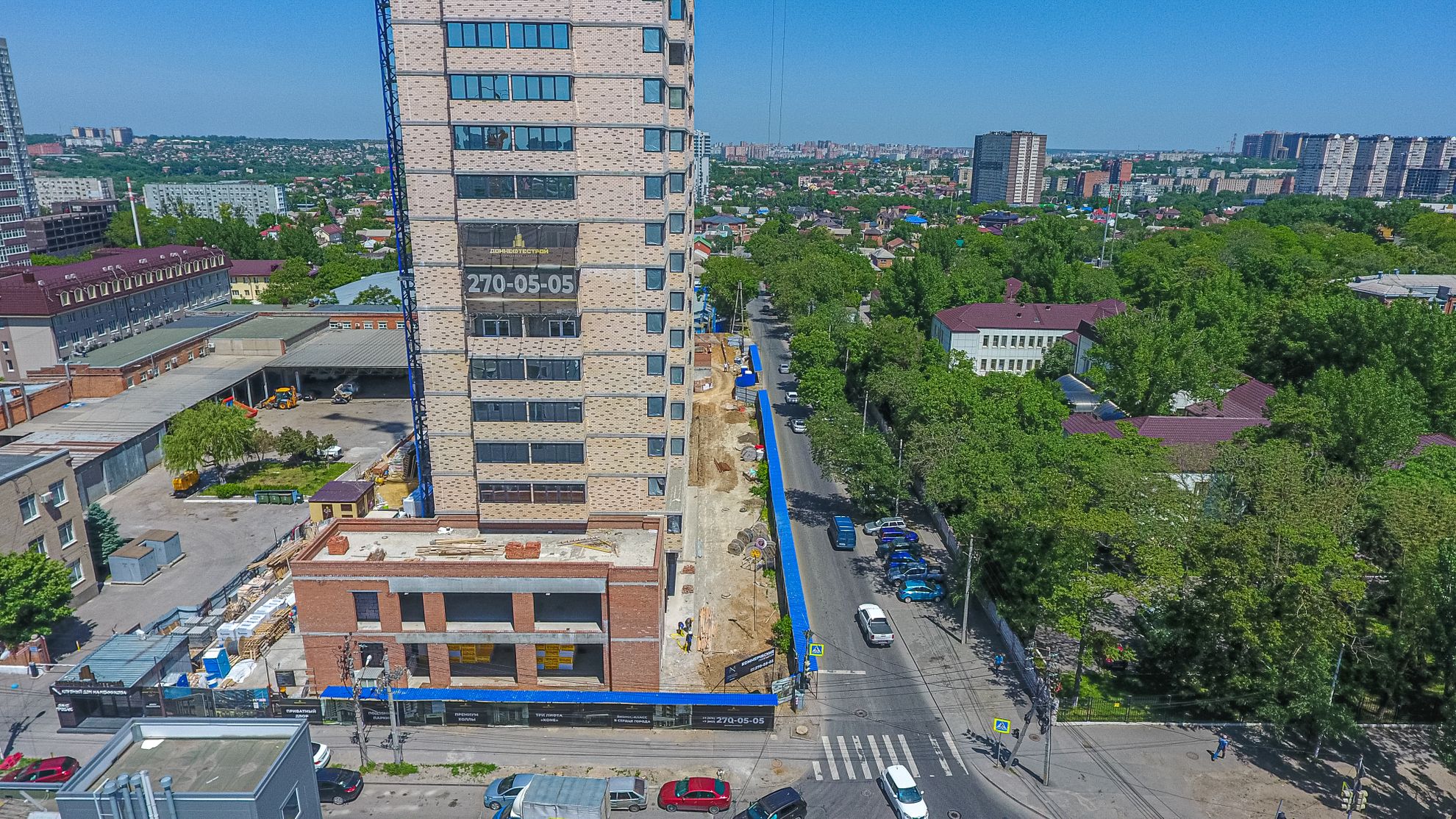

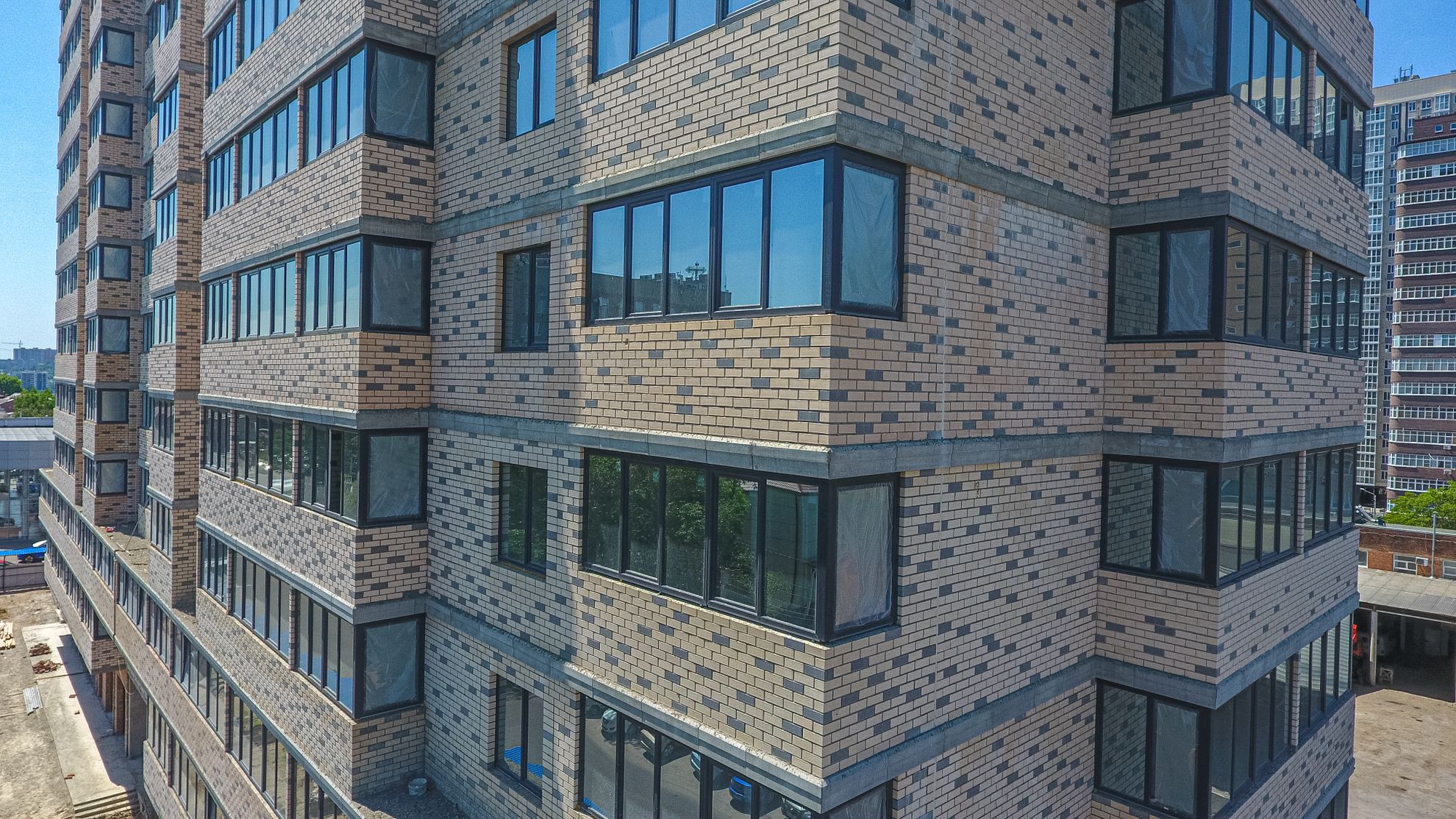

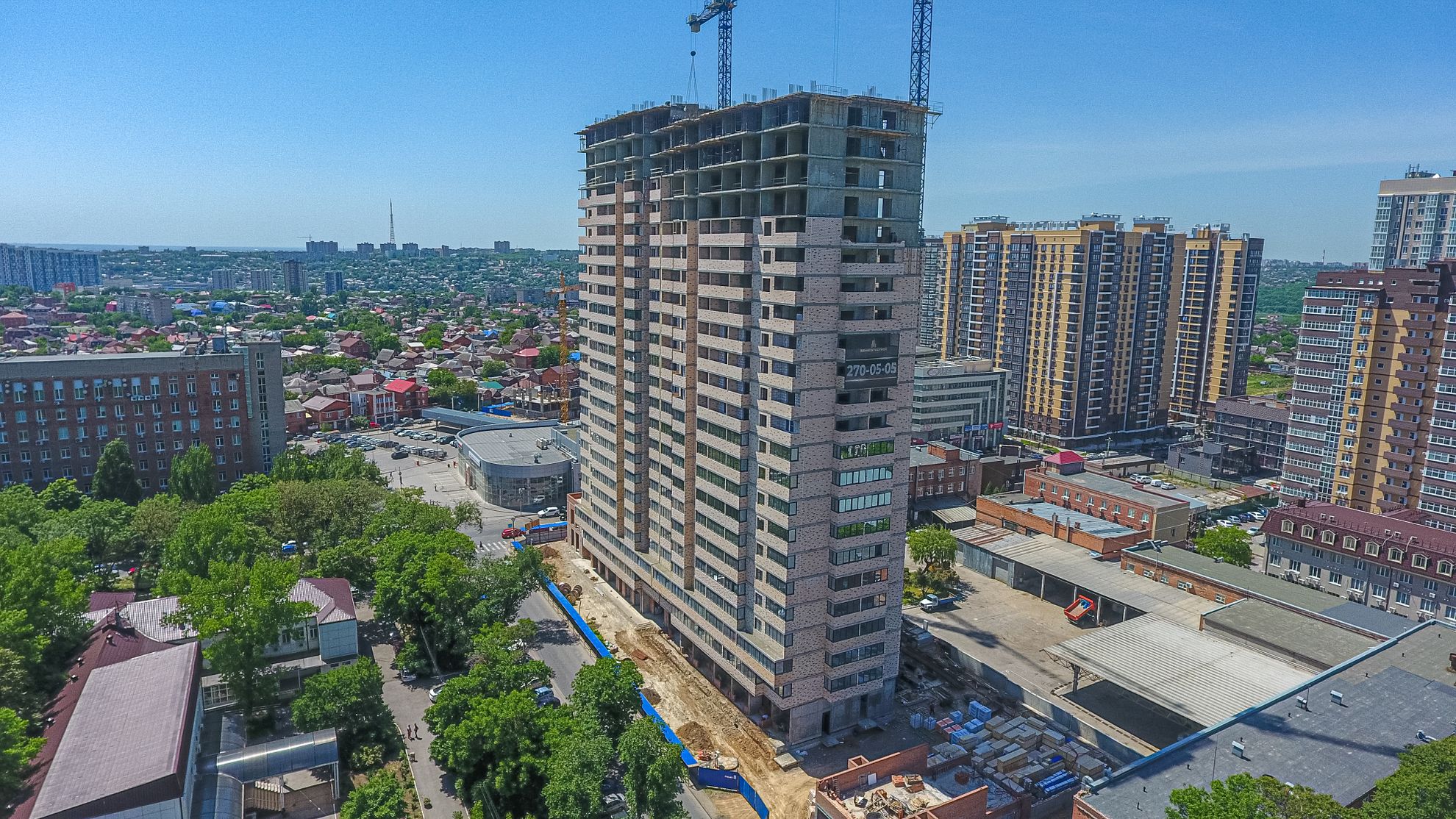

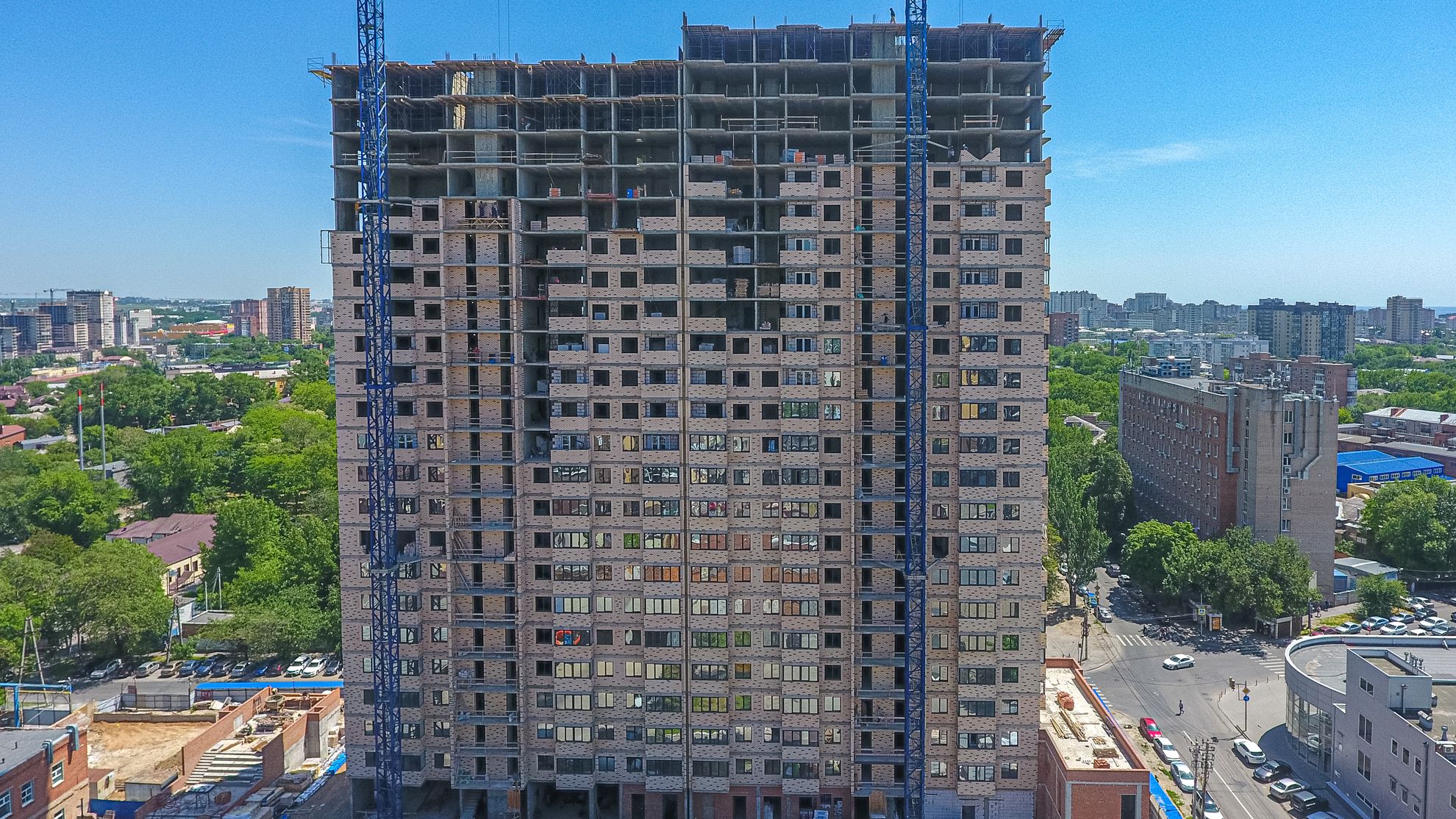

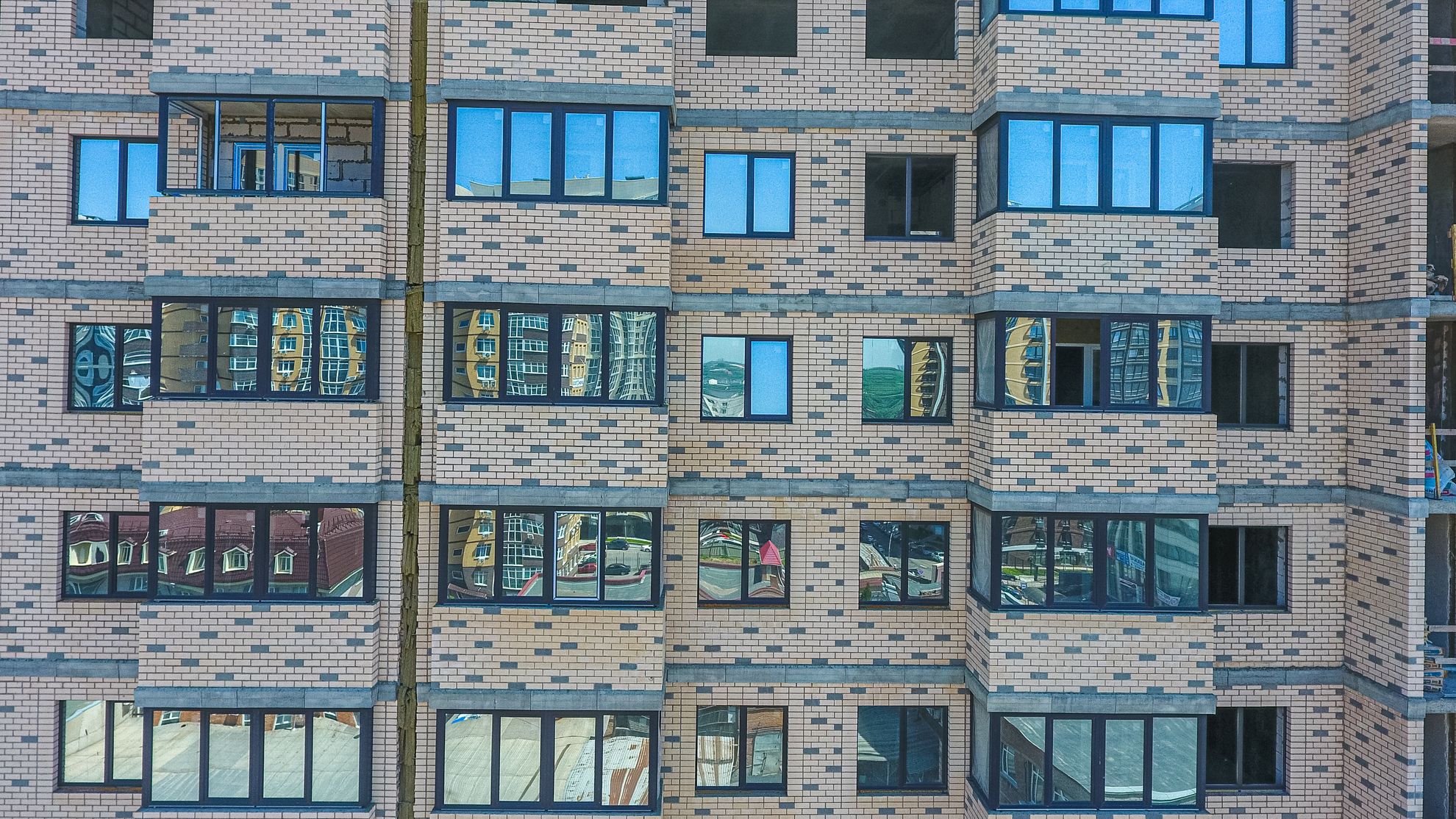

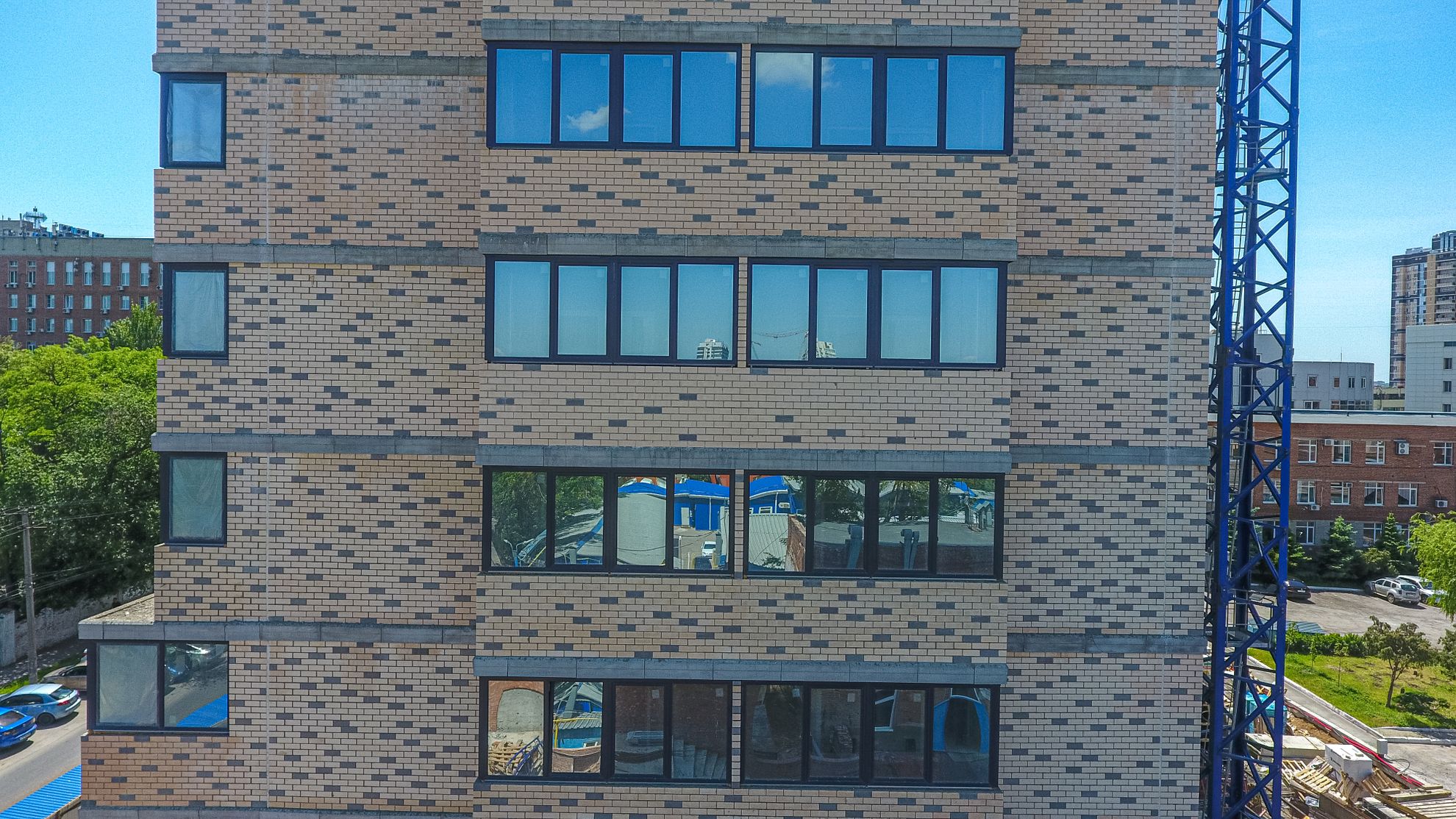

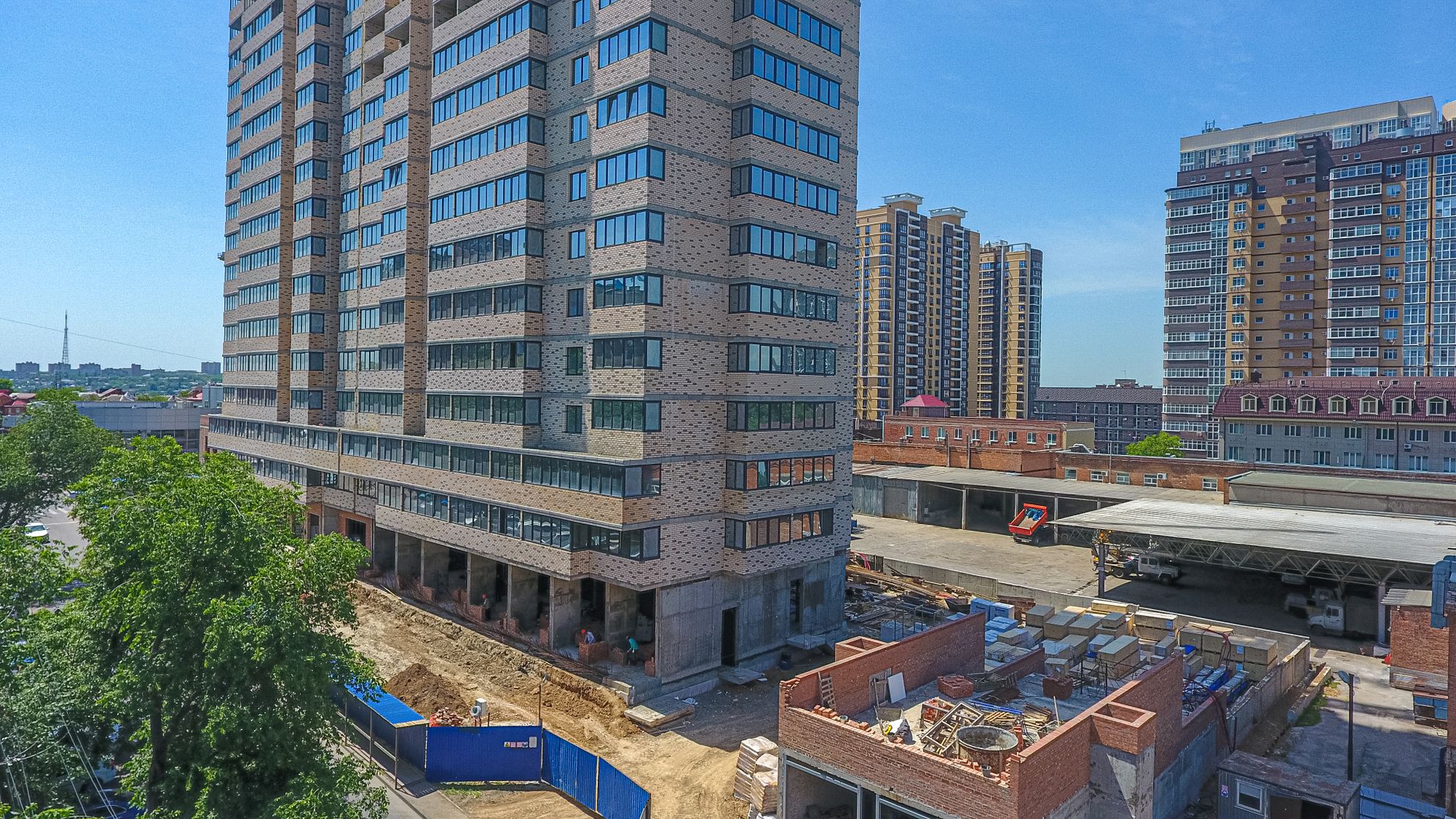

Фото-отчет о ходе строительства
Фото-отчет о ходе строительства
01/08

Успейте купить квартиру бизнес-класса на выгодных условиях!

  • действуют скидки до 15%
  • ипотека без первоначального взноса
  • ипотека 0,1% на весь срок
  • супер-рассрочка 0%
  • и многое другое!
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных.
Фотография Оксана Живогляд
Оксана ЖивоглядМенеджер отдела продаж
