Отчёт о ходе строительства ЖК «Флора» за март 2024г.

02 апр. 2024 г.
Отчёт о ходе строительства ЖК «Флора» за март 2024г.

Информация от 31.03.24 г.

Литер 1.1

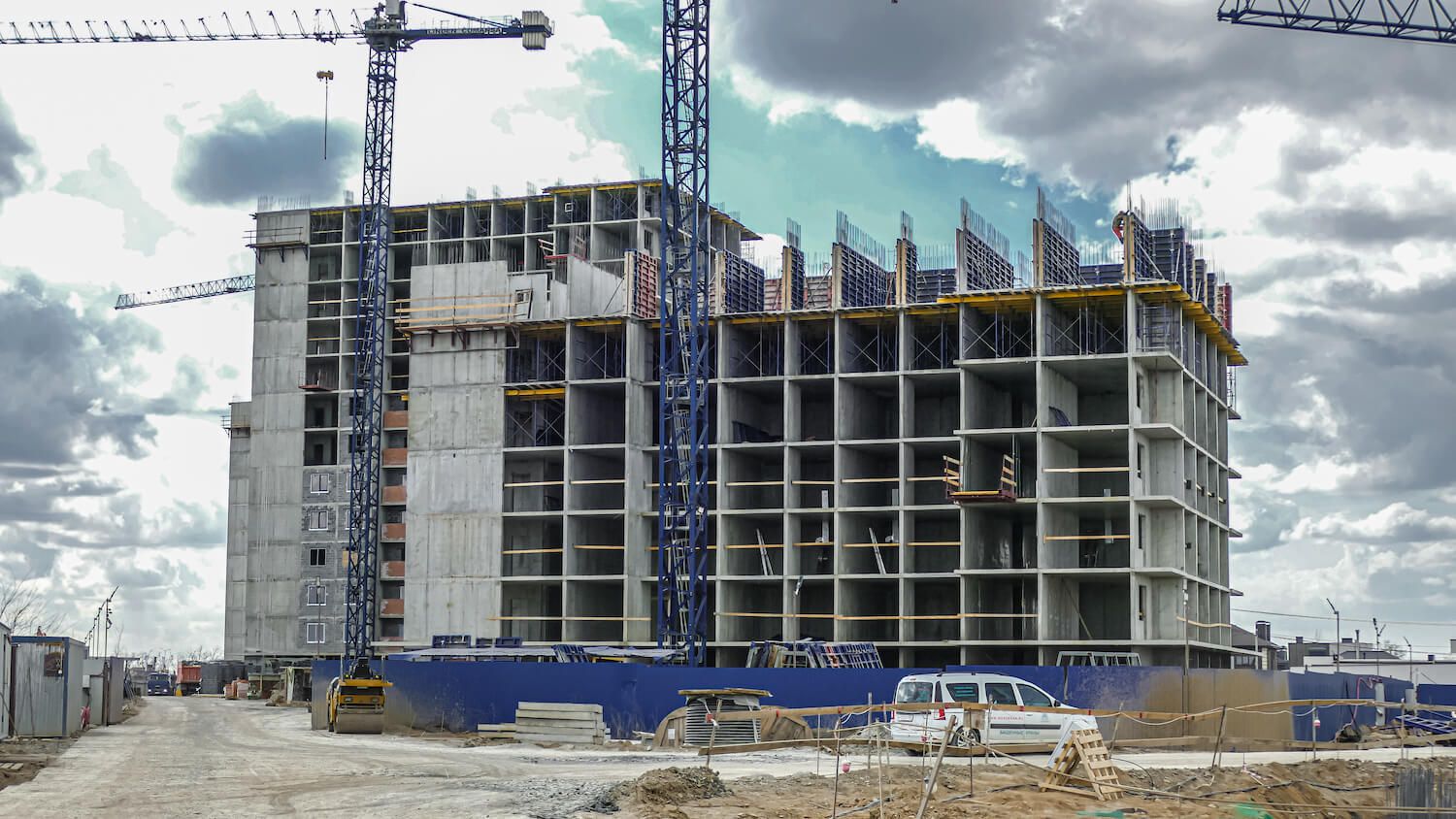

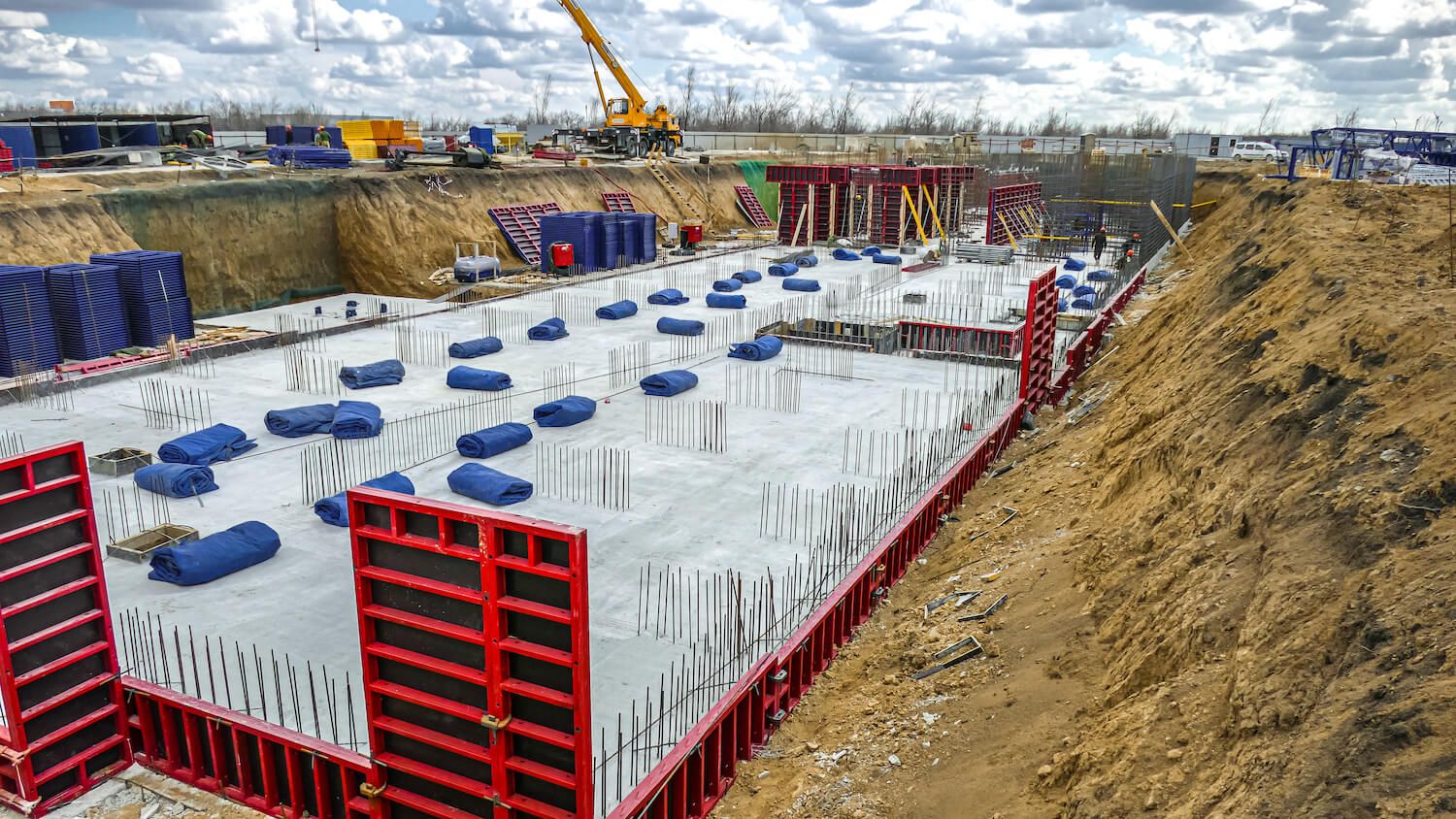

Монолит: цоколь - 100%, 1-11 этаж -100%;
Каменная кладка стен наружная: 2 этаж - 95%, 3-4 этаж - 90%, 5 этаж - 95%, 6 этаж - 20%;
Каменная кладка стен внутренняя: цоколь - 100%;
ОВ (монтаж стояков): цоколь - 20%, 1-6 этаж - 90%, 7 этаж - 70%, 8 этаж - 20%;
ВК (монтаж стояков): цоколь - 40%, 1-6 этаж - 80%, 7 этаж - 70%, 8 этаж - 20%;
Замоноличивание этажа полностью: 1-6 этаж - 100%;
Электрика(гильзы): 1-7 этаж - 100%;
Слаботочка( гильзы): 1-7 этаж - 100%;

Литер 1.2

Монолит: цоколь - 100%, 1-13 этаж - 100%;
Каменная кладка стен наружная: 2-6 этаж - 95%, 7 этаж - 90%, 8 этаж - 90%;
Каменная кладка стен внутренняя: цоколь - 100%, 2-3 этаж - 95%, 4 этаж - 65%, 5 этаж - 90%, 7 этаж - 10%;
ОВ (монтаж стояков): цоколь - 20%, 1 этаж - 80%, 2-6 этаж - 90%, 7-8 этаж - 80%, 9 этаж - 60%, 10 этаж - 20%;
ВК (монтаж стояков): цоколь - 40%, 1-8 этаж - 80%, 9 этаж - 60%, 10 этаж - 20%;
Замоноличивание этажа полностью: 1-6 этаж - 100%;
Монтаж канализации ниже отм. 0,000: цоколь - 90%;
Ограждение балконов: 2-4 этаж - 100%, 5 этаж - 50%;
Окна, двери ПВХ: 2-3 этаж - 60%, 4 этаж - 50%, 5-6 этаж - 60%;
Электрика(гильзы): 1-9 этаж - 100%;
Слаботочка(гильзы): 1-9 этаж - 100%;

Литер 1.3

Монолит : цоколь - 100%, 1-7 этаж - 100%;
ОВ (монтаж стояков): 3-4 этаж - 20%;

01/10
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных.
Фотография Дмитрий Григоров
Дмитрий ГригоровМенеджер отдела продаж
