Отчёт о ходе строительства ЖК «Западные Аллеи» за август 2024г.
  1. Главная
  2. О компании
  3. Новости
  4. Отчёт о ходе строительства ЖК «Западные Аллеи» за август 2024г.

Отчёт о ходе строительства ЖК «Западные Аллеи» за август 2024г.

16 сент. 2024 г.
Отчёт о ходе строительства ЖК «Западные Аллеи» за август 2024г.

Информация от 16.09.24 г.

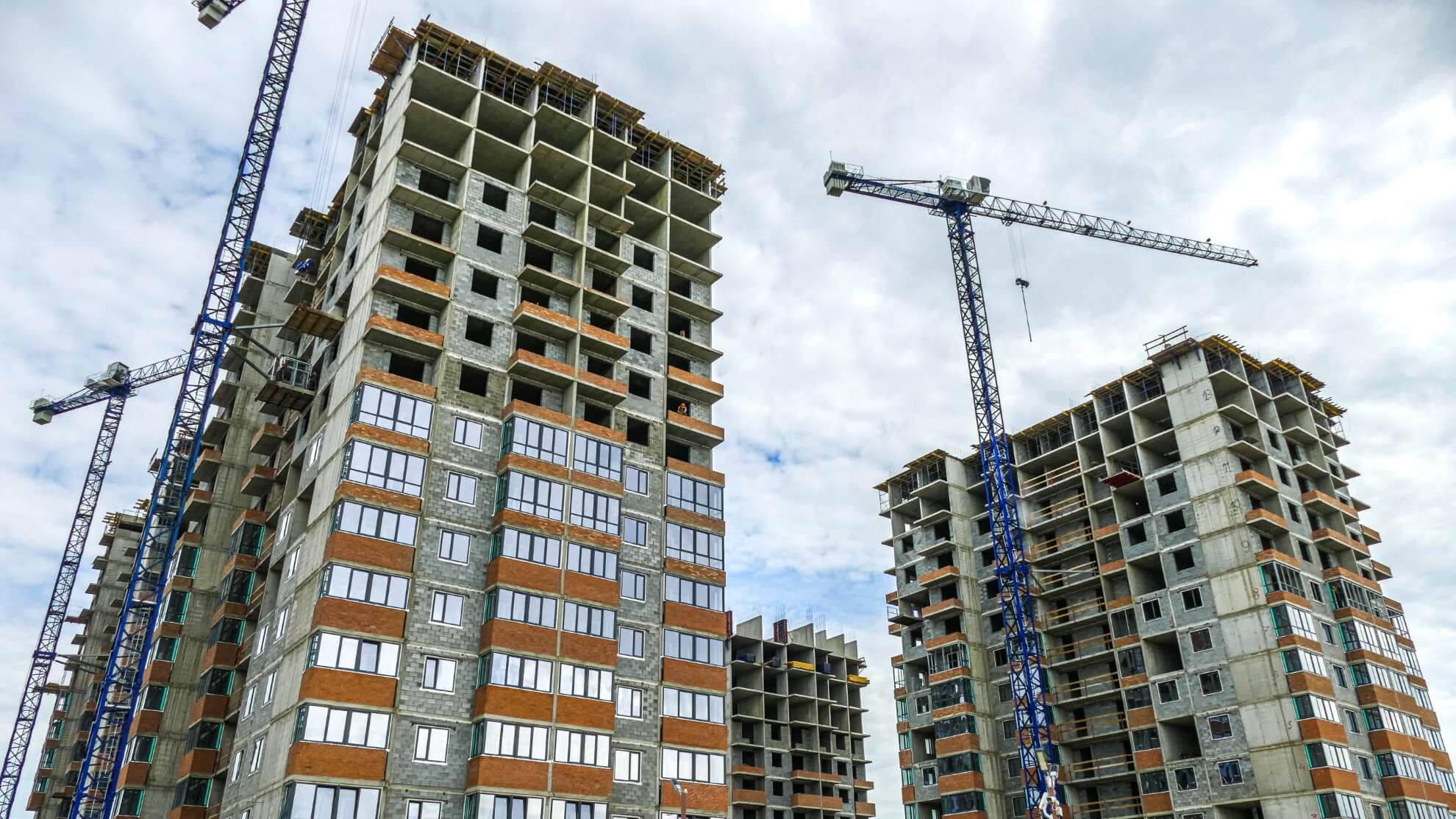

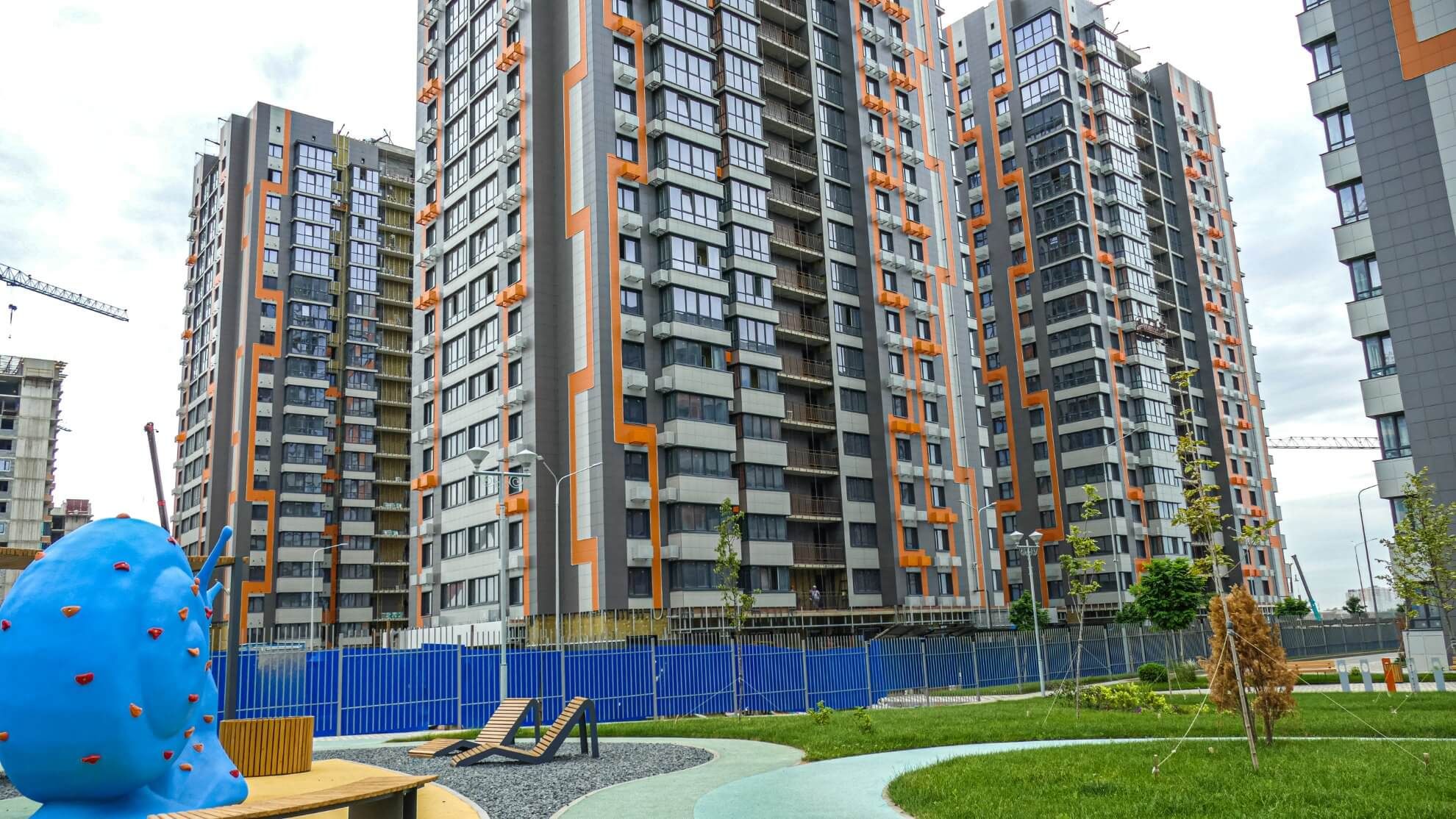

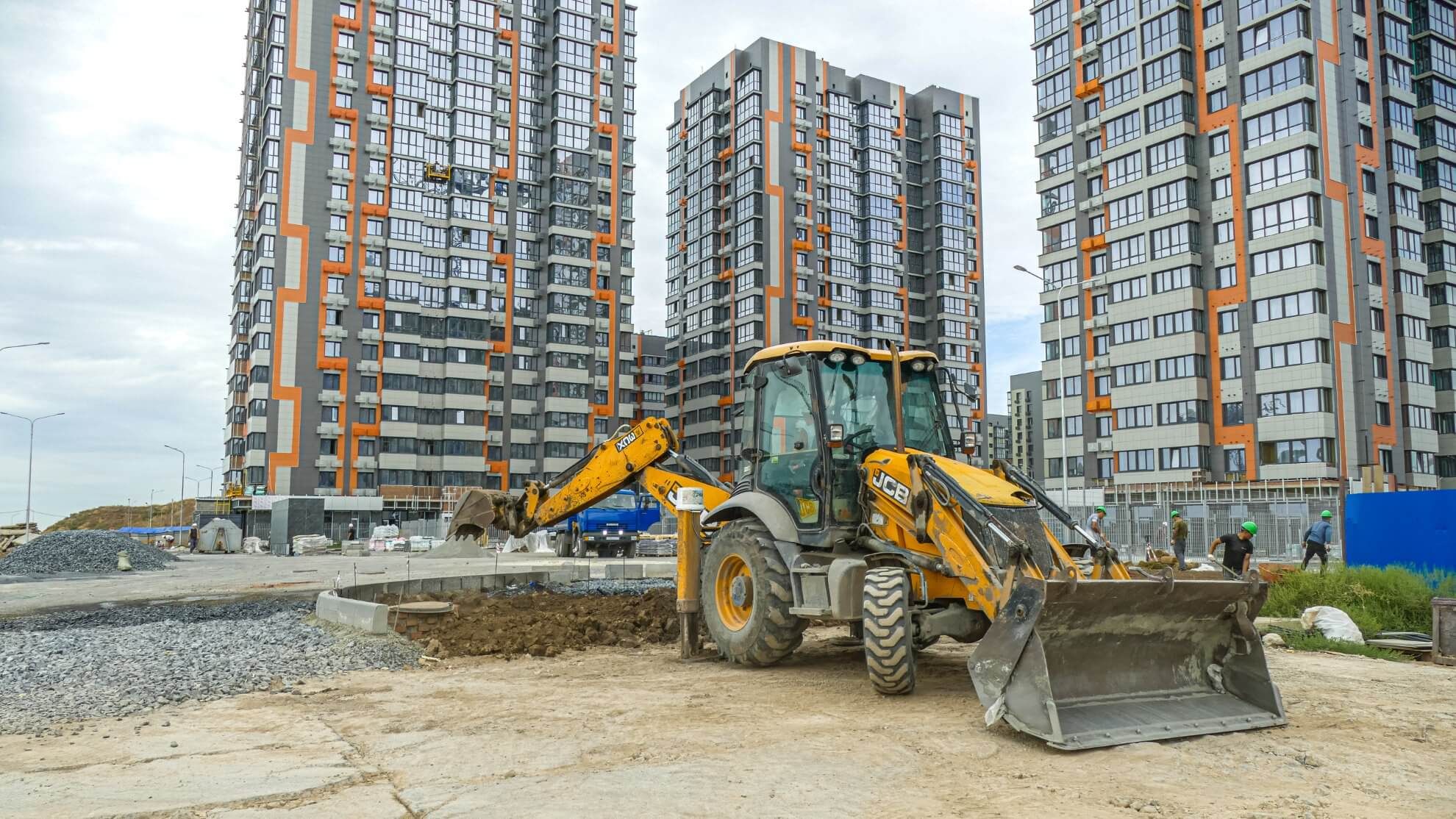

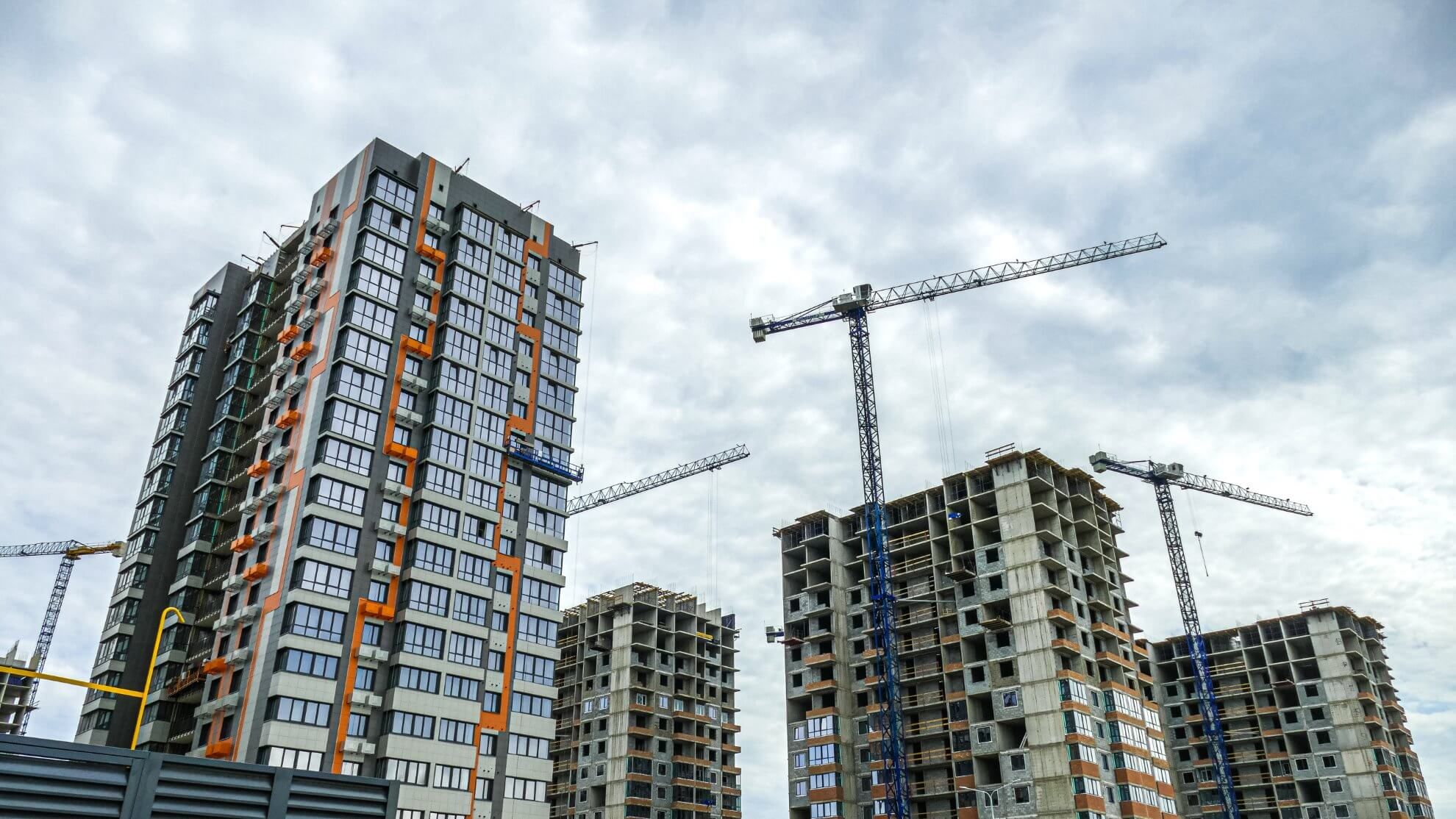

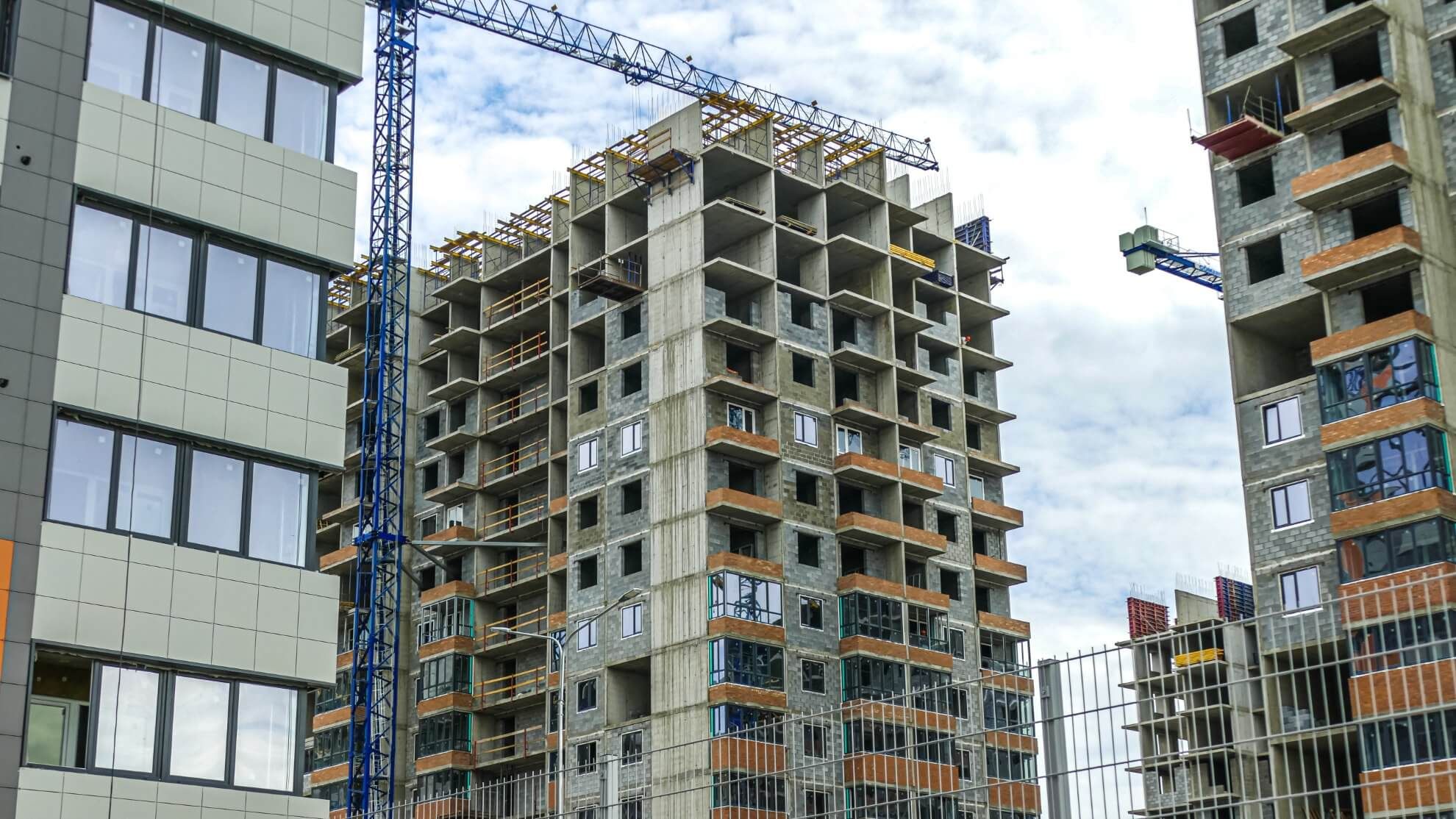

Общее состояние домов 11-6:

Устройство подбетонки: парковка - 90%;

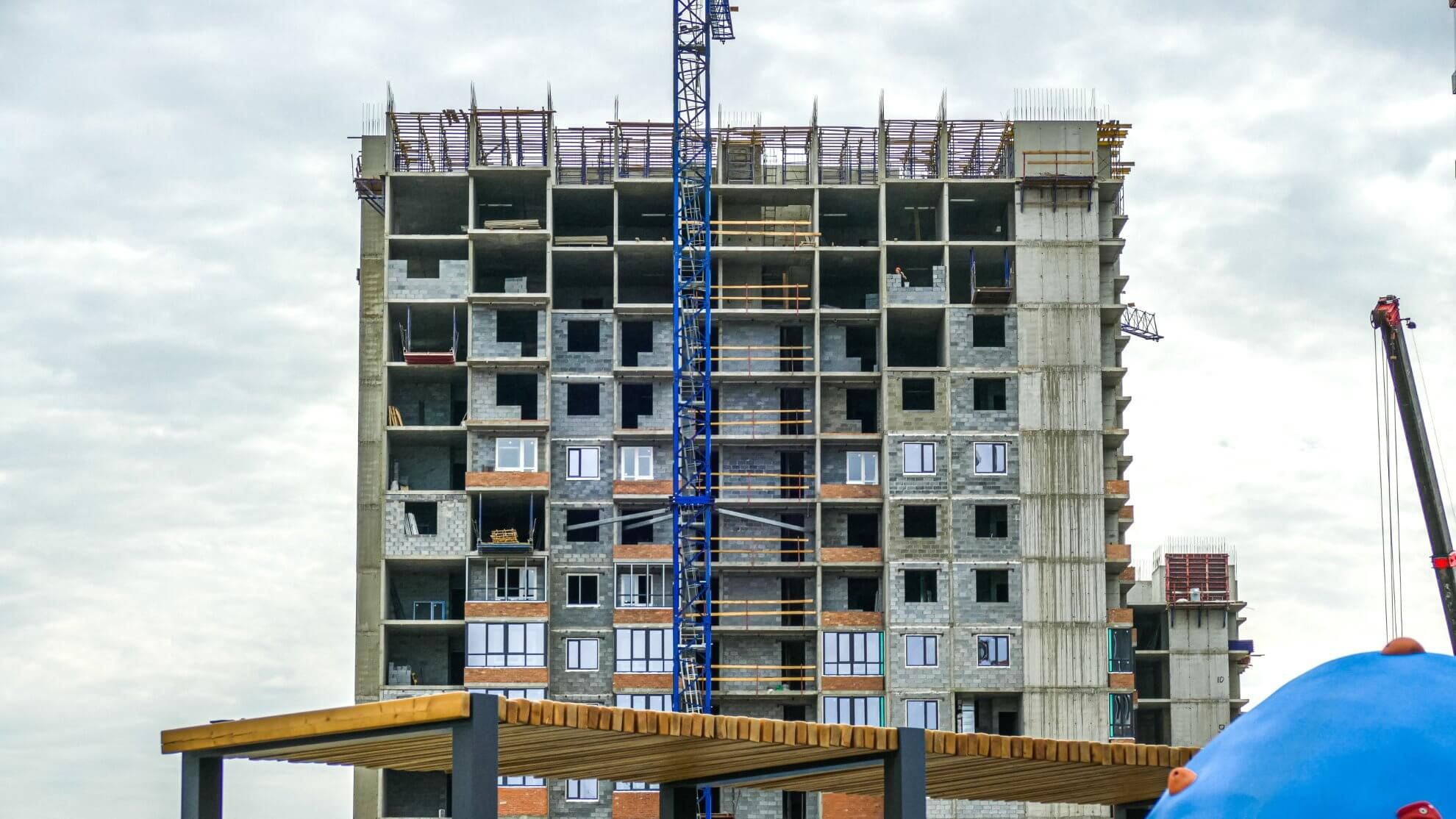

Монолит БС-1: подвал - 100%, 1-16 этаж - 100%, 17 этаж - 50%;
Монолит БС-2: подвал - 100%, 1-16 этаж - 100%;
Монолит БС-3: подвал - 100%, 1-12 этаж - 100%, 13 этаж - 10%;
Монолит БС-4: подвал - 100%, 1- 14 этаж - 100%, 15 этаж - 50%;

Монолит: парковка - 20%;

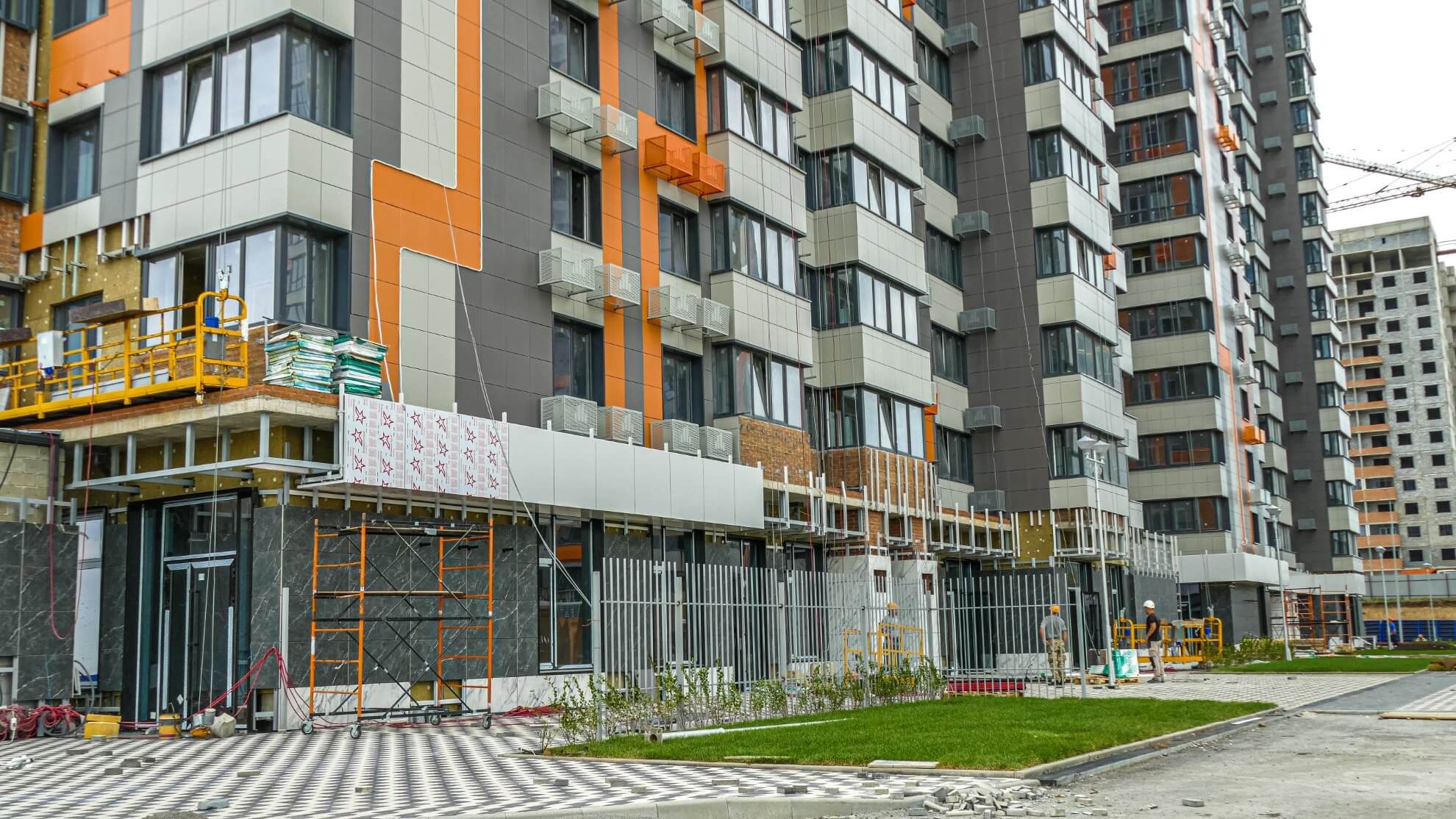

Каменная кладка БС-1: подвал - 100%, 2-13 этаж - 100%, 14 этаж - 15%;
Каменная кладка БС-2: подвал - 100%, 1 этаж - 70%, 2-13 этаж - 100%, 14 этаж - 40%;
Каменная кладка БС-3: подвал - 100%, 2-6 этаж - 100%, 7 этаж - 72%, 8 этаж - 100%, 9 этаж - 21%, 10 этаж - 36%;
Каменная кладка БС-4: подвал - 100%, 1 этаж - 90%, 2-13 этаж - 100%, 14 этаж - 34%;

Омоноличивание квартир БС-1: 2-9 этаж - 50%;
Омоноличивание квартир БС-2: 2-9 этаж - 50%;

Закладка ниш ВД и ПД БС-1: 2-3 этаж - 100%;
Закладка ниш ВД и ПД БС-2: 2-7 этаж - 100%;

Закладка выносных площадок БС-1: 3 этаж - 100%;
Закладка выносных площадок БС-2: 2-7 этаж - 100%;

Усиление балконов БС-1: 2-11 этаж - 100%;
Усиление балконов БС-2: 3-11 этаж - 100%;
Усиление балконов БС-4: 2-11 этаж - 100%;

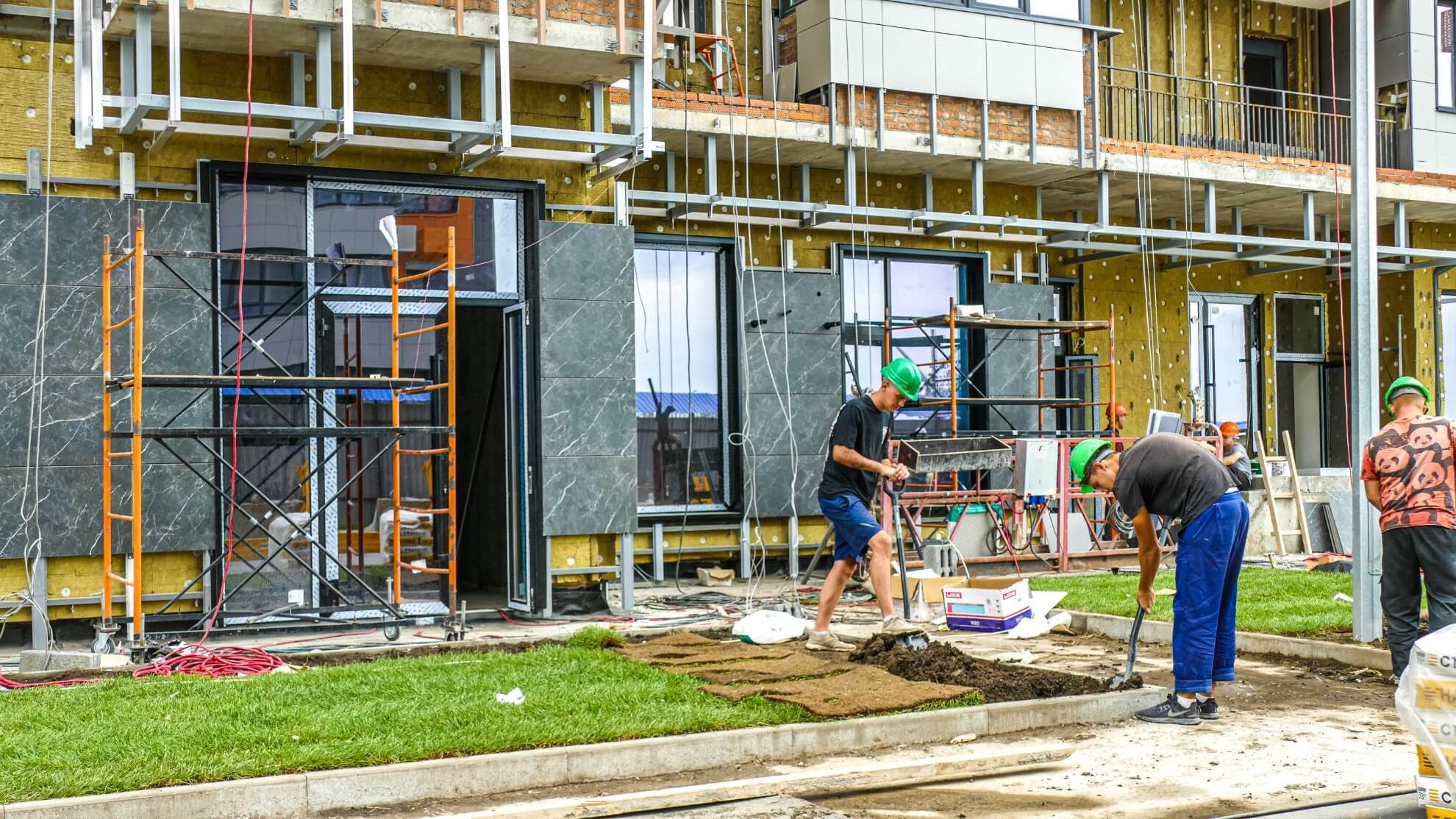

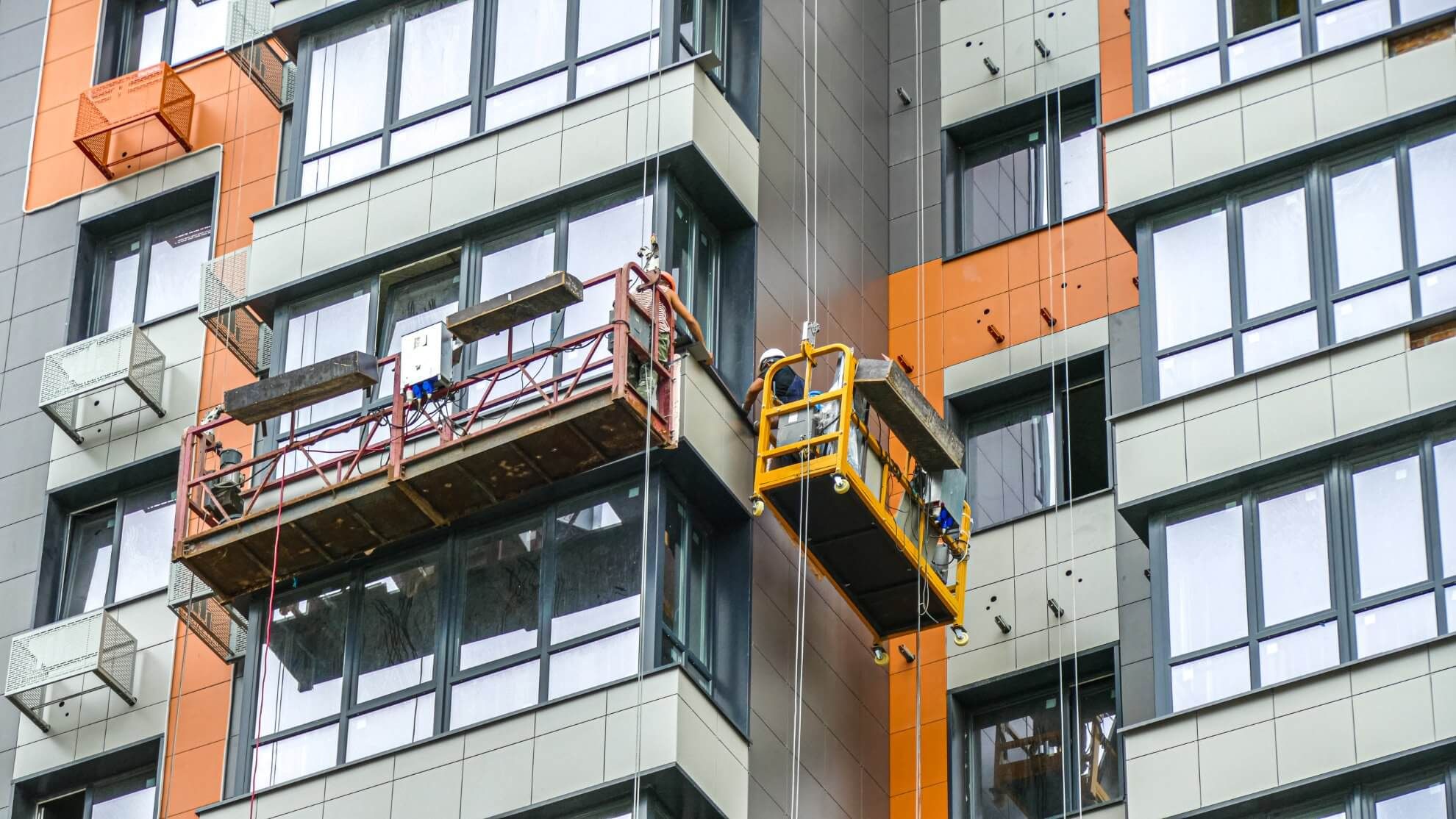

Монтаж окон БС-1: 2-8 этаж - 100%, 9 этаж - 45%, 10 этаж - 100%;
Монтаж окон БС-2: 3-9 100%, 10 этаж - 80%, 11 этаж - 100%;
Монтаж окон БС-3: 2 этаж - 7%, 4 этаж -5%;
Монтаж окон БС-4: 2-8 этаж - 100%, 9 этаж - 5%;

01/16
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных.
Фотография Александра Клишина
Александра КлишинаМенеджер отдела продаж
