Отчёт о ходе строительства ЖК «Западные Аллеи» за февраль 2024г.

ОБЩЕЕ СОСТОЯНИЕ ДОМОВ 11-5:

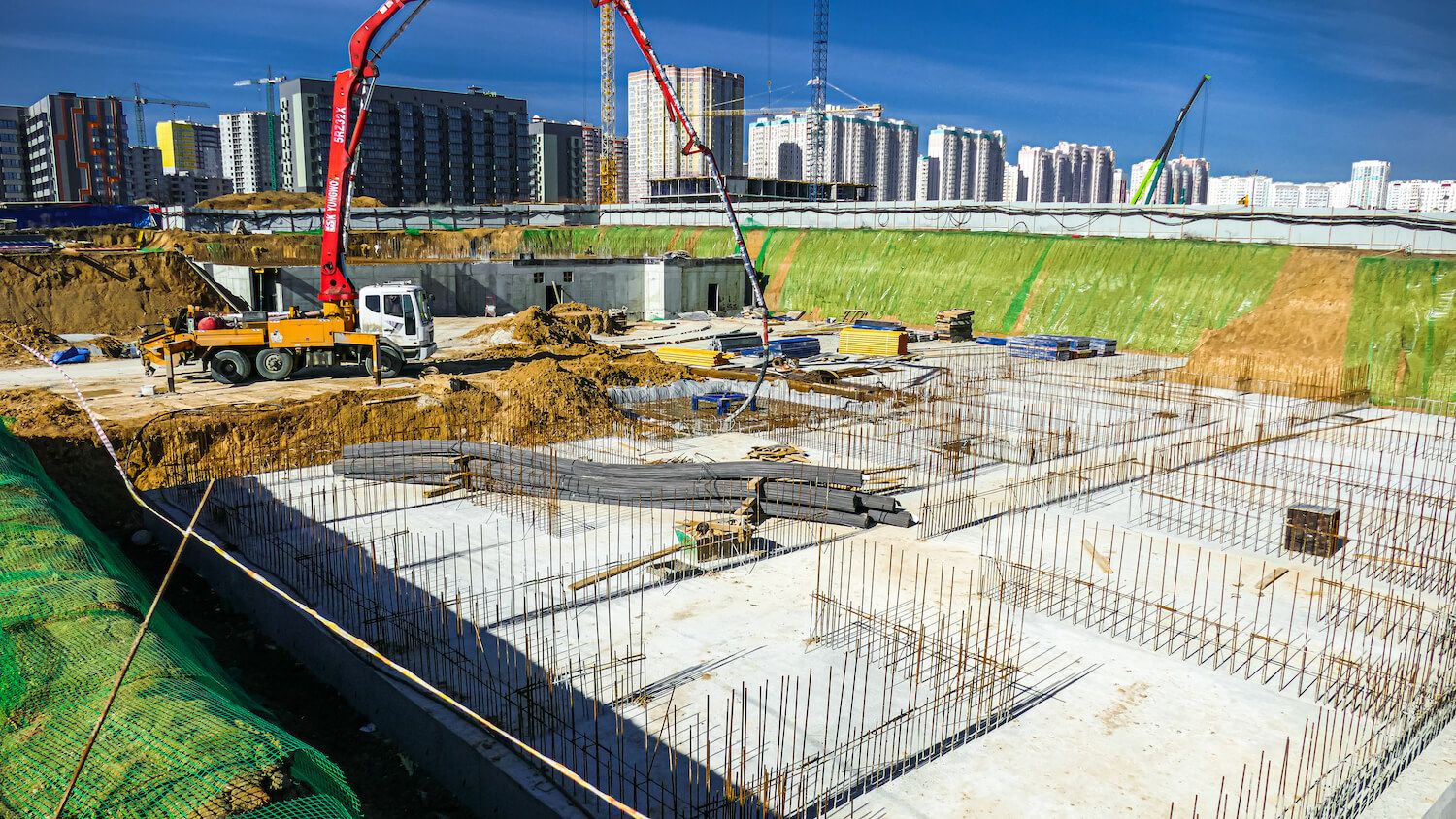

Устройство подбетонки Парковка: подвал - 80%;

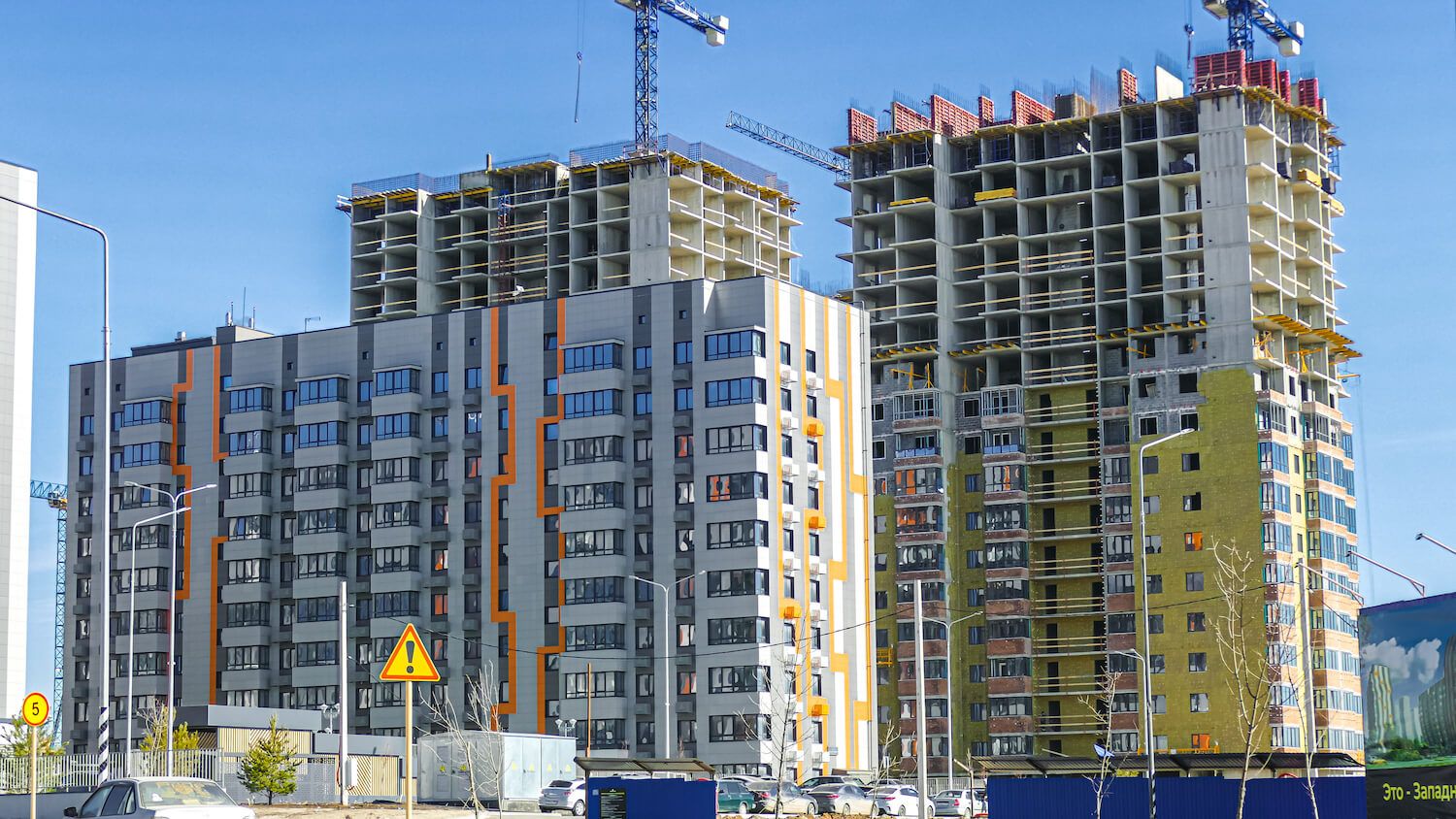

Монолит БС-1: подвал - 100%, 1-17 этаж - 100%, 19 этаж - 60%;
Монолит БС-2: подвал - 100%, 1-18 этаж - 100%, тех этаж - 100%;
Монолит БС-3: подвал - 100%, 1-19 этаж - 100%, тех.этаж - 40%;
Монолит Парковка: подвал - 80%;

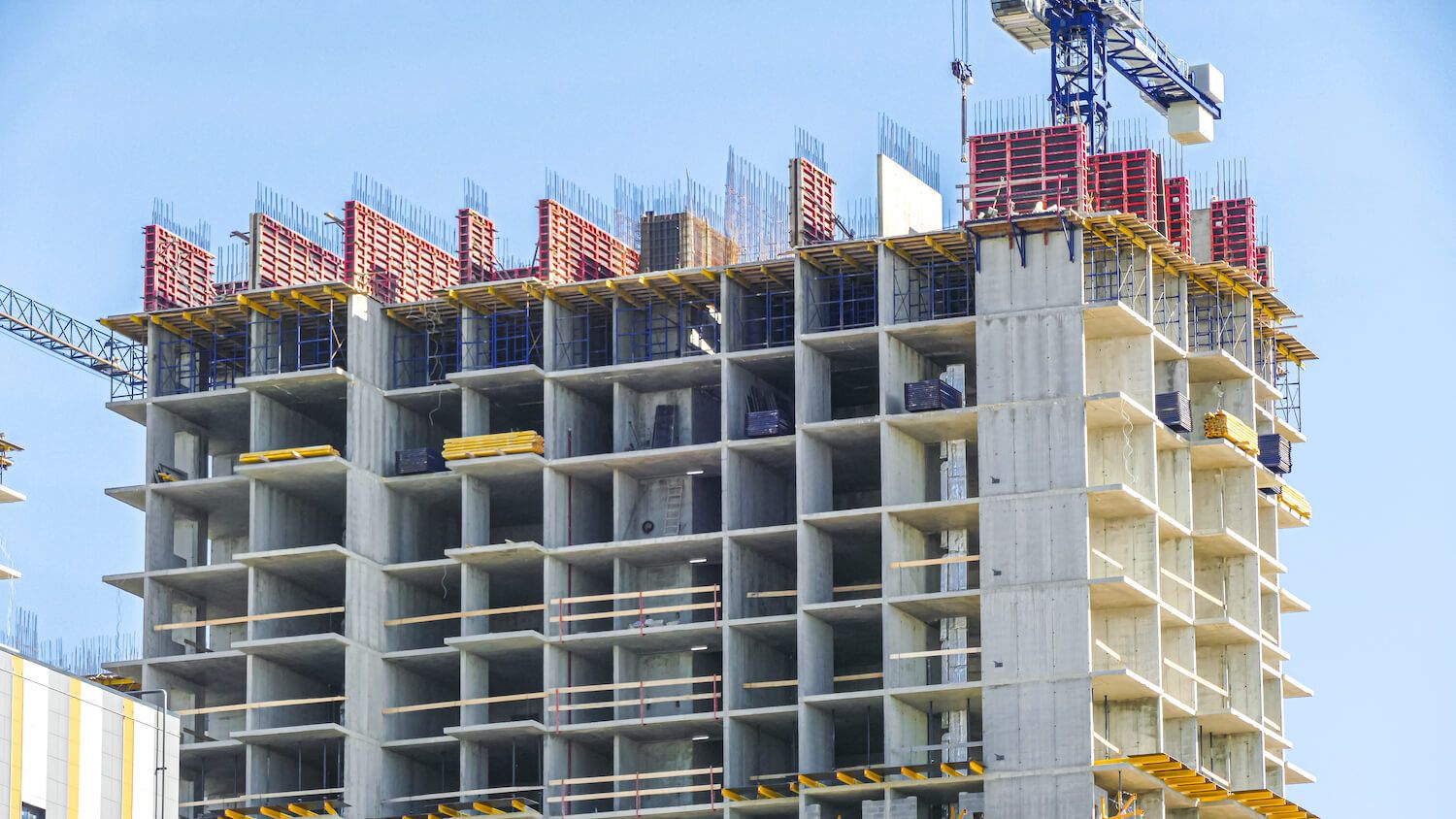

Каменная кладка БС-1: подвал - 100%, 2-3 этаж - 100%, 4 -6 этаж - 99%, 7 этаж - 100%, 8 этаж - 100%, 9 этаж - 90%, 10 этаж - 60%, 11 этаж - 83%, 12 этаж - 21%;

Каменная кладка БС-2: подвал - 100%, 2-7 этаж - 99%, 8 этаж - 65%, 9 этаж - 55%, 10 этаж - 61%, 11 этаж - 50%, 13 этаж - 20%, 14 этаж - 53%, 15 этаж - 16%;

Каменная кладка БС-3: подвал - 100%, 1 этаж - 68%, 2 этаж - 100%, 3-4 этаж - 99%, 5 этаж - 90%, 6 этаж - 95%, 8 этаж - 80%, 8 этаж - 60%, 9-10 этаж - 85%, 11 этаж - 55%, 13 этаж - 40%, 14 этаж - 17%;

Омоноличивание МОП БС-1: 2 -14 этаж - 100%;
Омоноличивание МОП БС-2: 2-4 этаж - 100%, 5-7 этаж - 90%;
Омоноличивание МОП БС-3: 2-14 этаж - 100%;

Омоноличивание квартир БС-1: 2-9 этаж - 100%, 10-11 этаж - 50%;
Омоноличивание квартир БС-2: 2-8 этаж - 100%, 9-13 этаж - 50%;
Омоноличивание квартир БС-3: 2-4 этаж - 100%, 5-11 этаж - 50%;

Закладка выносных площадок БС-1: 2-9 этаж - 100%;
Закладка выносных площадок БС-2: 2-4 этаж - 100%, 5 этаж - 50%;

Усиление балконов БС-1: 2-11 этаж - 100%;
Усиление балконов БС-2: 2-11 этаж - 100%;
Усиление балконов БС-3: 2-11 этаж - 100%;

Монтаж окон БС-1: 2-9 этаж - 100%, 10-11 этаж - 80%;
Монтаж окон БС-2: 2-10 этаж - 100%;
Монтаж окон БС-3: 2-10 этаж - 100%;

Монтаж витражей БС-1: 2-9 этаж -100%, 10 этаж - 80%, 11 этаж - 100%;
Монтаж витражей БС-2: 2-9 этаж - 100%, 10 этаж - 10%;
Монтаж витражей БС-3: 2-11 этаж - 100%;

01/21
ГК «ДОННЕФТЕСТРОЙ» в цифрах
О компании
С 2016 года
строим доступное современное жильё в Ростове-на-Дону
912 000 м²
площади сдано в эксплуатацию
2 868 000 м²
площади в стадии строительства и проектирования
17 000+
семей проживают в построенных объектах
Источники и нормативная база

* Информация в статье носит ознакомительный характер и не является публичной офертой (ст. 437 ГК РФ). Наличие квартир, комплектацию и сроки передачи уточняйте у специалиста отдела продаж.

Читайте также
Все новости
С первым днём весны! Весна — время перемен!Застройщик
С первым днём весны! Весна — время перемен!
ГК «ДОННЕФТЕСТРОЙ» желает Вам, чтобы весеннее настроение проникло в каждый уголок Ваших квартир. Пусть свежий воздух, солнечные лучи и зелень природы наполняют дом радостью и энергией. А первый день весны станет началом ярких перемен и позитивных изменений!
ЖК «Западные Аллеи» – 4 квартал поставлен на кадастровый учет!Западные Аллеи
ЖК «Западные Аллеи» – 4 квартал поставлен на кадастровый учет!
Дорогие новоселы, теперь Вы можете зарегистрировать документы на право собственности!
ГК «ДОННЕФТЕСТРОЙ» поздравляет Вас с Днём защитника Отечества!Застройщик
ГК «ДОННЕФТЕСТРОЙ» поздравляет Вас с Днём защитника Отечества!
Пусть все дороги ведут к счастью и новым победам, а любые начинания приносят отличный результат и хорошее настроение!
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных, Политики конфиденциальности, Согласия на рекламно-информационные рассылки, Согласия на обработку персональных данных, Согласия на обработку персональных данных партнеров Оператора.
Фотография Ирина Жигула
Ирина ЖигулаИпотечный специалист
Официальный застройщик, 214-ФЗДекларация
Отдел продаж+7 863 270-05-05
