Ход строительства ЖК «Звезда Столицы» за Май 2022г.
  1. Главная
  2. О компании
  3. Новости
  4. Ход строительства ЖК «Звезда Столицы» за Май 2022г.

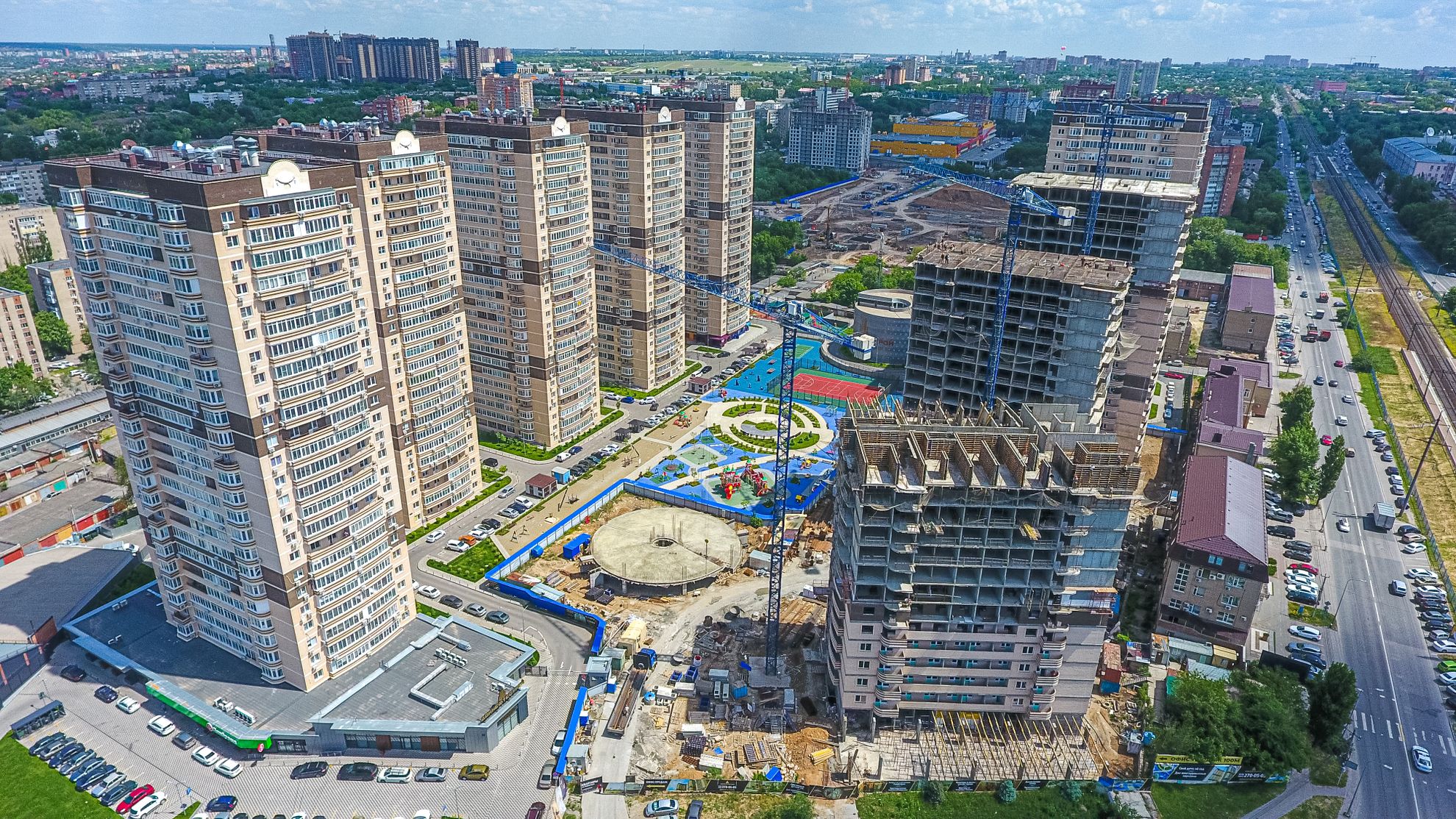

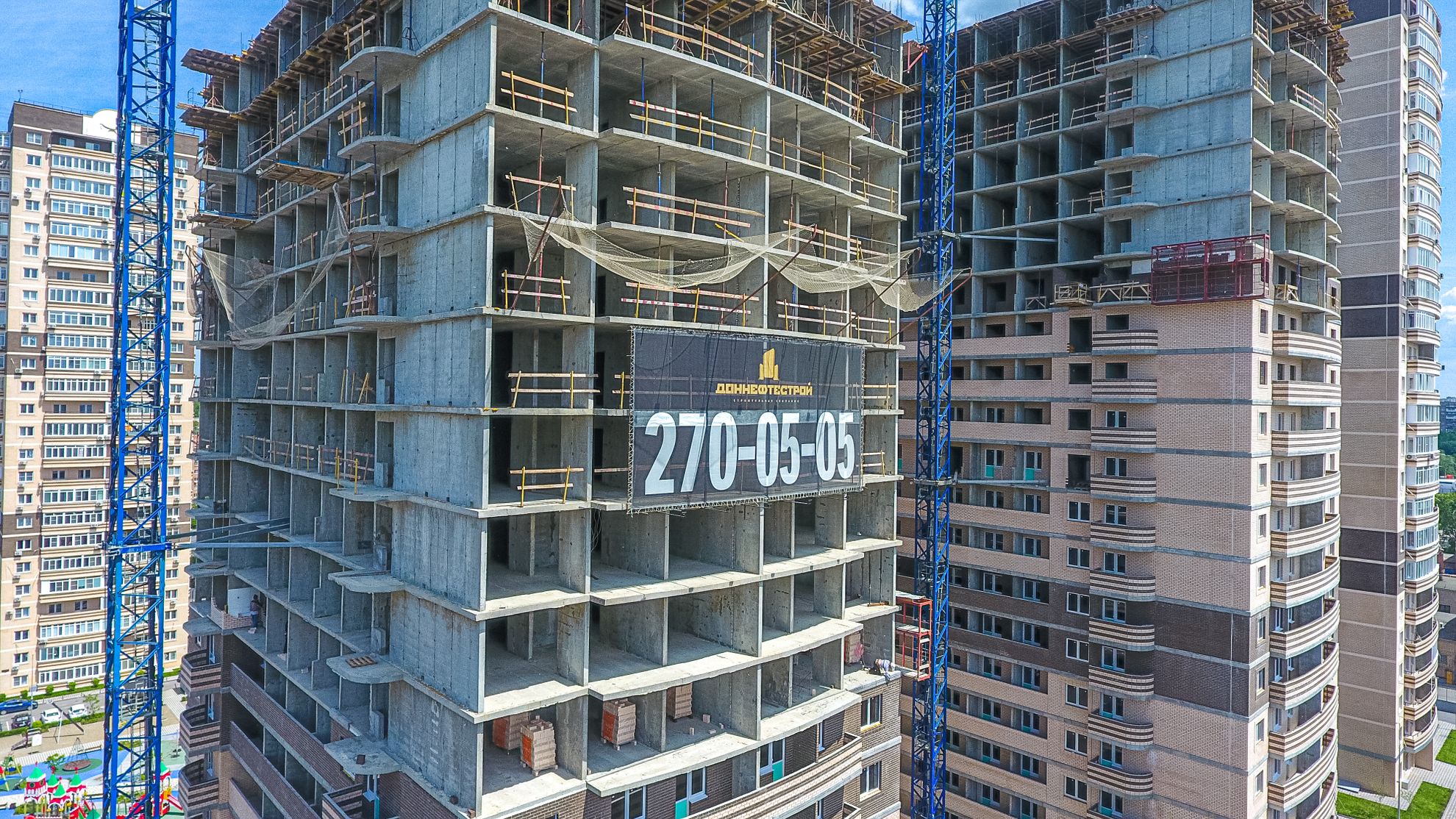

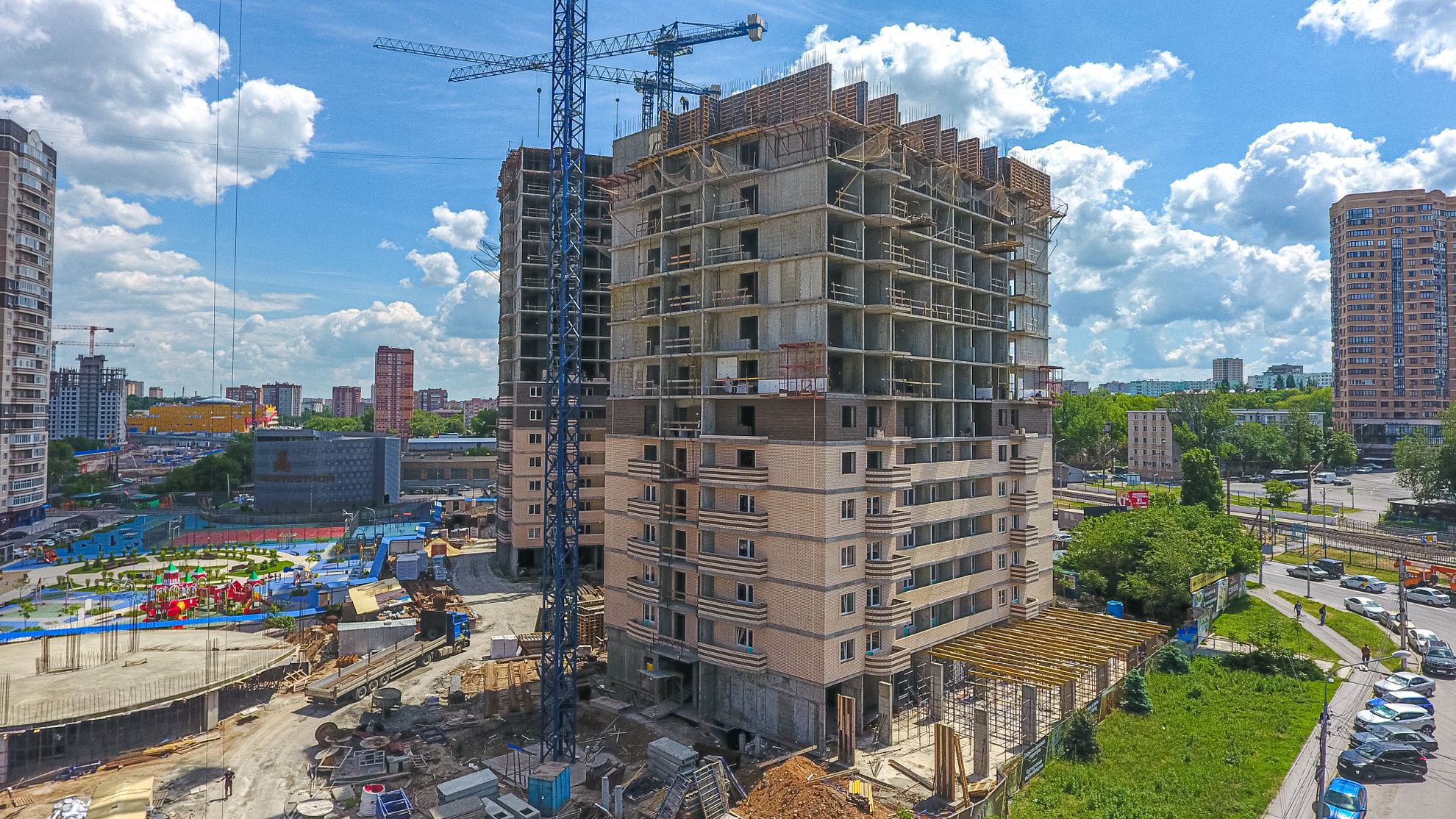

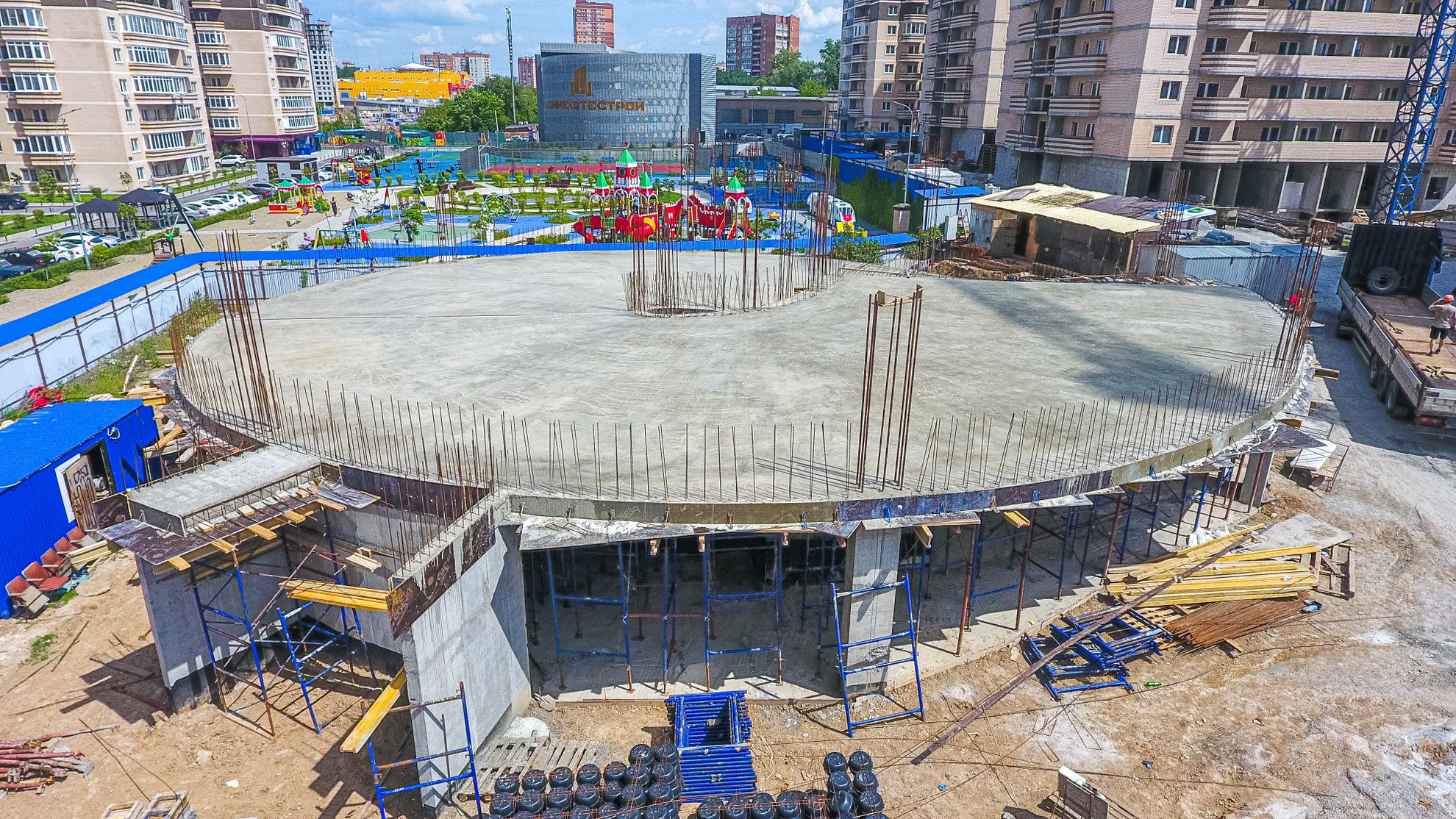

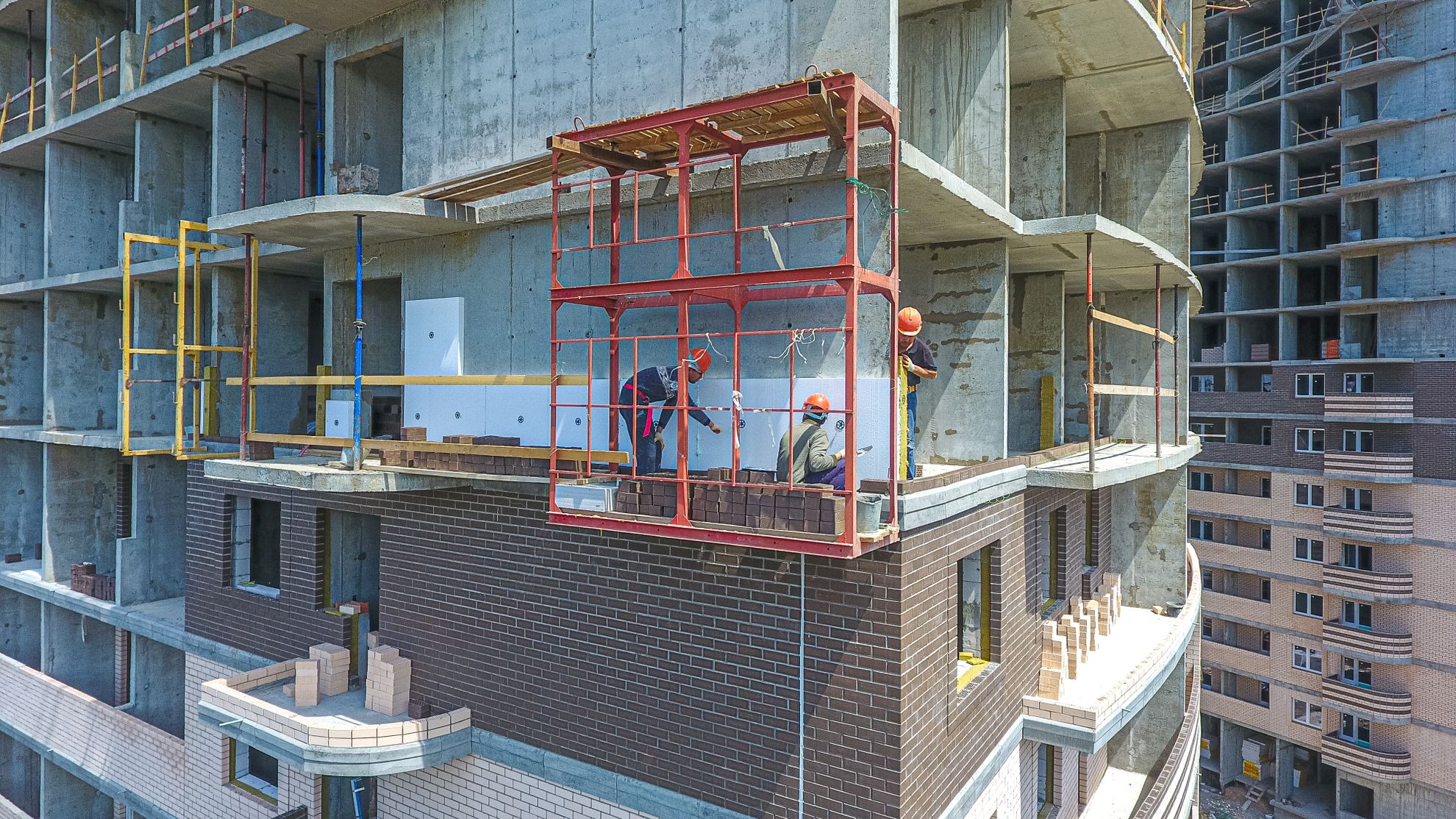

Ход строительства ЖК «Звезда Столицы» за Май 2022г.

08 июн. 2022 г.
Ход строительства ЖК «Звезда Столицы» за Май 2022г.

Рады представить вашему вниманию новый отчет о ходе строительства жилого квартала «Звезда Столицы»! Информация от 30.05.2022

Литер 6

  • Монолит: цоколь 100%, 1-10 этаж - 100%, 11-14 этаж - 90%;
  • Утепление потолка подвального этажа: цоколь 100%;
  • Гидроизоляция стен подвала: цоколь 100%;
  • ОВ (монтаж стояков): 2-6 этаж - 100%, 7-8 этаж - 50%;
  • ВК (монтаж стояков): 2-4 этаж - 100%, 5-7 этаж - 50%;
  • В 3.1 д.200: 2-8 - 100%;
  • Обратная засыпка пазух котлована: цоколь 100%;
  • Слаботочка (гильзы): 1-12 этаж - 100%;
  • Электрика: 2-8 этаж - 20%, 9-10 этаж - 15%, 11-13 этаж - 10%;
  • Окна, двери ПВХ: 2-6 этаж - 95%;
  • Каменная кладка стен: 2-7 этаж - 95%, 8 этаж - 60%;
  • Замоноличевание отверстий: 2-3 этаж - 100%.
  • Территория ЖК
  • Сети теплоснабжения: 70%;
  • Сети водоснабжения: 70%;
  • Сети ливневой канализации: 70%;
  • Сети бытовой канализации: 70%;
  • Монтаж видеонаблюдения: 100%.

Литер 6 (коммерческие помещения)

  • Устройство бетонной подготовки: фундаментм - 100%;
  • Доработка оголовков свай: фундамент - 100%;
  • Устройство ростверков: фундамент - 100%;
  • Гиидроизоляция фундаментов: фундамент - 100%;
  • Обратная отсыпка с уплотнением: фундамент - 100%;
  • Армирование: фундамент - 50%, 1 этаж - 60%;
  • Бетонирование: фундамент - 50%, 1 этаж - 60%.

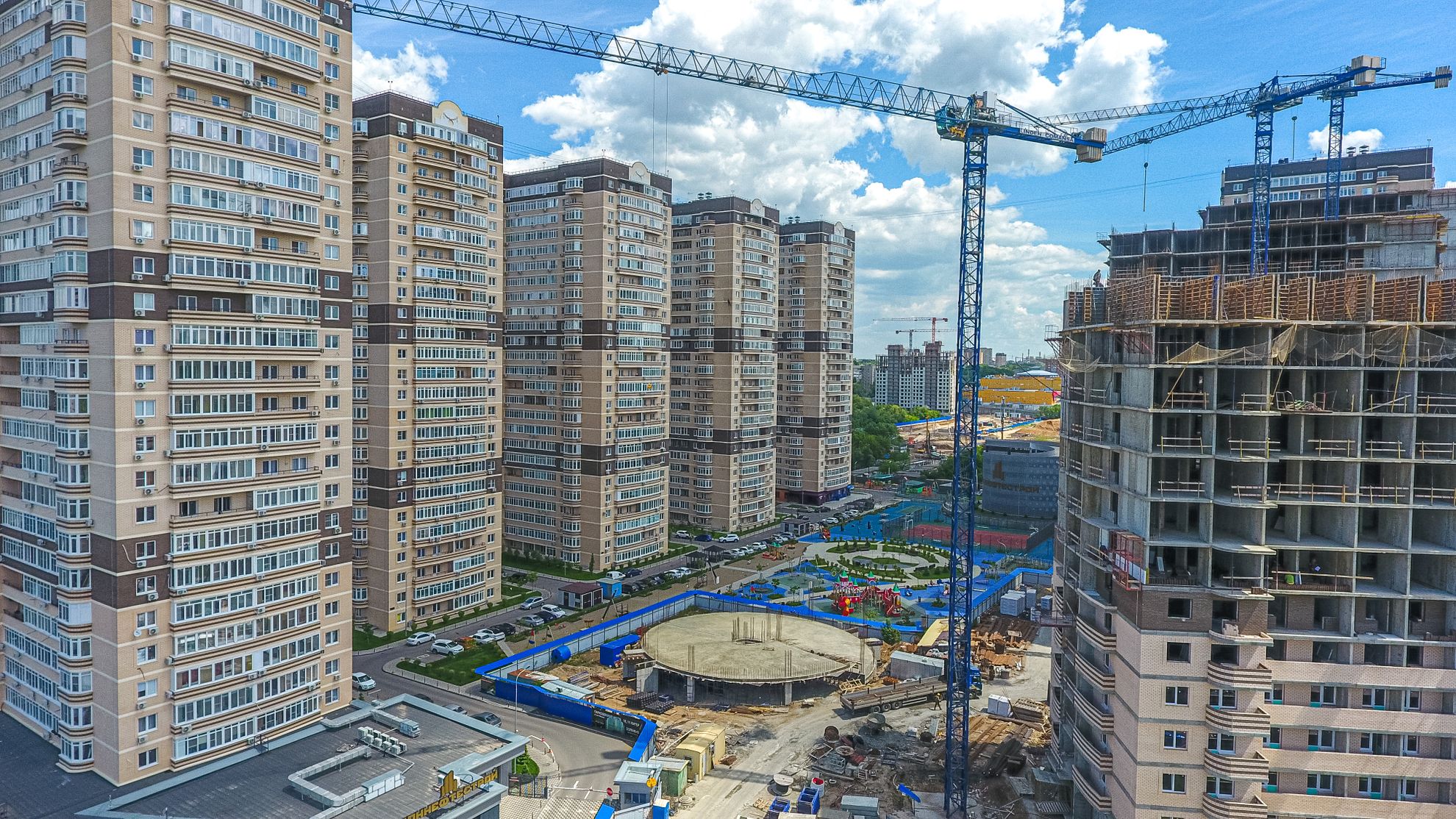

Видео-отчет за Май 2022г.
Видео-отчет за Май 2022г.
01/01

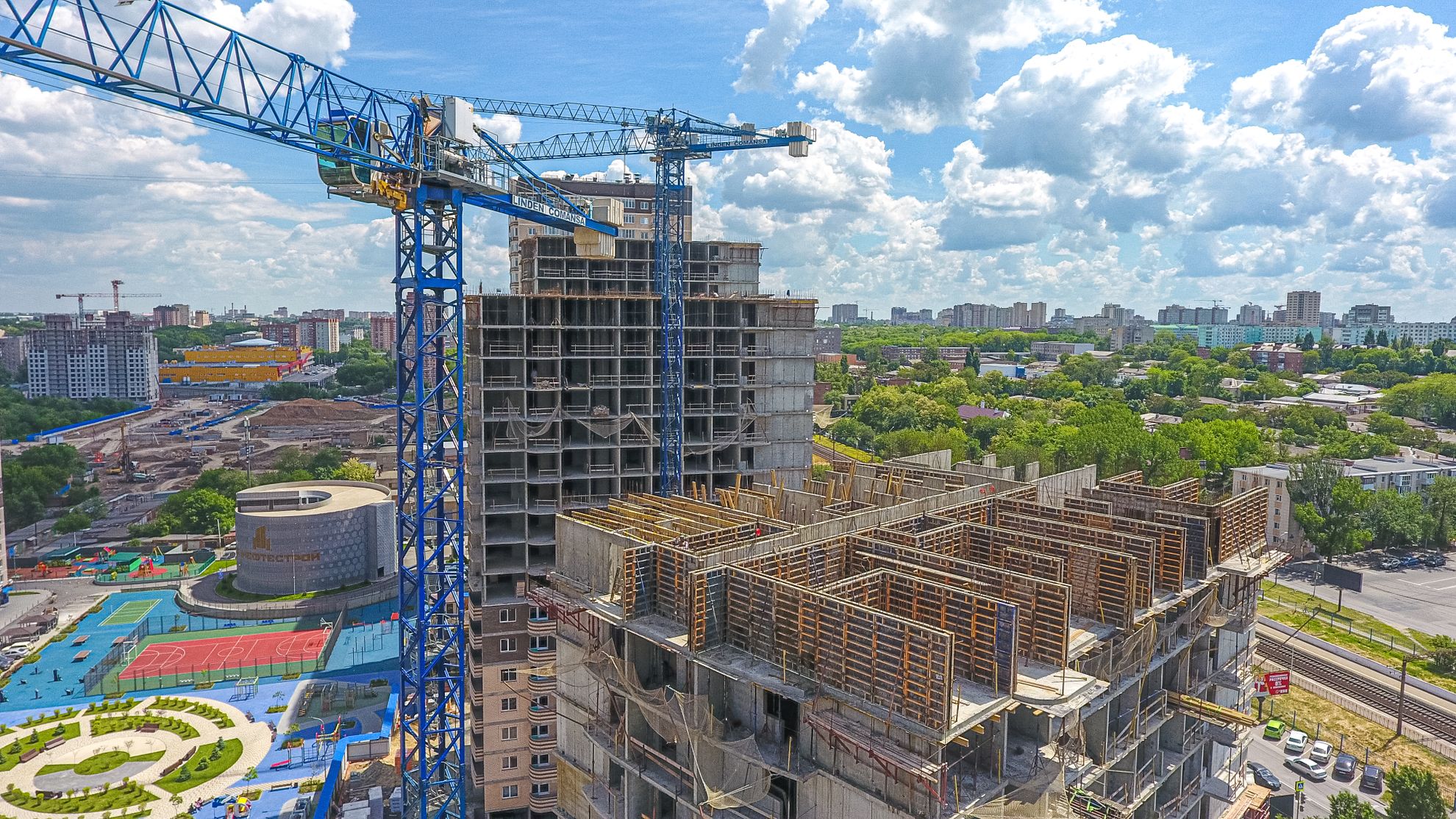

Литер 7

  • Монолит: цоколь - 100%, 1-10 этаж - 100%, 11-14 этаж - 90%;
  • Утепление потолка подвального этажа: цоколь - 100%;
  • Гидроизоляция стен подвала: цоколь - 100%;
  • Обратная засыпка пазух котлована: цоколь - 100%;

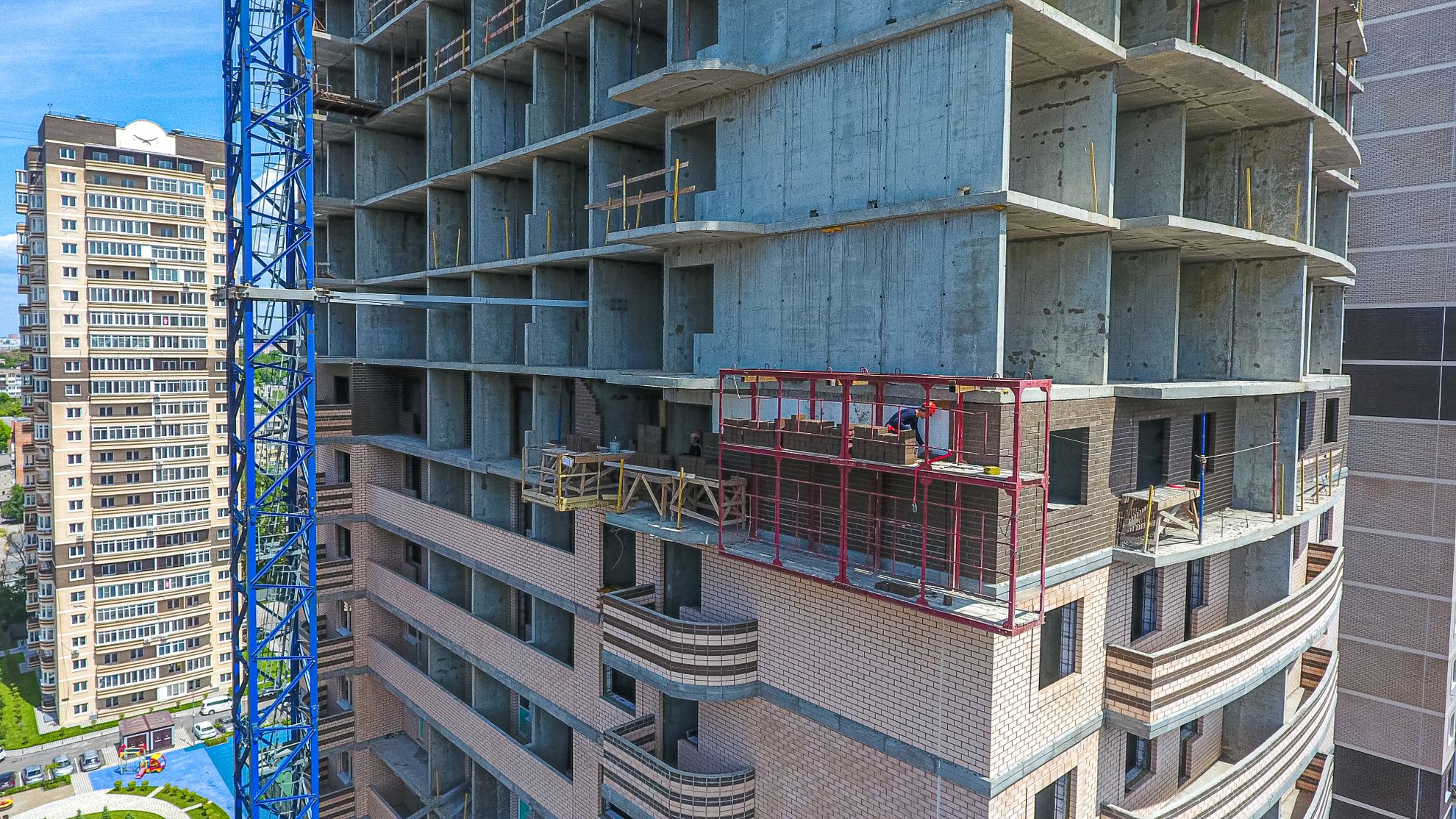

  • Каменная кладка стен: 2-6 этаж - 95%, 7-8 этаж - 90%, 9 этаж - 40%;
  • Каменная кладка стен МОП: 2-4 этаж - 50%;
  • Электрика: 2-5 этаж - 25%, 6-9 этаж - 20%, 10-13 этаж - 15%, 14-18 этаж - 10%;
  • Слаботочка (гильзы): 1-15 этаж - 100%;
  • ОВ (монтаж стояков): 2-10 этаж - 100%, 11-12 этаж - 50%;
  • ВК (монтаж стояков): 2-7 этаж - 100%, 8-11 этаж - 50%;
  • В 3.1 д.200: 1-9 этаж - 100%;
  • Ограждений балконов: 2 этаж - 100%, 3 этаж - 90%, 4-6 этаж - 80%;
  • Окна, двери ПВХ: 2-8 этаж - 95%;
  • Устройство ввода водопровода: цоколь - 10%;
  • Готовность под замоноличивание отверстий: 2-8 этаж - 100%;
  • Замоноличивание отверстий: 2-8 этаж - 100%.
01/16

Литер 8

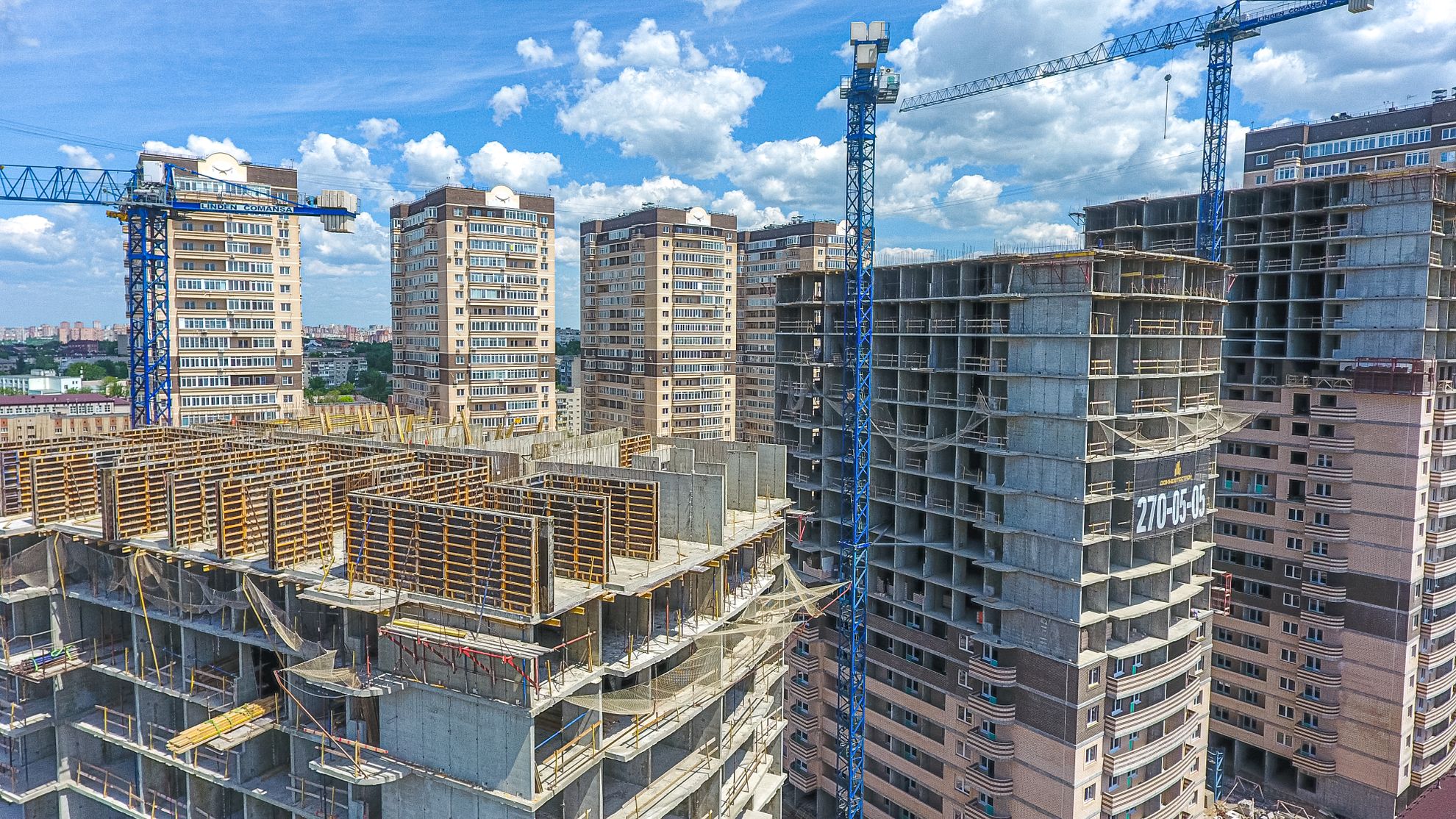

  • Монолит: цоколь - 100%, 1-18 этаж - 100%, 19-21 этаж - 90%;
  • Утепление потолка подвального этажа: цоколь - 100%;
  • Гидроизоляция стен подвала: цоколь - 100%
  • Обратная засыпка пазух котлована: цоколь - 100%
  • Каменная кладка стен: 1-4 этаж - 100%, 5-13 этаж - 95%, 14 этаж -80%, 15 этаж - 50%;
  • Кладка ниш МОП: 5-8 этаж 90%;
  • ОВ (монтаж стояков): 1 этаж - 80%, 2-15 этаж - 100%, 16-17 этаж - 10%;
  • ВК (монтаж стояков): 2-12 этаж - 100%, 13 этаж - 80%, 14-16 этаж - 40%, 17 этаж 10%;
  • Монтаж канализации: цоколь - 50%;
  • Ограждение балконов: 2-7 этаж - 100%, 8-9 этаж - 90%;
  • Окна, двери ПВХ: 2-13 этаж - 90%;
  • Электрика: 2-13 этаж 25%, 14-19 этаж 15%, 20 этаж 10%, 21 этаж 5%;
  • Слаботочка (гильзы): 2-14 этаж - 100%, 15-17 этаж 50%;
  • Готовность под бетонирование отверстий прохода коммуникаций: 2-13 этаж 100%;
  • Замоноличивание отверстий: 2-12 этаж 100%;
  • Устройство ввода Т: цоколь 20%;

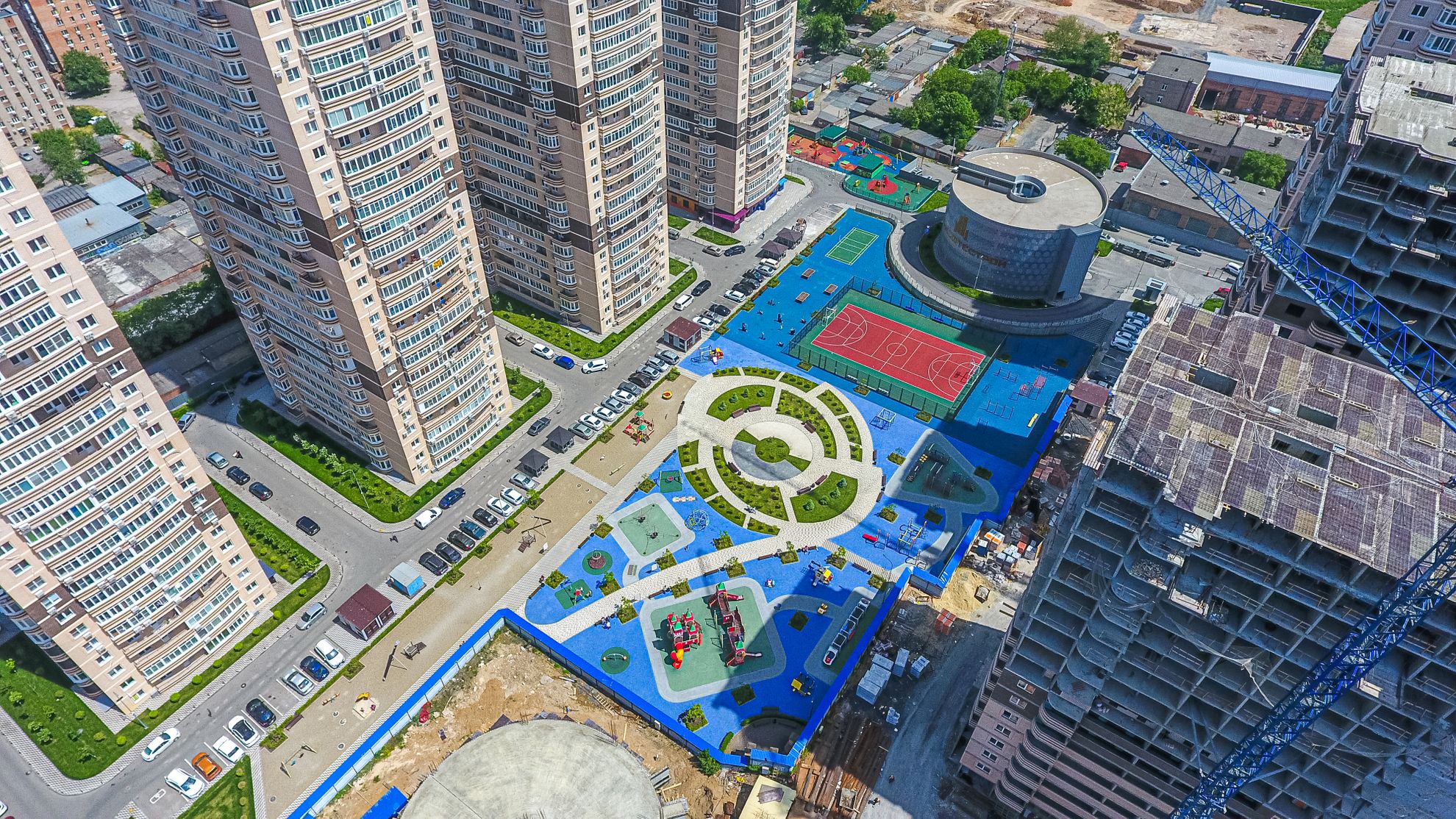

  • Территория ЖК
  • Устройство ввода К2: 90%;
  • Сети теплоснабжения: 70%;
  • Сети водоснабжения: 70%;
  • Сети ливневой канализации: 70%;
  • Сети бытовой канализации: 70%;
  • Монтаж видеонаблюдения: 100%;
  • Подпорная стена: 8%.

Территория ЖК

  • Сети теплоснабжения: 70%
  • Сети водоснабжения: 70%
  • Сети ливневой канализации: 70%
  • Сети бытовой канализации: 70%
  • Монтаж видеонаблюдения: 100%

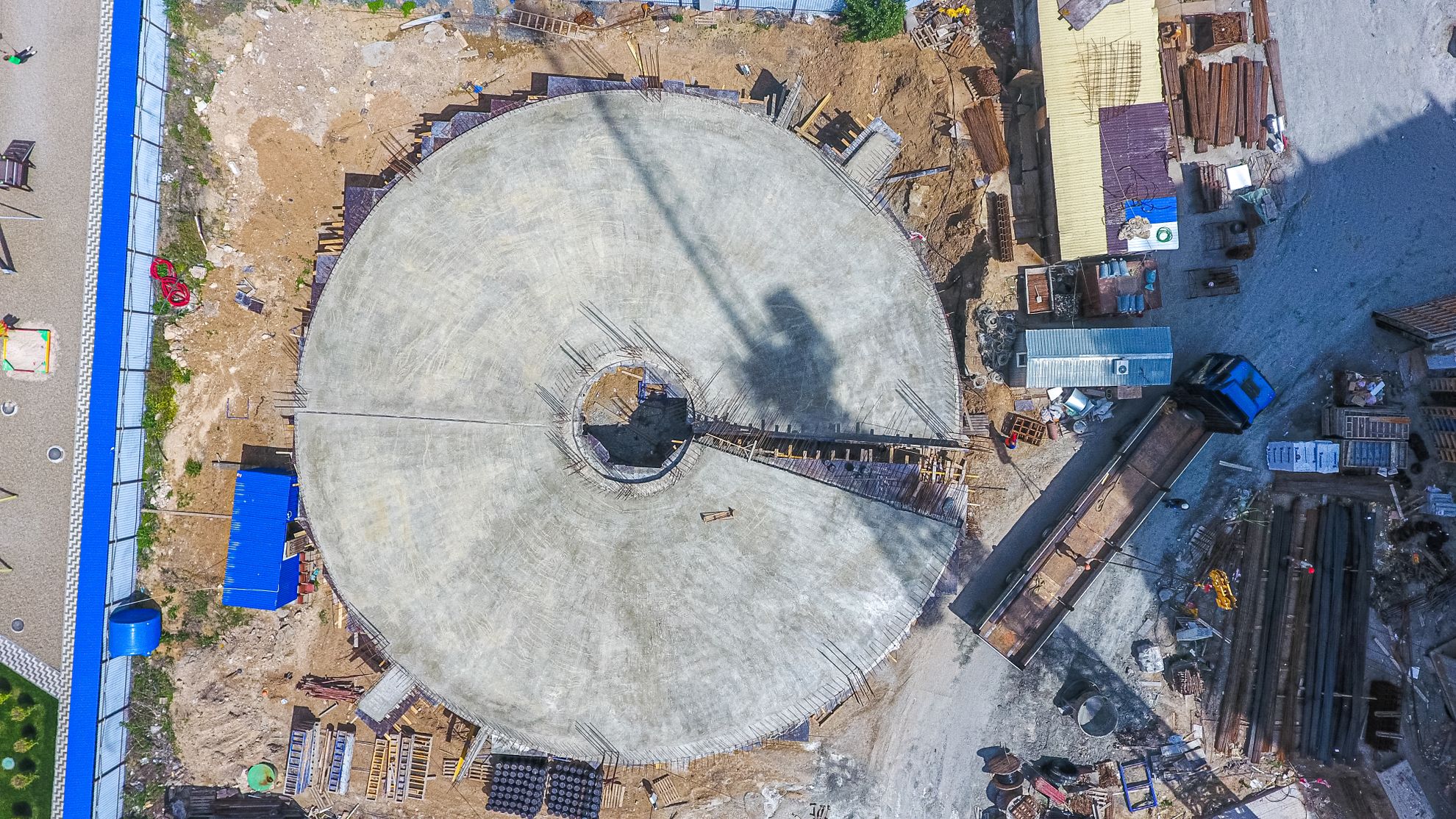

Паркинг, литер №10
Паркинг, литер №10
01/02

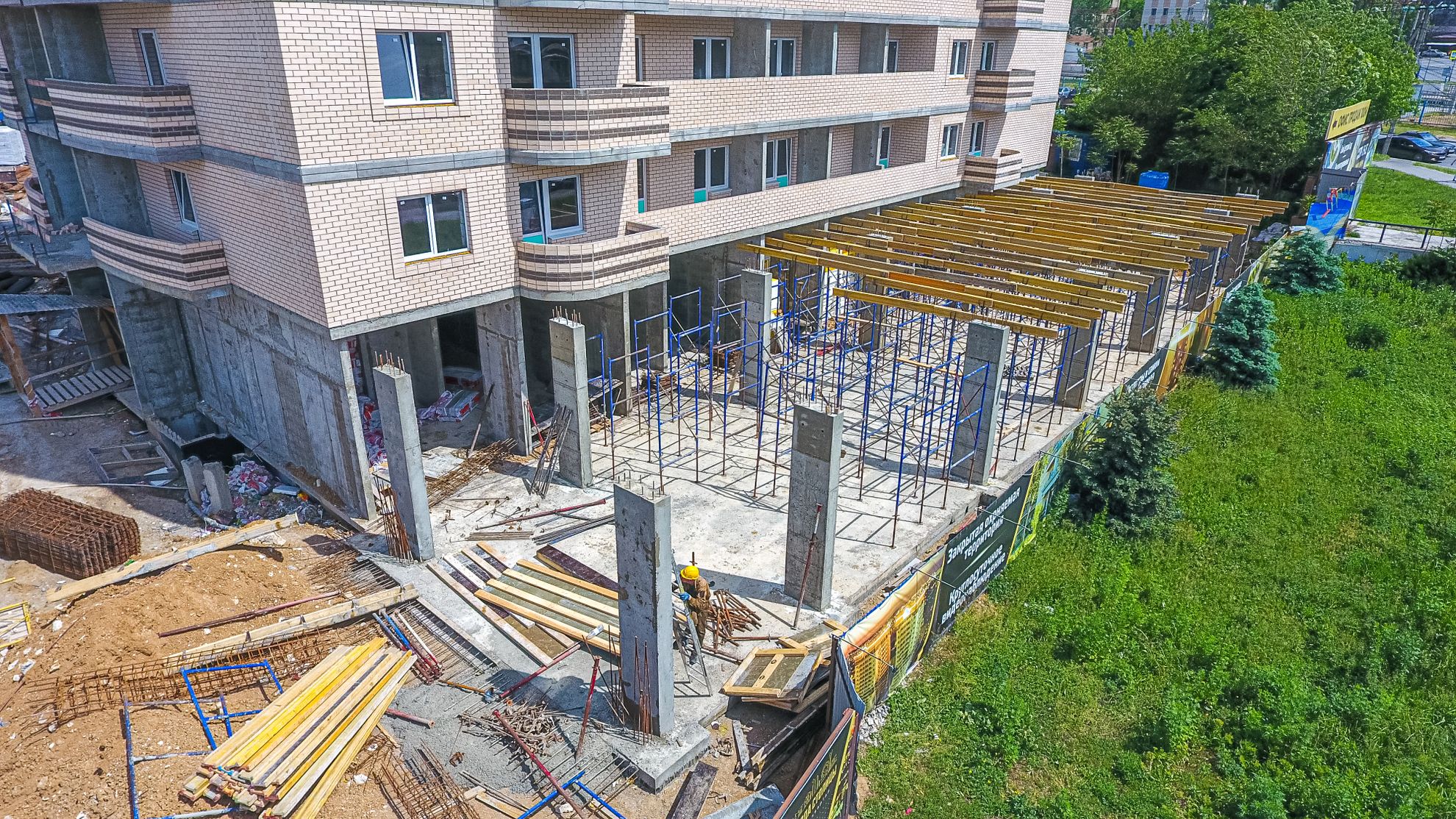

Литер 10 (паркинг)

  • Разработка грунта: ниже отм. 0,00 - 100%;
  • Устройство бетонной подготовки: ниже отм. 0,00 - 100%;
  • Доработка оголовков свай: ниже отм. 0,00 - 100%;
  • Устройство ростверков: ниже отм. 0,00 - 100%;
  • Гидроизоляция конструкций: ниже отм.0,00 - 100%;
  • Обратная засыпка ростверков с послойным уплотнением: ниже отм. 0,00 - 100%;
  • Монтаж опалубки: ниже отм. 0,00 - 100%, 1 ярус - 100%;
  • Армирование: ниже отм. 0,00 - 100%, 1 ярус - 100%;
  • Бетонирование ниже отм. 0,00 - 100%, 1 ярус - 100%.
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных.
Фотография Оксана Живогляд
Оксана ЖивоглядМенеджер отдела продаж
