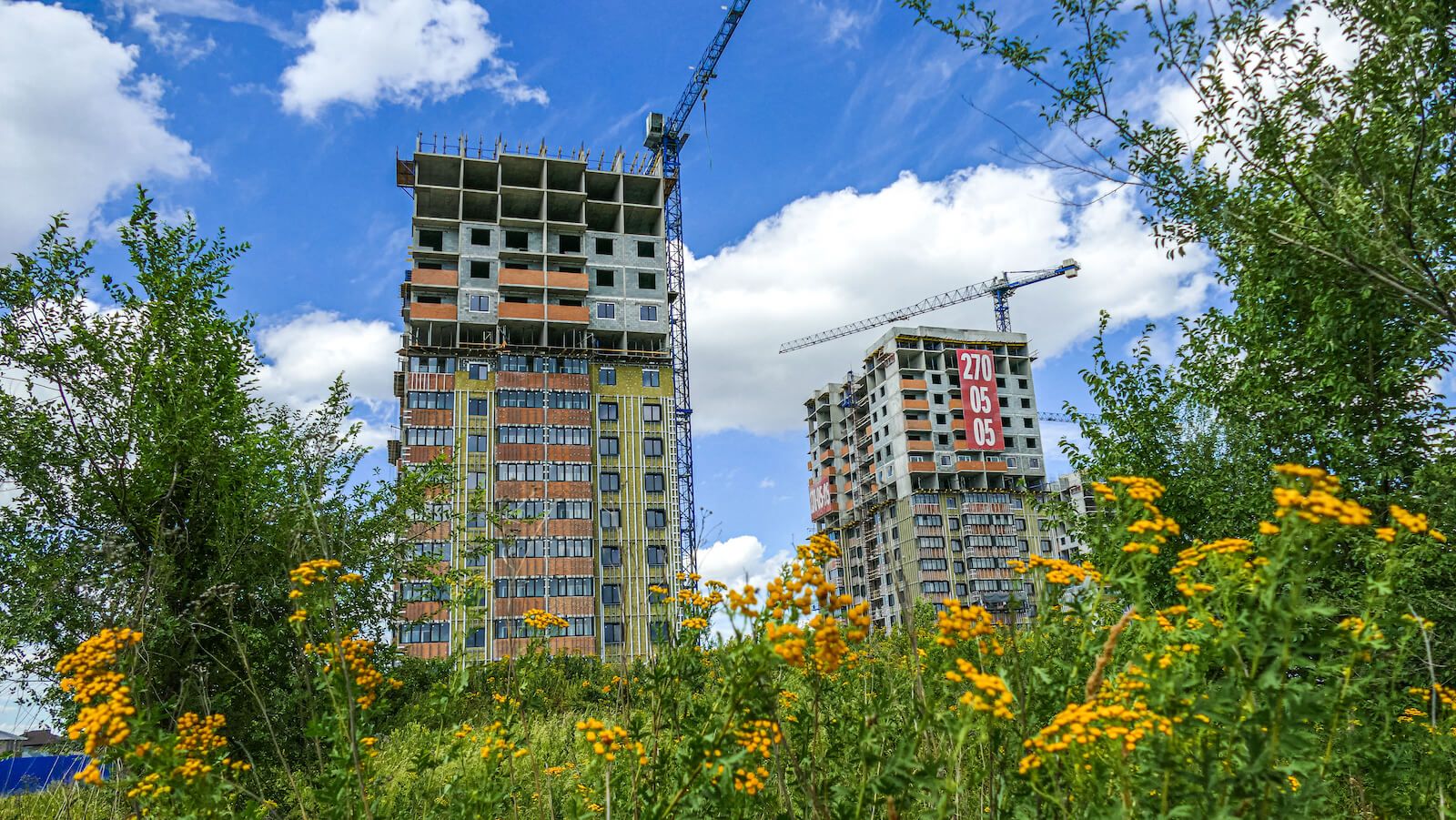

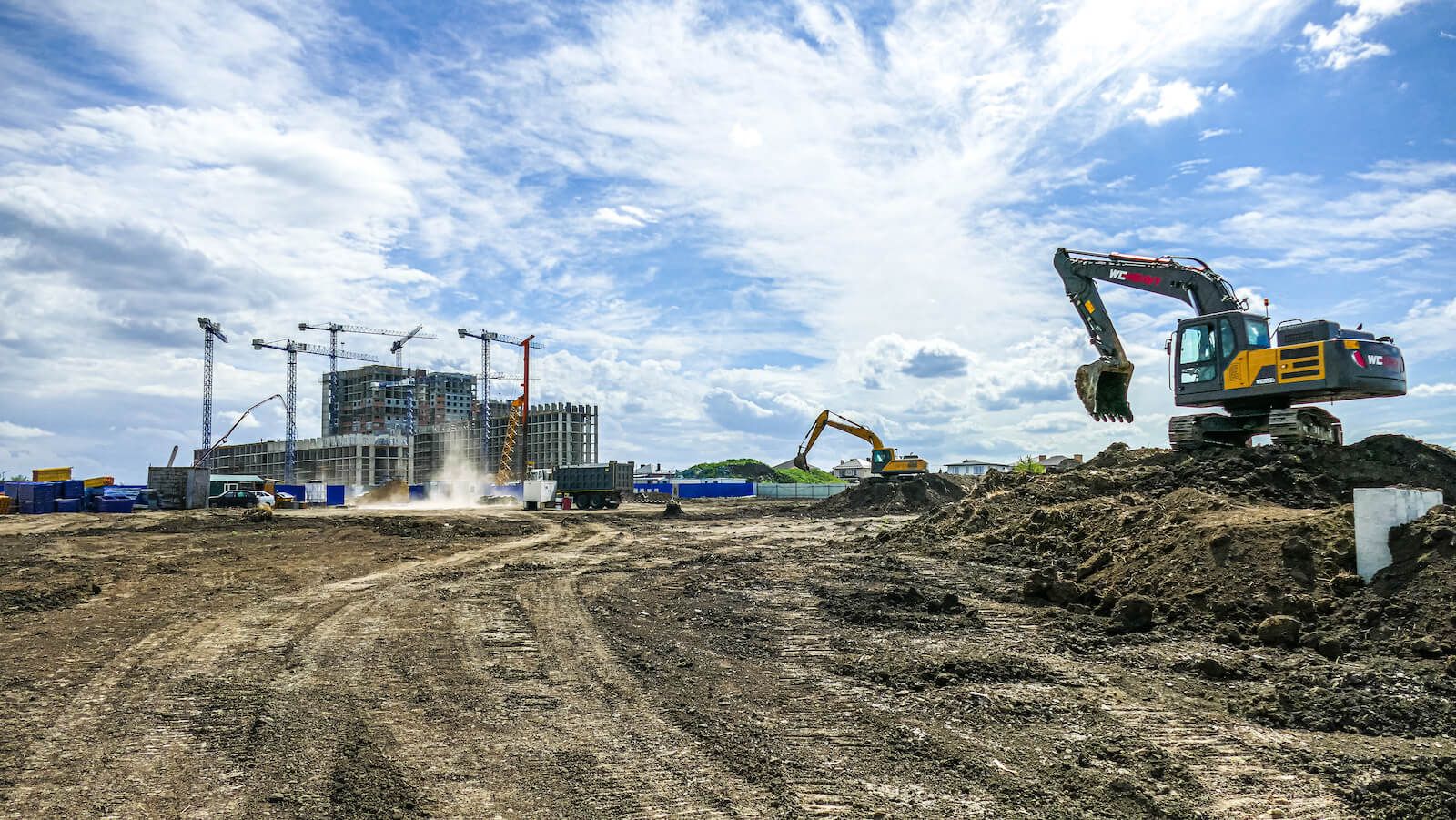

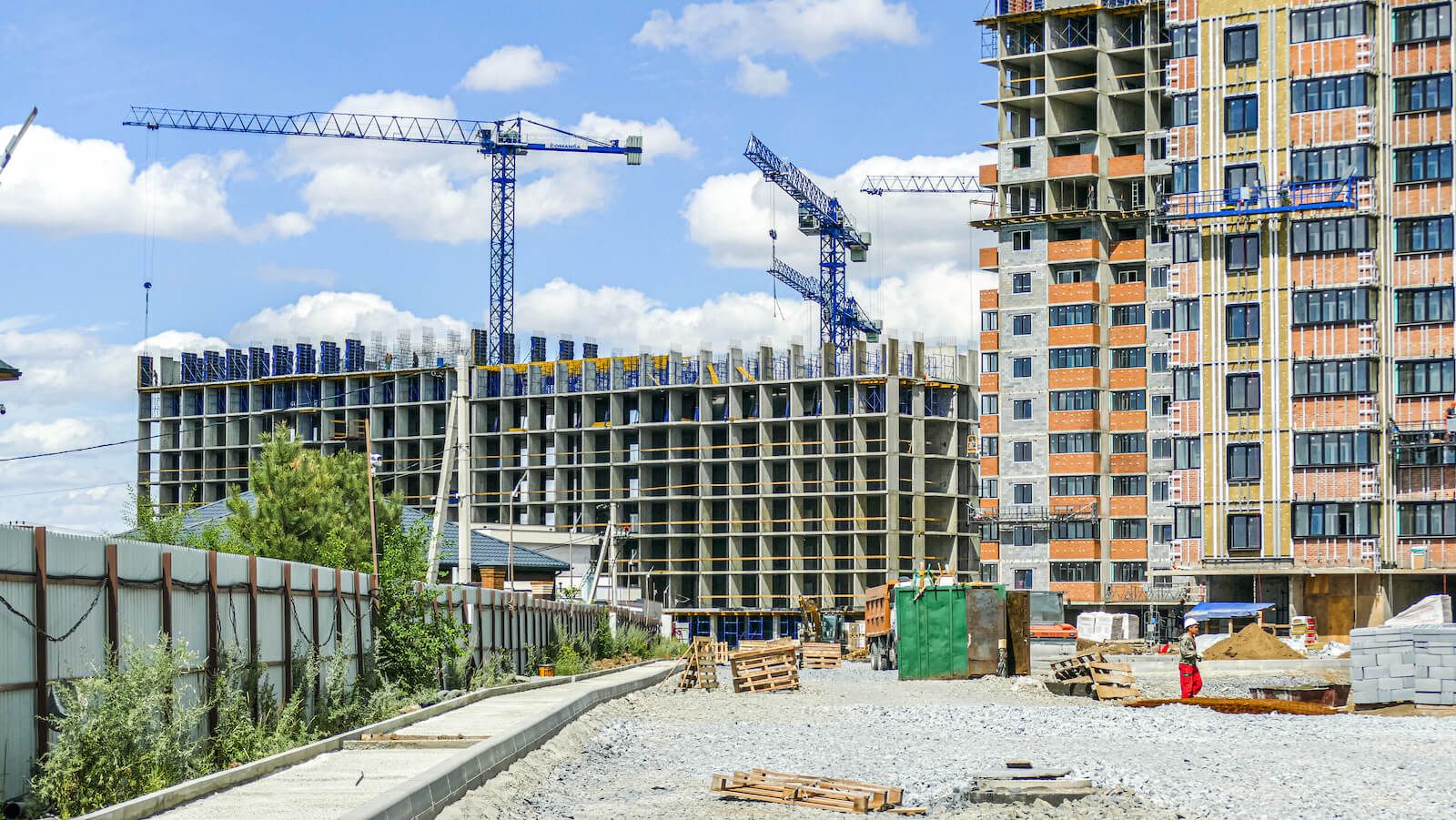

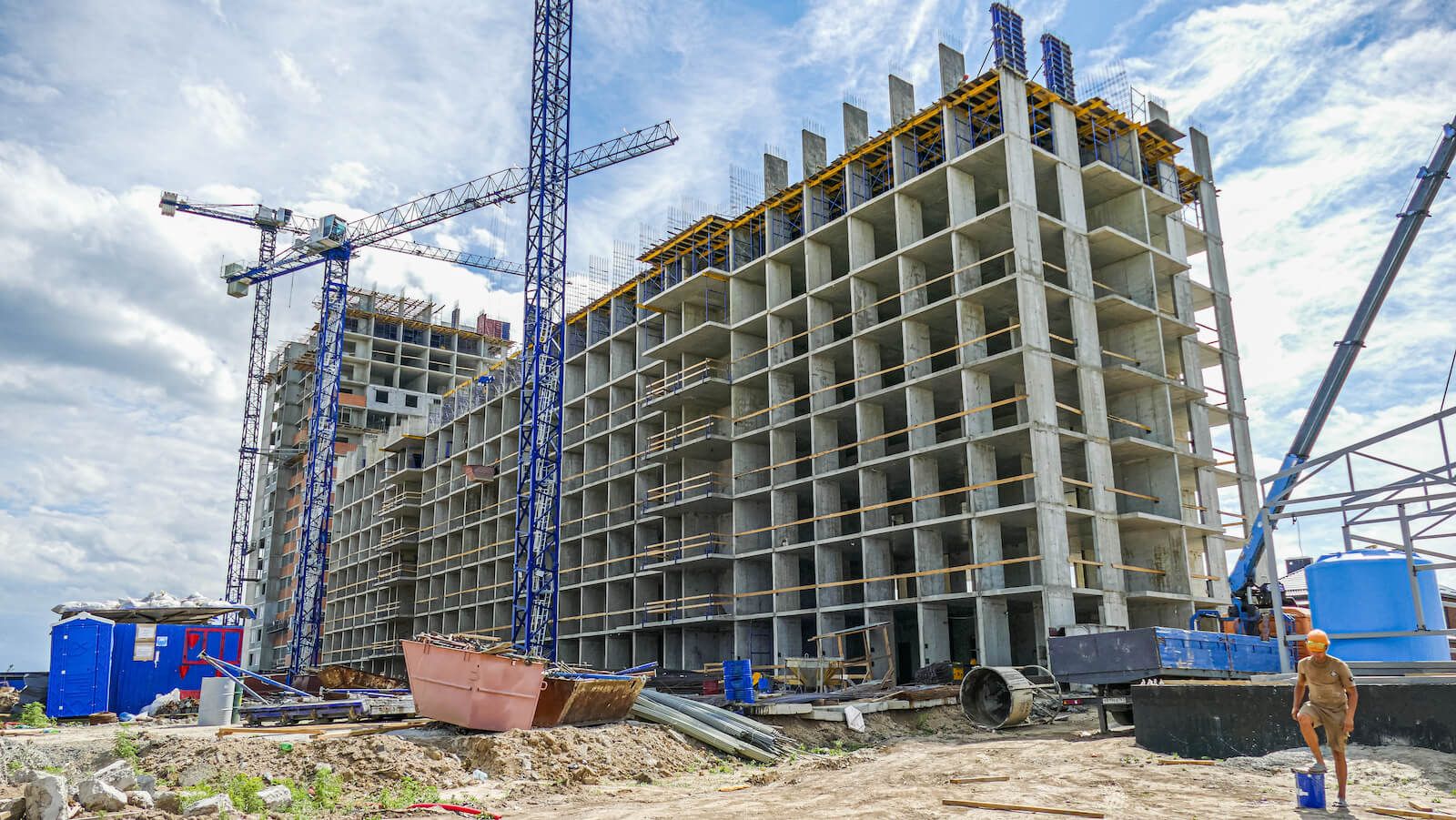

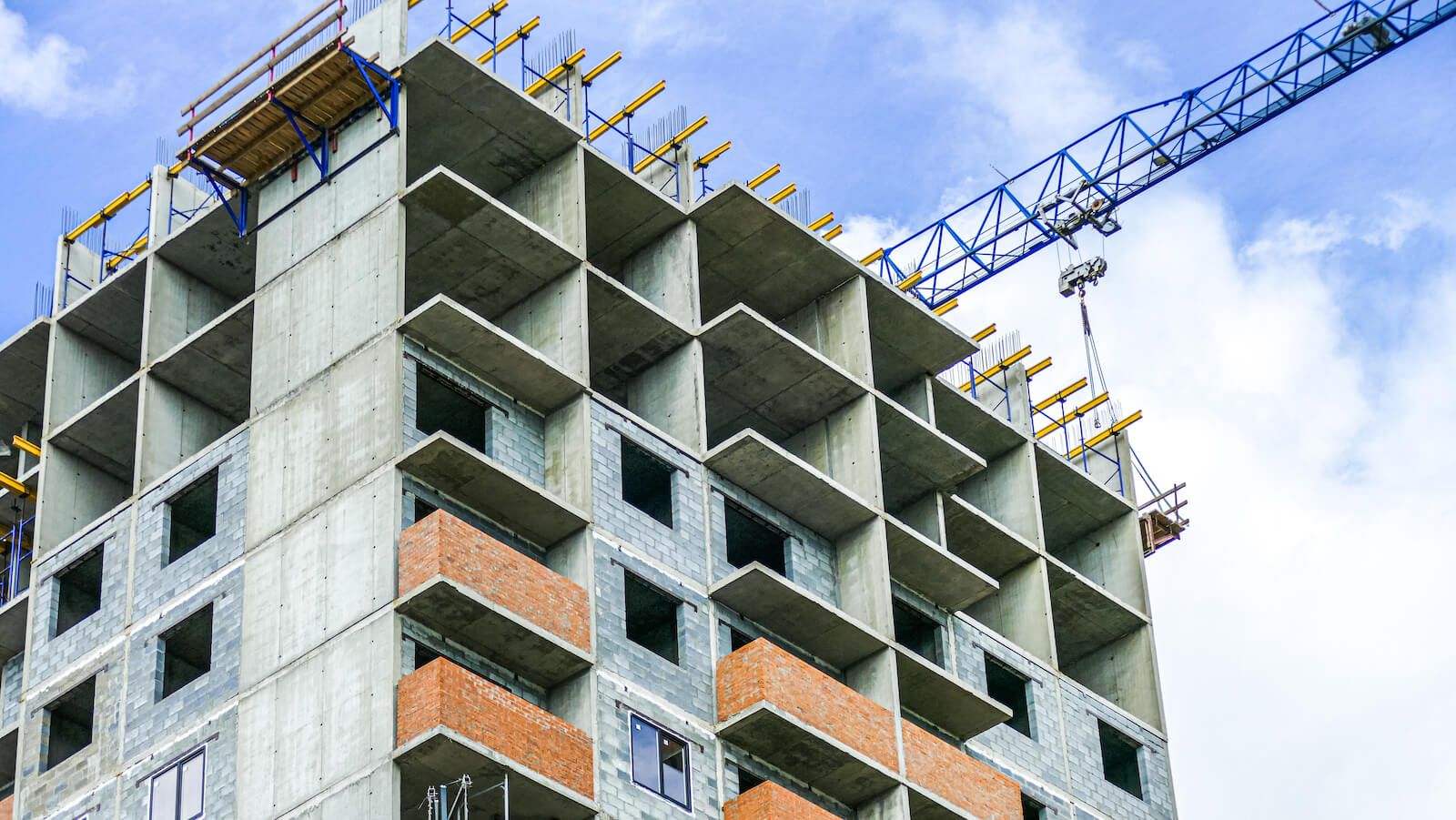

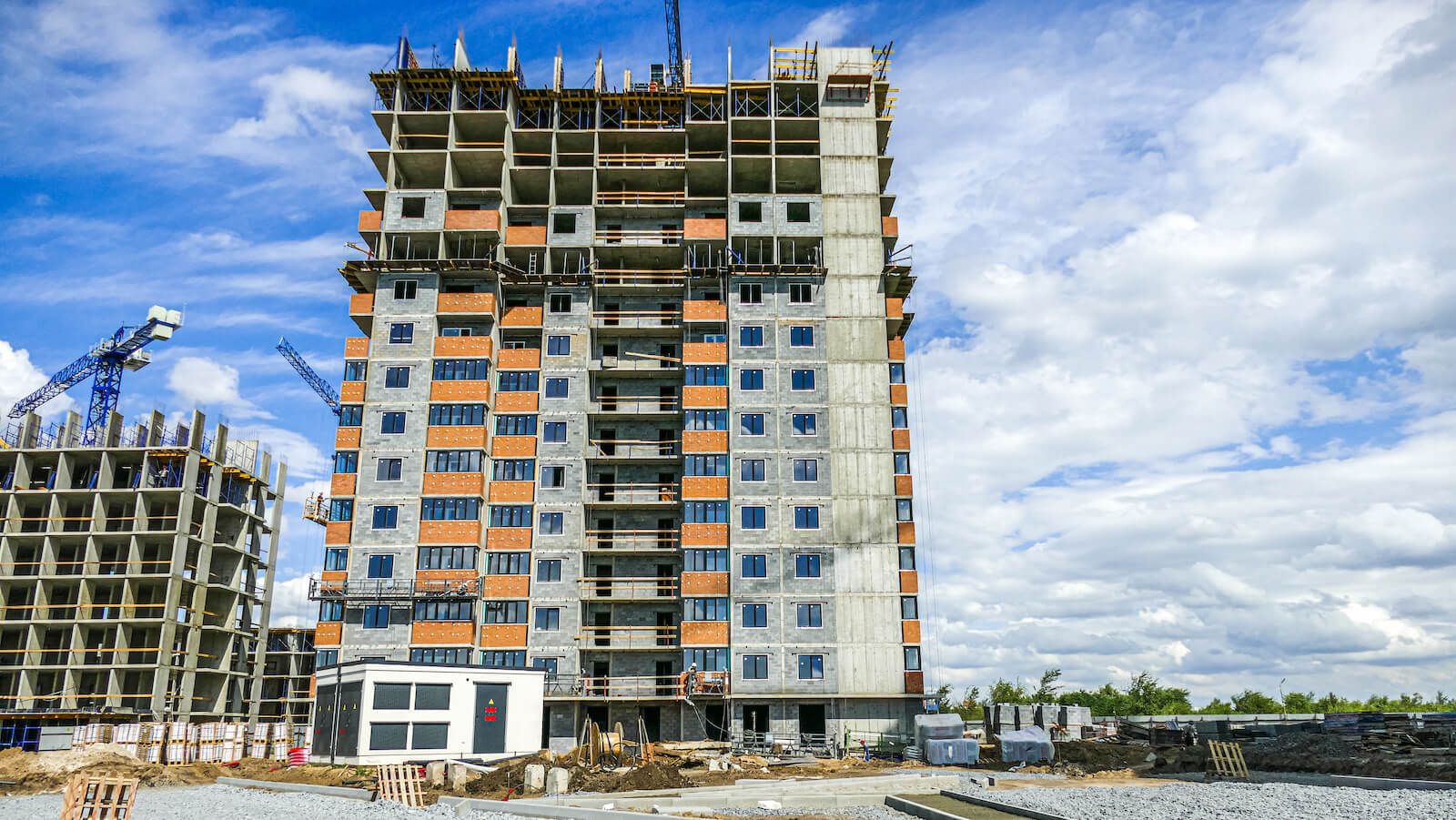

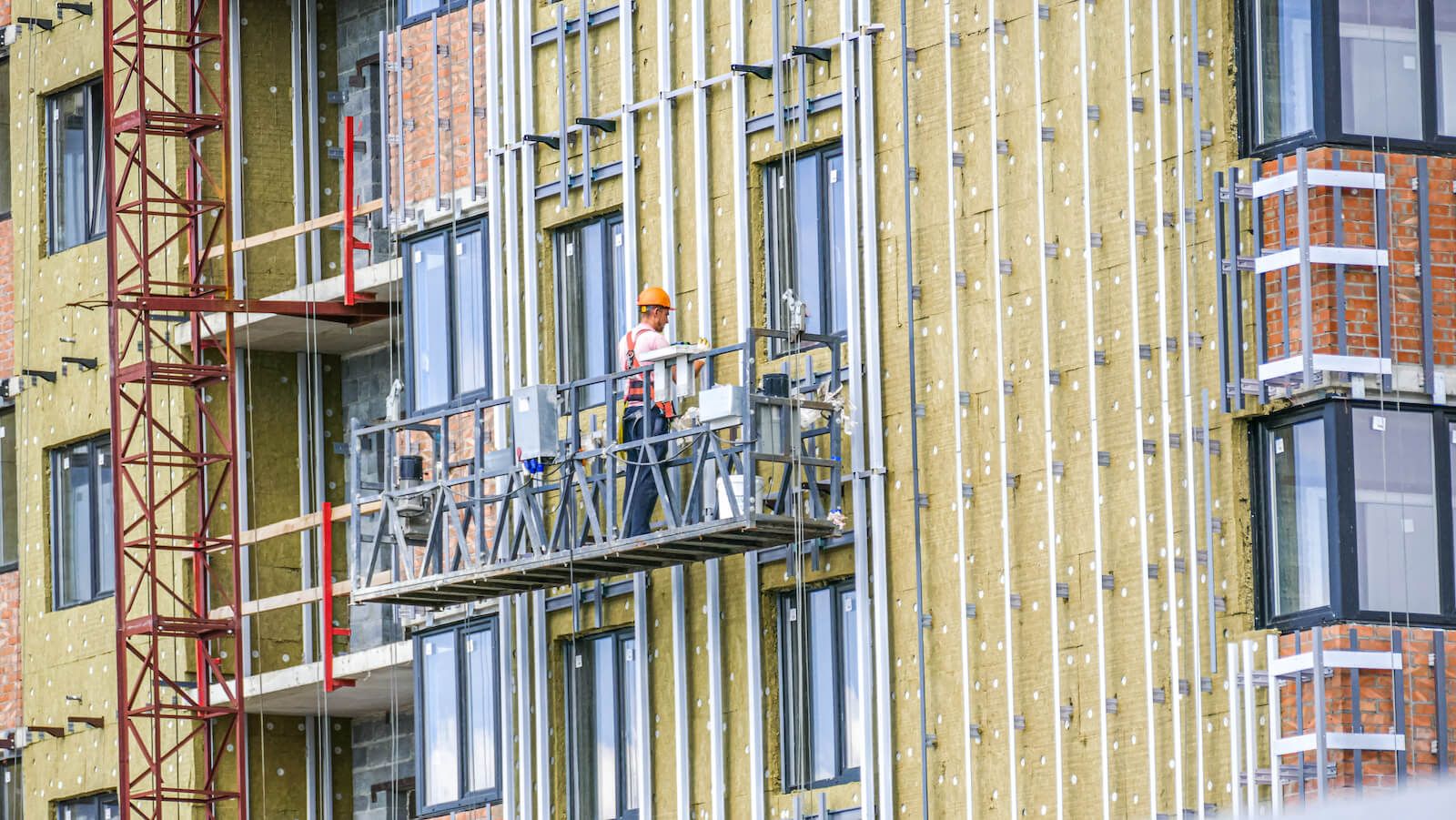

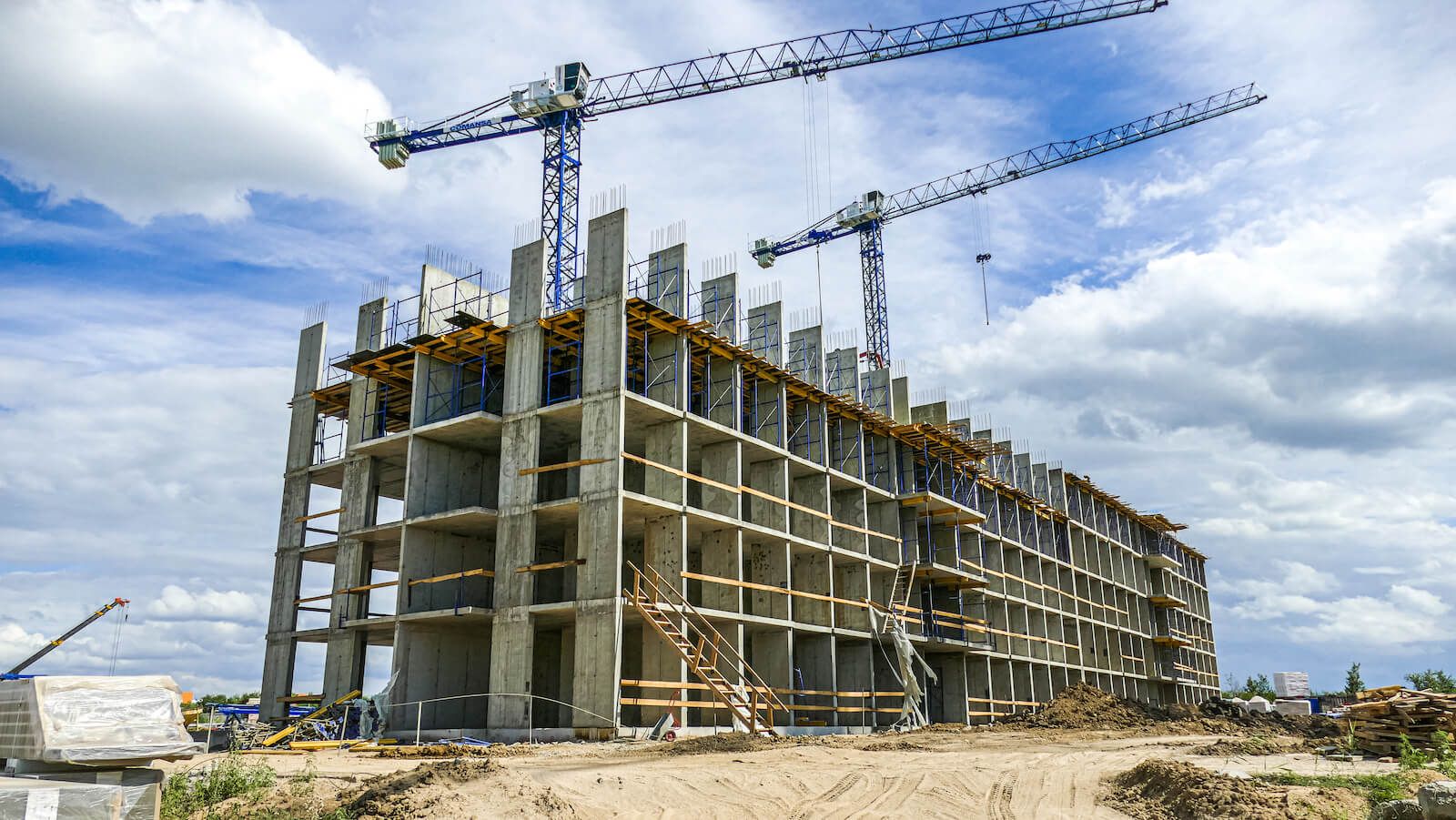

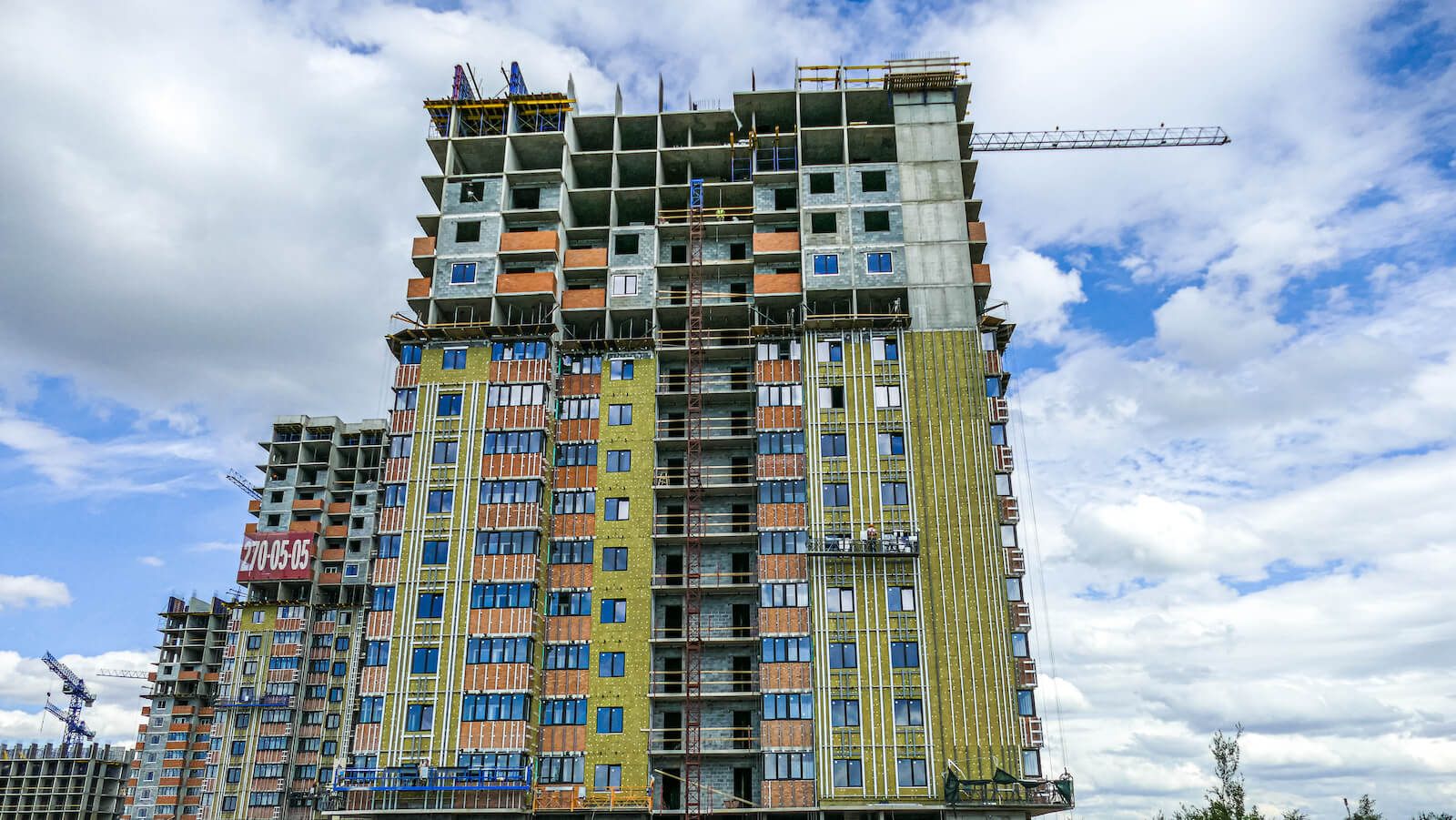

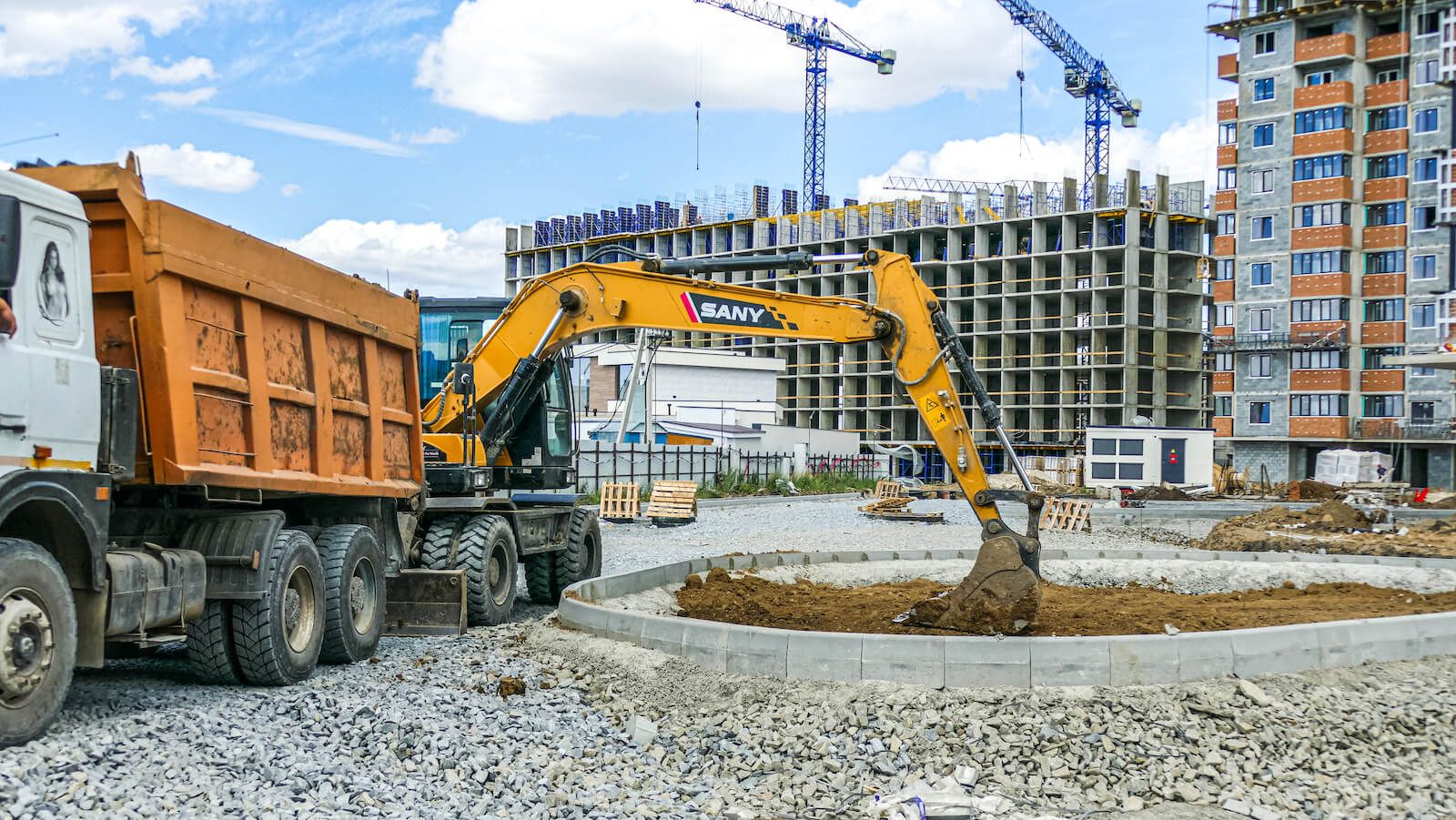

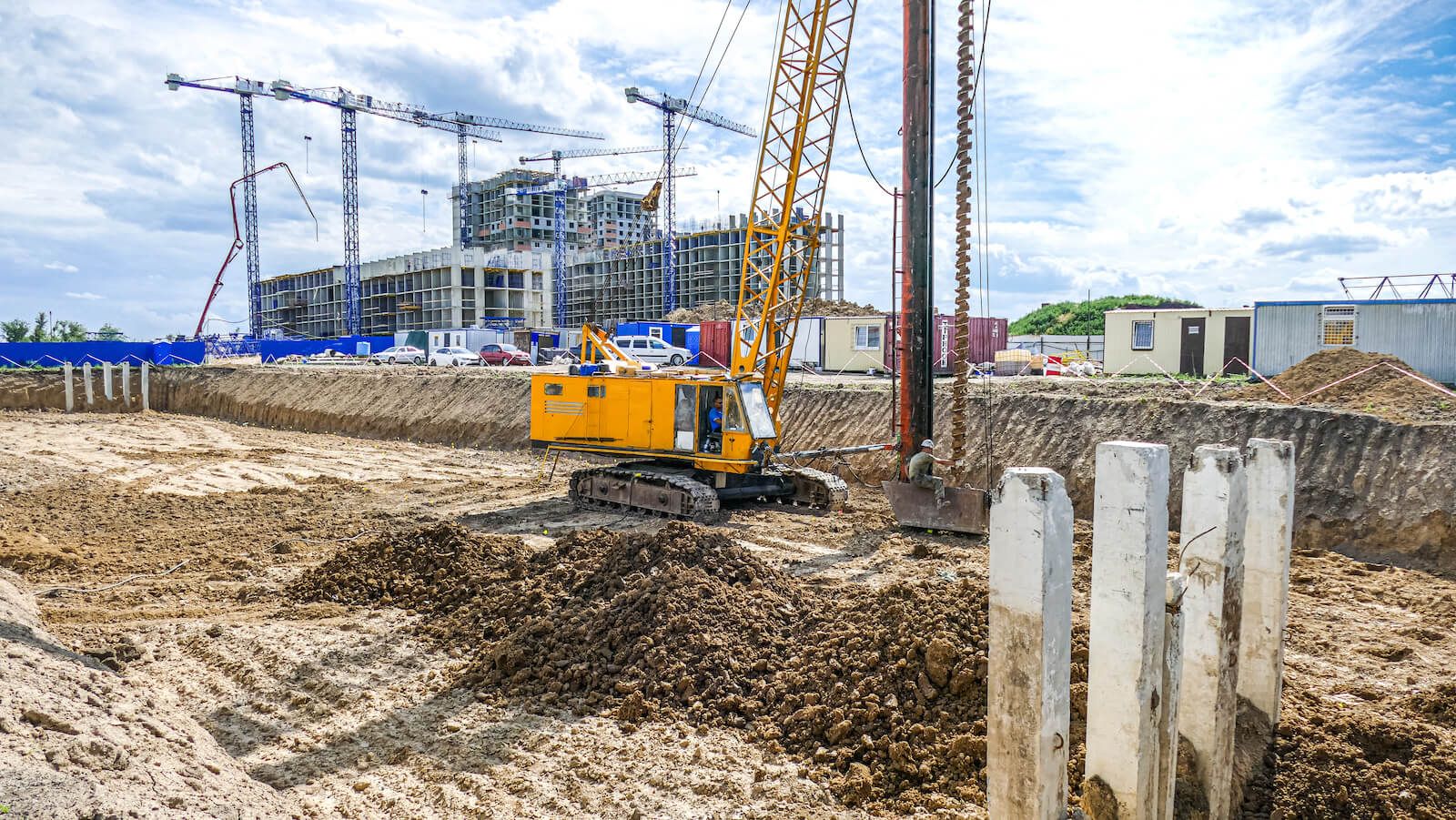

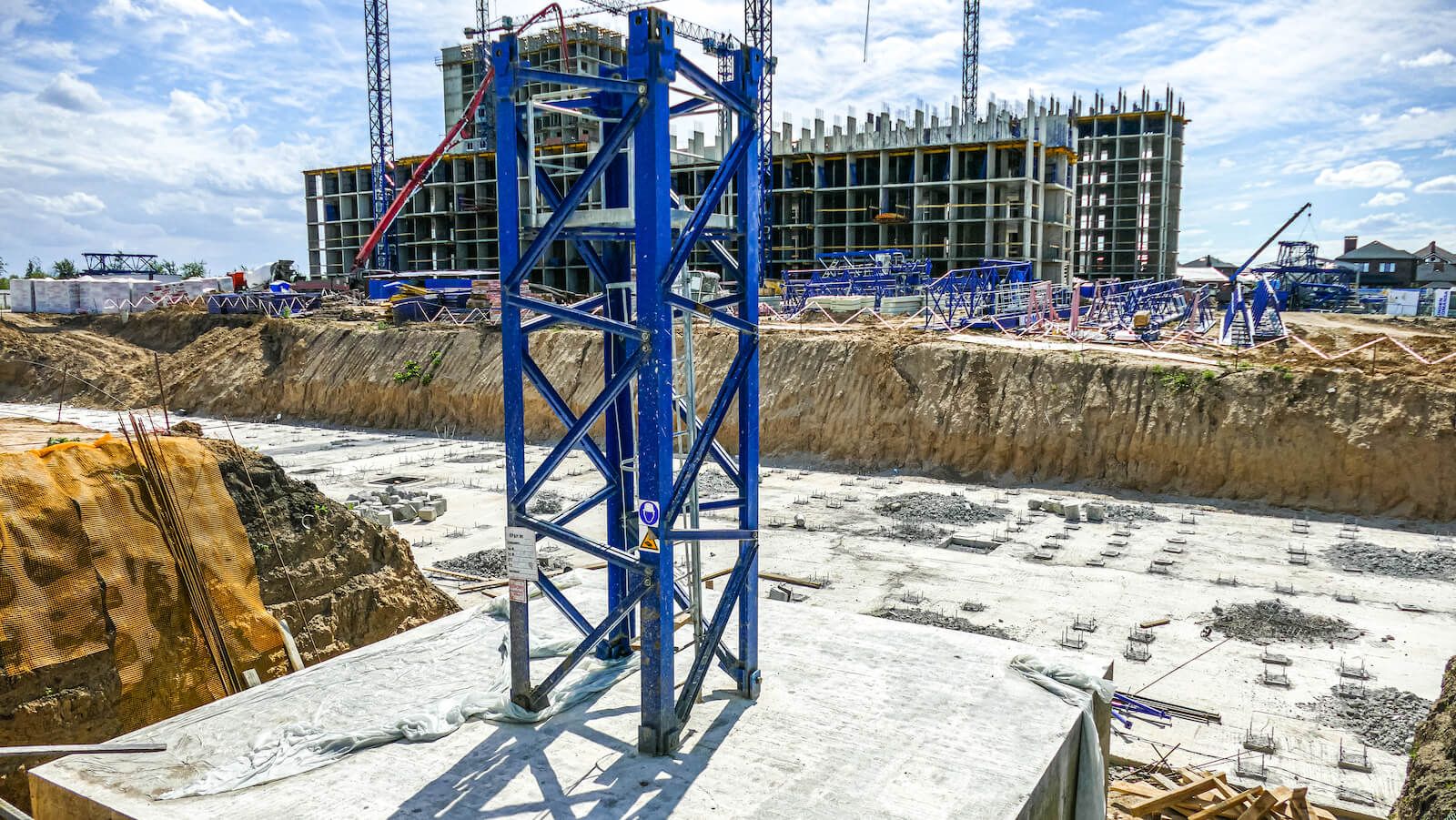

Отчёт о ходе строительства ЖК «Флора» за июнь 2024г.

Опубликовано:
Обновлено:
4 мин на чтение
АвторДоннефтестрой
Отчёт о ходе строительства ЖК «Флора» за июнь 2024г.

Информация от 30.06.24 г.

Литер 1.1

Монолит: цоколь - 100%, 1-16 этаж -100%, тех.этаж - 60%;
Каменная кладка стен наружная: 1 этаж - 90%, 2-9 этаж - 100%,10 этаж - 95%, 12-14 этаж - 95%, 15 этаж - 15%;
Каменная кладка стен внутренняя: цоколь - 100%, 2-9 этаж - 100%, 10 этаж - 60%;
ОВ (монтаж стояков): цоколь - 80%, 1-10 этаж - 90%, 11-13 этаж - 80%, 14 этаж - 80%;
ВК (монтаж стояков): цоколь - 80%, 1-13 этаж - 80%, 14 этаж - 40%;
Замоноличивание этажа полностью: цоколь - 100%, 1-12 этаж - 100%;
Кладка ниш МОП: 2-9 этаж - 100%;
Монтаж канализации: цоколь - 90%;
Окна, двери ПВХ: 2-10 этаж - 95%, 12 этаж - 80%;
Электрика(гильзы): цоколь 100%, 1-15 этаж - 100%;
Слаботочка( гильзы): цоколь - 100%, 1-15 этаж - 100%;
Стяжка: 2 этаж - 100%;
Штукатурка стен МОП: 2-9 этаж - 100%;

Литер 1.2

Монолит: цоколь - 100%, 1-17 этаж - 100%, тех.этаж - 100%, кровля - 95%;
Каменная кладка стен наружная: 2 этаж - 95%, 3-13 этаж - 100%, 14-16 этаж - 95%, 17 этаж - 60%;
Каменная кладка стен внутренняя: цоколь - 100%, 2-13 этаж - 100%;
ОВ (монтаж стояков): цоколь - 80%, 1 этаж - 80%, 2-11 этаж - 90%, 12-16 этаж - 80%, 17 этаж - 40%;
ВК (монтаж стояков): цоколь - 80%, 1-16 этаж - 80%, 17 этаж - 40%;
Замоноличивание этажа полностью: цоколь - 100%, 1-15 этаж - 100%;
Кладка ниш МОП: 2-13 этаж - 100%;
Монтаж канализации ниже отм. 0,000: цоколь - 90%;
Окна, двери ПВХ: 2-10 этаж - 95%, 12 этаж - 80%;
Электрика(гильзы): цоколь - 100%, 1-17 этаж - 100%;
Слаботочка( гильзы): цоколь - 100%, 1-17 этаж - 100%;
Стяжка: 2-9 этаж - 100%;
Штукатурка стен МОП: 2-9 этаж - 100%;

Литер 1.3

Монолит : цоколь - 100%, 1-16 этаж - 100%, 17 этаж - 60%;
Каменная кладка стен наружная: 2-10 этаж - 95%, 12 этаж - 95%;
Каменная кладка стен внутренняя: 2-5 этаж - 100%, 6 этаж - 85%, 7 этаж - 50%;
Кладка ниш МОП: 2-6 этаж - 100%;
ОВ (монтаж стояков): цоколь - 80%, 1 этаж - 80%, 2-5 этаж - 90%, 6-10 этаж - 80%, 11 этаж - 40%;
ВК (монтаж стояков): цоколь - 80%, 1-10 этаж - 80%, 11 этаж - 40%;
Замоноличивание этажа полностью: цоколь - 100%, 1-10 этаж - 100%;
Монтаж канализации ниже отм. 0,000: цоколь - 90%;
Окна, двери ПВХ: 2-7 этаж - 95%, 8-9 этаж - 90%, 10 этаж - 40%;
Электрика(гильзы): цоколь - 100%, 1-11 этаж - 100%;
Слаботочка( гильзы): цоколь - 100%, 1-11 этаж - 100%;
Штукатурка стен МОП: 2-5 этаж - 100%;

Отчёт о ходе строительства ЖК «Флора» за июнь 2024г.
Отчёт о ходе строительства ЖК «Флора» за июнь 2024г.
01/14
ГК «ДОННЕФТЕСТРОЙ» в цифрах
О компании
С 2016 года
строим доступное современное жильё в Ростове-на-Дону
912 000 м²
площади сдано в эксплуатацию
2 868 000 м²
площади в стадии строительства и проектирования
17 000+
семей проживают в построенных объектах
Источники и нормативная база

* Информация в статье носит ознакомительный характер и не является публичной офертой (ст. 437 ГК РФ). Наличие квартир, комплектацию и сроки передачи уточняйте у специалиста отдела продаж.

Читайте также
Все новости
6 очевидных и 2 неочевидных плюса покупки квартиры в новостройкеЗастройщик
6 очевидных и 2 неочевидных плюса покупки квартиры в новостройке
Выгодные условия ипотеки, неограниченные возможности дизайна и удачное вложение средств. Какие еще преимущества есть у квартиры в новостройке по сравнению со вторичной недвижимостью и как выгодно купить жилье в Ростове-на-Дону в этом месяце, рассказываем в статье.
Рефинансирование ипотеки - что это такое простыми словами?Застройщик
Рефинансирование ипотеки - что это такое простыми словами?
Рефинансирование - это снижение процентной ставке по ипотеке, снижение ежемесячных платежей и переплаты по процентам. Выгоды перекрывают риски.
На территории ЖК «Западные Аллеи» появится детский садЗападные Аллеи
На территории ЖК «Западные Аллеи» появится детский сад
Получено Положительное заключение государственной экспертизы по строительству детского сада на 130 мест в XI мкр. жилого района «Левенцовский» г. Ростова-на-Дону.
Консультация

Ваш персональный менеджер свяжется с Вами в удобное для Вас время

В течение 15 минут
Нажимая на кнопку «Отправить заявку», вы соглашаетесь с условиями Политики обработки персональных данных, Политики конфиденциальности, Согласия на рекламно-информационные рассылки, Согласия на обработку персональных данных, Согласия на обработку персональных данных партнеров Оператора.
Фотография Дарья Матвеева
Дарья МатвееваМенеджер отдела продаж
Официальный застройщик, 214-ФЗДекларация
Отдел продаж+7 863 270-05-05
